1、现场文明施工:施工现场的主要道路及材料加工区地面,应进行硬化处理,应有防尘措施,应设置排水设施,且排水通畅无积水。
2、材料管理:材料应码放整齐,应标明名称、规格等,材料码放处还应采取防火、防锈蚀、防雨等措施,易燃易爆物品应分类储藏在专用库房内,并应制定防火措施。
3、现场办公与住宿、生活设施:施工作业、材料存放处与办公、生活区应划分清晰,并应采取相应的隔离措施。住宿、办公用房的防火等级应符合规范要求。食堂使用的燃气罐应单独设置存放间,存放间应通风良好,严禁存放其他物品并配备消防器材。
4、桩基施工:①钻孔灌注桩泥浆池、沉淀池等设施必须进行硬质围护,并设置明显警示标志,防止人员及车辆掉入池内,泥浆沉淀后应及时运输到指定地点,避免污染环境;②钢筋笼吊运,安装作业人员必须遵守起重吊装安全操作规程。

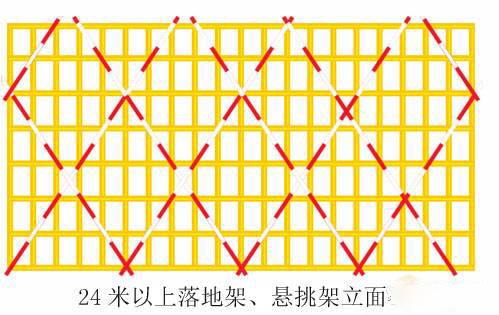

5、脚手架剪刀撑搭接长度不得小于1m。
6、落地式外脚手架基础必须平整、夯实、硬化,并有排水措施,立杆底部应设垫块,必须在距底座上皮不大于20公分处的立杆上设横纵向扫地杆。
7、脚手架作业层上的施工荷载应符合设计要求,不得超载,不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在架体上,严禁悬挂起重设备。
8、在脚手架使用期间,严禁拆除主节点的纵、横向水平杆、扫地杆和连墙件,连墙件的垂直间距不应大于4m,水平间距不大于6m。
9、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并且不应大于4 m。
10、悬挑脚手架悬挑梁,固定段长度不应小于悬挑长度的1.25倍。预埋在结构中的3个U形钢筋环,直径不应小于18mm,必须采用HPB235钢筋做U形环。预埋在结构中的反拉钢丝绳吊环必须使用HPB235钢筋,直径不应小于20mm。
11、脚手架每步架体应设置拦腰杆,外排立杆和大横杆表面应刷黄色油漆,剪刀撑表面刷黄黑警示色油漆。

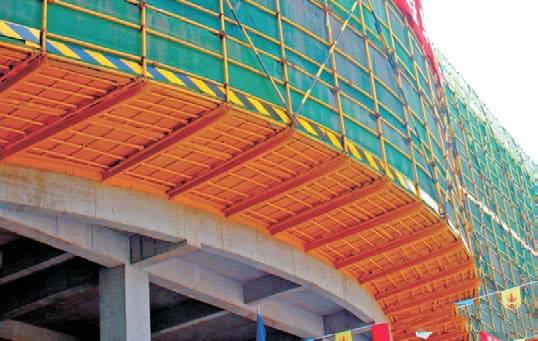

12、悬挑脚手架悬挑部位应采取硬质封闭,架体内每隔两层且高度不超过10m设置水平安全网。
13、悬挑式和落地式脚手架基础完工后,脚手架每搭设完6m—8m高度后,必须进行验收,验收合格方可投入使用,脚手架验收表(手册)217—218页。
14、在拆除脚手架时,其作业必须由上而下逐层进行,严禁上下同时作业,连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆除脚手架,分段拆除高差大于两步时,应增设连墙件加固。

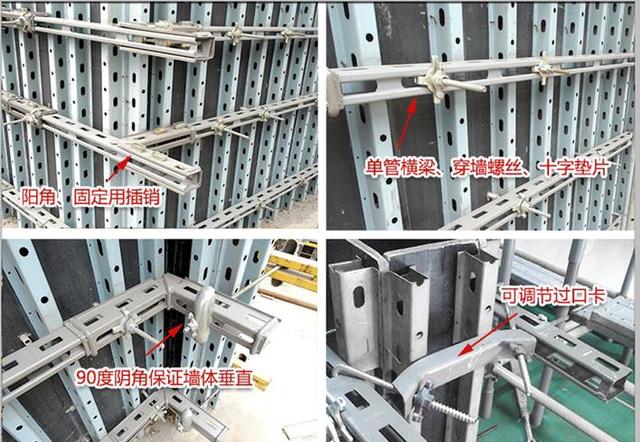

15、模板支撑梁和板的立柱,其纵横向间距相等或成倍数,应由底至顶设置连续竖向剪刀撑,支撑架体步距不宜超过1.8m,立杆间距不宜超过1.2m×1.2m。
16、支架基础应坚实、平整、承载力应能承受支架上部全部荷载,并在立柱底部距地面200mm高处设纵横水平方向扫地杆,每一步距处设一道纵横向水平拉杆。立杆顶部应设可调支托,可调支托底部的立杆顶端应沿纵横向设置一道水平拉杆。即可调底座和可调托撑螺杆伸出长度不宜超过300mm,插入立杆内的长度不得小于150mm。
17、预留洞口及临边防护250mm—500mm的预留洞口内应楔紧木枋,上面铺钉木板进行防护;500mm—1500mm的预留洞口应利用钢管扣件在洞口上紧靠洞口边搭设井字形平台,平台上必须设置牢固的水平硬质防护;电梯井门应安装工具式防护门,井道内的水平防护应每隔两层且不超过10m设置;当临边窗台或其它临边建筑结构高度低于0.8m,外侧高差大于2m时,必须搭设防护栏杆;2m以上的高处作业临边必须设防护栏杆;临街作业时,防护栏杆必须挂安全网进行封闭围挡。
18、悬挑式钢平台额定载重量不得超过1吨,预埋结构中的两对U形钢筋环直径不得小于18mm,必须采用HPB235钢筋作U形环。预埋在结构中的反挂钢丝绳两对钢筋环直径应为25mm,前一道钢丝绳与平台夹角必须大于45度,在不能大于45度时,应隔层反拉,前后两道反拉钢丝绳不得共用一个钢筋环,其钢丝绳直径应为Φ19.5mm。
19、施工用电:①外电防护、外电线路与在建工程脚手架、起重机械、场内机动车道的安全距离应符合规范要求,当安全距离不符合规范要求时,必须采取隔离防护措施,并悬挂明显的警示标志;②外电架空线路正下方不得进行施工、建造临时设施或堆放材料物品;③施工现场起重机、物料提升机、施工升降机、脚手架应按规范要求采取防雷措施。接地体应采用角钢、钢管或光面圆钢,埋地应1.5m至2m深;④电缆敷设,严禁沿地面明设或沿脚手架、树木等敷设;⑤配电箱、开关箱必须是备案产品,即:强制性3C认证,建设部推荐产品;⑥配电箱与开关箱、配电系统应采用三级配电,逐级保护系统,用电设备必须有各自专用的开关箱、分配箱;⑦总配与二级配电箱与开关箱间的距离不应超过30m,开关箱与用电设备间的距离不应超过3m,配电室应配置适用电气火灾的灭火器材;⑧照明用电应与动力用电分设。

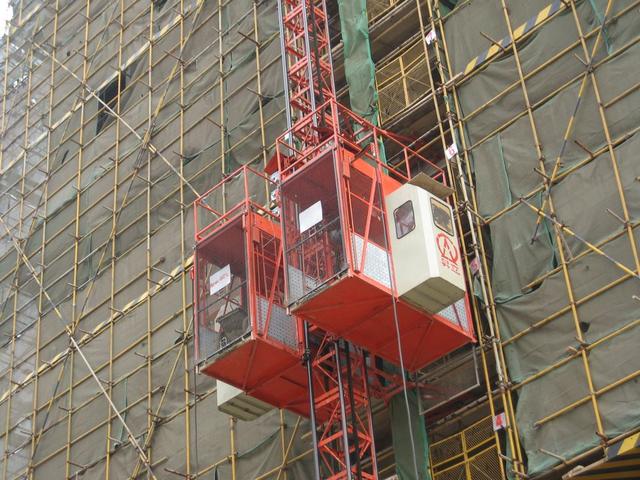

20、物料提升机、安全装置,应安装起重量限制器,防坠安全器,并应灵敏可靠,安装高度超过30m的物料提升机应安装渐进式防坠安全器及自动停层。语音影像信号监控装置,提升机自由端高度不宜大于6m,附墙架(水平)间距不宜大于6m,如果用钢管制作的附墙架,每层必须预埋附墙架连墙件2个和层台脚手架连墙件2个,隔层预埋八字撑连墙件2个,提升机基础的承载力、平整度和周边排水设施应符合规范要求,操作人员必须持证上岗,定期督促施工单位做好维修记录、保养并形成记录。
21、施工升降机、安装装置,应安装起重量限制器,并灵敏可靠,还应安装防坠安全器,应灵敏可靠,防坠安全器应每3个月做一次坠落试验,定期督促施工单位做好维修记录并形成记录,层台式脚手架必须分层卸载,架体两侧设置斜撑及临边防护栏杆,每层楼应设置连墙件和八字撑,严禁与脚手架相连,操作人员必须持上岗证。
22、塔式起重机:①塔吊基础混凝土必须做强度试压还应设置排水,措施,避雷接地引下线在浇筑前必须进行验收,并与塔基可靠连接。塔身严禁悬挂开关箱;②定期督促施工单位对荷载限制装置、行程限位装置、保护装置、吊钩、滑轮、卷筒与钢丝绳检查、维修和保养;③不定期抽查塔吊司机、塔吊指挥工、司索工持证上岗情况(指挥工和司索人员一人不得同时兼顾两职),人证是否相符,如发现无证、人证不符应督促整改,并下发监理指令。
23、起重吊装:①起重吊装作业应编制专项施工方案,并按规定进行审核、审批;②超规模的起重吊装作业,应组织专家对专项施工方案进行论证;③作业环境,起重机行走作业处地面承载能力应符合要求;④督促施工单位在吊装作业前应按规定进行安全技术交底,并应有交底记录;⑤起重机作业时,任何人不应停留在起重臂下方,被吊物不应从人的正上方通过,并设置专人监护。
24、施工机具:①平刨机、圆盘锯、钢筋机械、搅拌机应单独设置保护零线,机械转动部位应设置防护罩,严禁使用倒顺开关;②Ⅰ类手持电动工具,振捣器,应单独设置保护零线,操作人员应按规定戴绝缘手套,穿绝缘鞋;③电焊机、潜水泵应单独设置零线,另:电焊机应配备专用箱,箱内必须具备漏电保护和2次空载降压保护装置。
