电缆桥架的施工要点及安装方法有哪些?

电缆桥架选型设计:强、弱电线路应分槽敷设,强、弱电在分线盒(箱)交叉时必须采用金属分离板隔开,强、弱电的导线不得在线槽内直接接触。地面线槽内的各种配线仅允许在分线盒出线口处接头。地面线槽在施工安装中,要求全部线槽管连成一个可靠的接地整体。

1、测量定位:

用弹线法标识桥架的安装位置,确定好支架的固定位置,做好标记。竖井内桥架定位应先用悬钢丝法确定安装基准线,如预留洞不合适,应及时调整,并做好修补。


2、电缆桥架制作安装

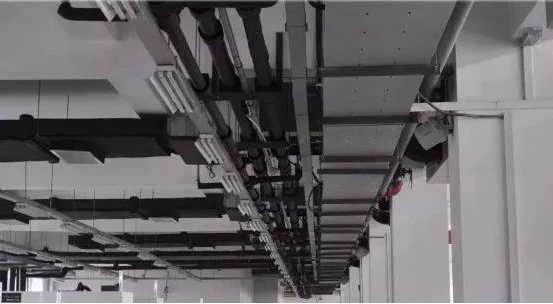

我们依据施工图设计标高及桥架规格,进行定位,然后依照测量尺寸制作支架,支架进行工厂化生产。在无吊顶处沿梁底吊装或靠墙支架安装,在有吊顶处在吊顶内吊装或靠墙支架安装。在无吊顶的公共场所结合结构构件并考虑建筑美观及检修方便,采用靠墙、柱支架安装或屋架下弦构件上安装。靠墙安装支架固定采用膨胀螺栓固定,支架间距不超过2米。在直线段和非直线段连接处、过建筑物变形缝处和弯曲半径大于300mm的非直线段中部应增设支吊架,支吊架安装应保证桥架水平度或垂直度符合要求。

3、电缆桥架

a.对于特殊形状桥架,将现场测量的尺寸交于材料供应商,由供应商依据尺寸制作,减少现场加工。桥架材质、型号、厚度以及附件满足设计要求。

b.桥架安装前,必须与各专业协调,避免与大口径消防管、喷淋管、冷热水管、排水管及空调、排风设备发生矛盾。

c.将桥架举升到预定位置,与支架采用螺栓固定,在转弯处需仔细校核尺寸,桥架宜与建筑物坡度一致,在圆弧形建筑物墙壁的桥架,其圆弧宜与建筑物一致。桥架与桥架之间用连接板连接,连接螺栓采用半圆头螺栓,半圆头在桥架内侧。桥架之间缝隙须达到设计要求,确保一个系统的桥架连成一体。

d.跨越建筑物变形缝的桥架应按企业标准《钢制电缆桥架安装工艺》做好伸缩缝处理,钢制桥架直线段超过30m时,应设热胀冷缩补偿装置。

e.桥架安装横平竖直、整齐美观、距离一致、连接牢固,同一水平面内水平度偏差不超过5mm/m,直度偏差不超过5mm/m。


4、接地处理

电缆桥架的接地处理镀锌桥架之间可利用镀锌连接板作为跨接线,把桥架连成一体。在连接板两端的两只连接螺栓上加镀锌弹簧垫圈,桥架之间用不小于4mm2软铜线进行跨接,再将桥架与接地线相连,形成电气通路。桥架整体与接地干线应有不少于两处的连接。

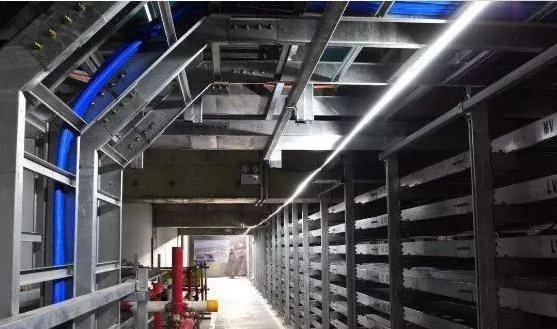

5、多层桥架安装;分层桥架安装

先安装上层,后安装下层,上、下层之间距离要留有余量,有利于后期电缆敷设和检修。水平相邻桥架净距不宜小于50mm,层间距离应根据桥架宽度最小不小于150mm,与弱电电缆桥架距离不小于0.5m。


6、确定环境条件环境条件一般有三种:腐蚀环境、正常环境、特殊环境。

确定走向根据多数电缆走向,在室内可沿着、柱、梁、楼板走,在室外尽可能沿工艺管道走。 计算荷重计算在电缆桥架走向断面上的单位长度电缆的重量q及总荷载G总=n1q1+n2q2……nnqn式中:q1·q2·q3……qn为每根电缆单位重量(kg/ m)n1·n2·n3……nn为相同电缆根数G总允(电缆侨架的允许荷载参照荷载曲线图表)选择桥架根据电缆荷载及桥架安装处的环境,以桥架的载荷曲线为依据,来确定的类型和规格及立柱的间距、托臂的长度、桥架的层次,立柱的长度等。根据电缆走向及安装的环境确定桥架的固定方式;悬挂式、直立式,(这两种形式均可采用单侧固定或双侧固定)、壁侧式等。各种电缆在电缆桥架上的层次安排与层间距离。电缆桥架层次的排列是:弱电控制电缆在最上层,接着一般控制电缆、低压动力电缆、高压动力电缆依次在下排列,这样排列有利于屏蔽干扰通风、散热等。
