首页

  1. 首页
  2. 施工技术
  3. 内容

雨季建筑施工,应采取哪些安全措施?

结合现场施工实际情况,拟采取挡、排加堵漏相结合的措施,保证汛期施工顺利进行。

排:进行基坑周边地面硬化、排水沟及集水井施工,确保雨水可以及时排出;

挡:在首道支撑板洞口位置进行封堵,防止首道封板上的雨水流入基坑;

防漏:加强基坑监测工作,有漏水的部位及时进行处理。

1、雨期排水及防止基坑灌水措施

a、为防止地表水、地下水等大量渗入基坑,造成基坑浸水,破坏边坡稳定,影响施工进行,必须采取地面截水、坑内排水相结合的措施。下雨之前清理坑内集水坑及排水沟,预备好潜水泵等抽水工具,下雨及雨后及时组织人力、物力进行坑内抽、排水工作及基坑四周积水的疏通工作。

b、对于持续几天的降雨或大暴雨,需要采取地面有效的挡水、排水措施,防止雨水大量灌入基坑。基坑排水采用潜水泵排水,排水管要配备足够长,将水排出施工现场。

c、 规划现场总平面

雨期施工以“预防为主”,合理规划现场总平面,采取防雨和加强排水相结合的措施。确保雨期施工生产的正常进行,尽量减少因季节性气候对工程施工的影响。在雨期来临前完善施工场地的总体排水系统,合理设置排水沟和集水井,清理排水口,保证排水通畅。

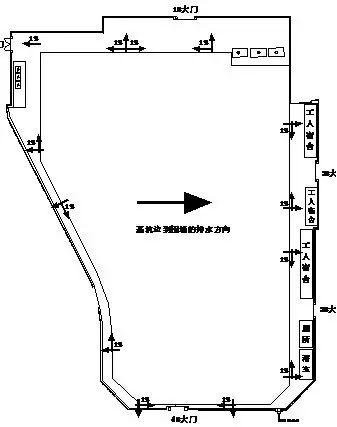

在现场总平面图上规划各防汛抢险小组的责任范围,各小组交界处要重叠,如交界处出问题两个小组都有责任。

d、加大对地下水位观测的频度,及时了解地下水位的变化情况并采取相应的技术措施。

2、雨期加强基坑监测

a、主要是监测以下方面:护壁压顶的砼是否有裂缝或凹陷情况;护壁喷浆体是否有变形或裂缝和位移现象;护壁脚部是否有积水和位移。

b、观测应每天定时巡视,并做好记录,有险情应立即报告主管工长,并停止护壁下的施工作业,立即通知护壁施工单位、监理、建设到场处理,直到危险排除后再继续作业,若压顶外的排水沟破坏或堵塞,应立即修复和疏通,护壁脚部的积水应即时疏浚。

c、在整个施工过程中,应连续观察邻近地表、地物的开裂、变形情况。一般情况下,地表发生细小裂缝可以视作正常,但必须密切追踪发展趋势并及时采取特殊处理措施。当裂缝出现不断加速发展并延伸时,必须停止原定施工过程,修改支护参数并及时加固。

d、在施工过程中,基坑顶部的侧向位移与当时开挖深度之比超过1‰(或超过护壁设计计算位移)时,应密切加强观察并及时对支护采取加固措施,必要时增用其它支护方法。

3、首层板洞口及车道防雨措施

a、后浇带雨季施工

为有效保护后浇带处的钢筋避免锈蚀,防止降雨时顶板上汇集的雨水流入地下室,在雨季来临之前,在首层后浇带两侧砌筑240*240mm砖墙挡水台,上设置混凝土盖板进行封口,预制板之间拼缝处使用水泥砂浆填补并抹平。封口方式如下:

b、首层板塔吊位置、预留洞口雨季施工

首层板施工至塔吊位置要留施工缝,待塔吊拆除后方可施工剩余板带。雨季来临前,在支撑塔吊的格构柱周圈砌筑高120*240mm砖墙挡水台,并在挡水台上用彩条布对露天洞口进行覆盖,防止雨水沿塔吊周围板洞流入地下室;设备吊装预留洞口周圈砌筑240*240mm砖墙挡水台,由于洞口过大,上架钢管覆盖彩条布后用砖压实,防止暴雨直接落下破坏覆盖设施而大量进入地下室。

c、首层板楼梯、管道雨季施工

首层板有大量的洞口不能封闭,为防止雨季大量雨水进入地下室,对出首层板的楼梯、管道均需做防雨措施。已施工完的楼梯、管道应用彩条布进行覆盖,未施工完的楼梯和管道,在其周围砌筑120*240mm高砖墙挡水台,洞口较大的用彩条布进行覆盖。

d、首层板汽车、自行车坡道雨季施工

在雨季来临之前,出首层板汽车、自行车坡道要在各坡道坡顶、坡底排水沟地漏底部接排水胶管,排水胶管另一端通过该位置附近地下各层的地漏预留洞,最后深入到地下室集水井,将雨水汇聚到集水井内。

4、雨季施工其它专项措施

(1)施工测量

雨天不宜进行室外测量放线,雨后进行施工测量,轴线投放之前应先将工作面积水扫除干净,使投放的轴线清楚准确。

对设备进行防雨保护,钢尺、仪器等用后进行保养,保持其良好状态。

测量人员在钢梁上架仪器设备时务必要对仪器进行防滑、防高空坠落措施,大风(6级以上)、大雨天气严禁测量作业。

为防雨水冲刷,控制点位标识方法改油漆标识为“十”字阳冲眼标识于钢柱钢梁上。

(2)施工机械管理

塔吊、施工电梯等做好防雷装置,在雨季前对避雷装置进行全面检查,并应测量接地电阻,确保防雷安全。雷电后应检查阀型避雷器的瓷瓶、连接线和地线均应完好无损。

露天使用的电气设备,如混凝土输送泵、电焊机、切割机、电动葫芦等设备应搭建好防雨棚,停放在较高的坚实地面上。

小型施工机械在雨天尽量放置于室内。

装修施工机械应安装在防雨、防风沙的机棚内。

施工现场的各种配电箱、开关箱必须有防雨设施,并应装设端正牢固。

(3)钢结构工程

a、 材料设备的储存和堆放

高强度螺栓、焊丝、焊条全部入仓库,保证不漏、不潮,下面应架空通风,四周设排水沟,避免积水。

氧气瓶、乙炔瓶在室外放置时应采取防雨防晒措施。

在雨季所有施工用电设备,不允许放在低洼的地方,防止被水浸泡。

露天存放的钢材周围应有畅通的排水沟以防积水,钢材下边应用木方垫起避免被水浸泡。

b 、雨季施工焊接管理

焊条放置地点应防潮、防雨、防砸。雨季室外焊接时,为了保证焊接质量,室外施焊部位都要有防雨棚,没有防雨措施不准施焊。

电焊条受潮后影响使用,在使用前应做烘干处理。

栓钉焊用的瓷环使用前必须在烘箱中加热保持干燥,不得有油、水等杂质。

对重要的焊口要搭设防雨棚或准备好蓬布,在暴风雨突来时保护焊缝免受温度骤变影响焊接质量,当相对湿度大于90%时应停止作业。

在高空作业施焊时,除作好以上几点的防雨措施外,还须作好防风措施,脚手架一定要搭稳固,经得起大风。

施焊时注意清理干净周围的易燃物,以免发生火灾,在风速大于5m/s(手工电弧焊)或者2m/s(气体保护及自保护焊)时,须采用可靠的挡风措施后方可施焊。

c、 高强螺栓施工

高强度螺栓的存放必须按照要求执行,严禁随意打开包装,防止螺栓受潮。

按设计的要求严格操作,雨天不进行高强度螺栓安装紧固作业。

当天安装的高强度螺栓必须当天紧固完毕,不得搁置过夜,以防止雨水淋湿使高强度螺栓扭矩系数发生变化。

d 、吊装作业

起重机,塔吊等做好防雷接地措施,吊装用的各种索具应在使用前进行检查。

及时清扫构件、清除构件上泥,防止构件带泥吊入作业面。

检查临电电箱、用电工具确保其绝缘性能良好,雨后及时检查安全绳(麻绳)、安全网等防护设施。

e、 防火涂料

雨天防火涂料室内施工照常进行,但是需要检查上部楼板洞口的封闭,防止雨水顺洞口流下冲毁防火涂料。对于雨水淋湿的构件进行防火涂料喷涂之前,需要将构件上雨水清扫干净,待干后进行施工。

(4)钢筋混凝土工程

a 、钢筋工程

现场钢筋堆放在垫木上,以防钢筋泡水锈蚀。雨前钢筋上覆盖塑料布。

雨后钢筋视情况进行防锈处理,不得把锈蚀的钢筋用于结构上。

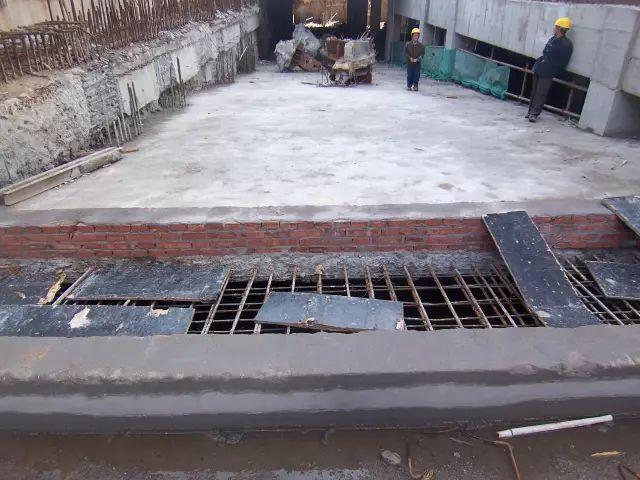

为保护后浇带处钢筋,在后浇带两边各砌一道120mm宽、200mm高的砖墙,上用多层板进行临时封盖。

b、 模板工程

雨天使用的木模板拆下后应放平,以免变形。中钢模板拆下后及时清理,刷脱模剂,大雨过后应重新刷一遍。

模板拼装后尽快浇筑混凝土,防止模板遇雨变形。若模板拼装后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前应重新检查、加固模板和支撑。

模板落地时,地面应坚实,并支撑牢固。基础应随时观察,如有下陷或变形,应立即处理。

c 、混凝土工程

混凝土施工应尽量避免在雨天进行。大雨和暴雨天不得浇筑混凝土,新浇混凝土应覆盖,以防雨水冲刷。

雨期应通知搅拌站随时测定砂、石含水率,及时调整混凝土强度等级,严格控制水灰比。

雨天浇筑混凝土应减小塌落度,在浇筑板、墙混凝土时,可根据实际情况调整坍落度。

(5)装饰工程

当持续下雨,空气湿度大于80%时,在木作施工现场,增加工业用电风扇,同时放置干燥吸湿材料,在油漆施工时,加入适当的化白水,确保工程质量。

下班前关好门窗,防止雨水损坏室内装修,防止门窗玻璃遭到破坏。

各种惧雨防潮的装修材料按物质保管规定入库存放,并覆盖防潮布。

在雨季前要对外幕墙避雷装置进行全面检查,确保防雷安全。

(6)机电工程

做好施工场内的下水管道和雨水管井的检查,保证排水畅通,雨后不陷、下滑、不泥泞、不存水。

现场所有用电设备,闸箱、输电线路进行安装时均考虑防潮措施,并符合用电安全规则,保证雨季安全用电。

对保温棉、风管等的堆场要加强检查,防止漏水,对其它精密仪表要加强防护,避免损坏,影响精度。

对地下室内已安装或未安装设备要覆盖塑料布或在顶部搭帐篷,底部垫木方防止设备受潮或被水浸泡。

直埋电缆敷设完后,应立即铺砂,盖砖及回填夯实,防止下雨时雨水流入沟槽内;室外电缆中间头、终端头制作应选择晴朗无风的天气,油浸纸绝缘电缆制作前须摇测电缆绝缘及校验潮气,如发现电缆有潮气浸入时,应逐段切除,直至没有潮气为止;敷设于潮湿场所的电线管路、管口、管子连接处应作密封处理。

(7)雨季环保措施

在场地的出入口对进出场的车辆进行清洗。

对机械设备等覆盖。加强对油料的保管,防止油液随雨水进入排水管道。

集中处理场区内的雨水,沉淀后方可排入市政管道。

雨期使用的彩条布、塑料布用后要集中处理,禁止随处堆放和抛弃。

5、汛期排水措施

防止坑外雨水进入基坑和及时排出坑内积水是汛期保证地下室结构施工顺利开展的关键。基坑外雨水采用坑边地面找坡汇集至排水沟集水井中经水泵抽排至市政雨水管网,基坑内雨水在基坑肥槽内设临时排水沟和集水井,依据实际情况及时抽排。

(1)后浇带集水井排水

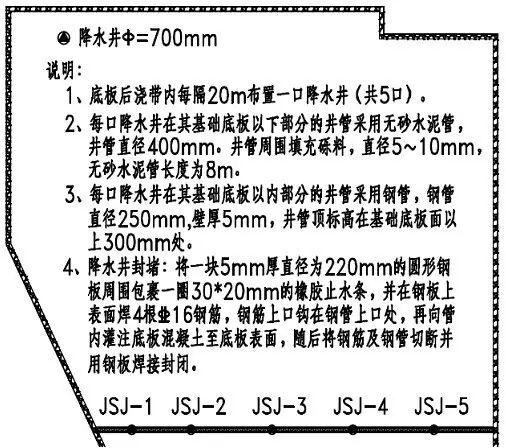

本工程后浇带内共布置了5口降水井,在结构施工过程中,根据水位监测情况进行抽排。

(2)地下室排水

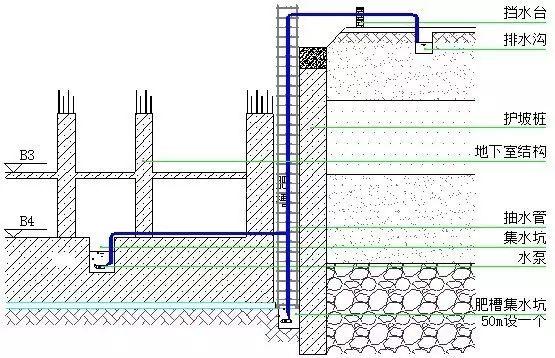

在肥槽内每50米设置集水坑一个,下雨时,在坑内放5台潜水泵(1台备用),将肥槽内的积水及时抽送至坑上的排水沟内。汇集到地下室集水坑内的雨水,同样用水泵抽到基坑外部的排水沟。利用场区内设置的沉淀池,将雨水经排水沟进入沉淀池沉淀后,再排入市政雨水管道。

(3)地面汛期排水

深圳市雨季时间长,降雨量大,为了减少基坑周边雨水流入基坑,影响地下室结构施工。将基坑周边用混凝土硬化,并向大门和外墙双向找坡,利于雨水的顺利排出。

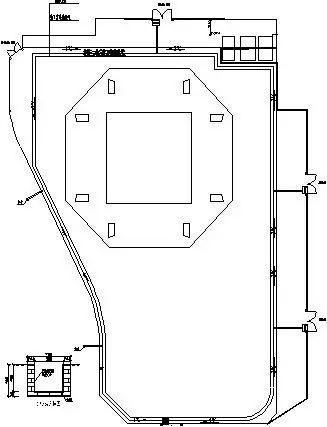

在基坑周边沿压顶梁外边缘设置排水沟,排水沟每20m的范围内设置沉砂池,每40m的范围内设置集水井,排水沟在两个集水井中点处向集水井方向找坡,雨水经沉砂池沉淀后汇入集水井,用水泵将集水井的雨水抽排到邻近的雨水井。

首道支撑上大面封板,为了利于封板上的雨水顺利排出,在局部封板采用降板的方式收集雨水,并用水泵抽排至邻近的雨水井。为了防止雨水透过大小圆环流入基坑,并在大圆环内圈和小圆环设置挡水台,防止雨水流入基坑。

相关文章

回到顶部
请复制以下网址分享
雨季建筑施工,应采取哪些安全措施?
https://m.gc5.com/gczs/sgjs/10361379.html
