施工厨房、卫生间模板的一般做法介绍

 在高层住宅中厨房、卫生间,由于与楼面存在高差,要求在施工厨房、卫生间时需大量使用悬模。现将施工厨房、卫生间模板的一般做法介绍如下。

(1)按设计图纸将卫生间的模板尺寸下料。

(2)将4块模板用钉子拼装完毕,然后在4个角的位置用三角形木板进行端部加固,刷模板隔离剂,准备安装(图1)。

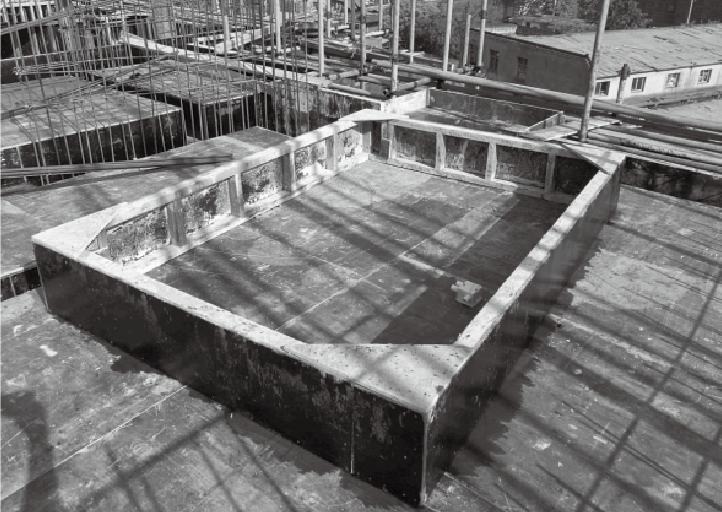

(3)待钢筋绑扎完毕之后,将已拼装好的卫生间、厨房模板安装在指定位置并加固完毕(图2)。

(4)待混凝土浇筑完毕后,拆除模板,清理模板上的混凝土碎渣或水泥浆。

(5) 将模板拼装完成,刷模板隔离剂。重复(1)~(4)步骤。

此种施工方法在施工单位施工高层住宅工程时较为常见,随着使用频率的增加,其缺点逐渐显露,主要表现在以下方面。

(1)破损率高,由于现在高层建筑一般是一梯四户,造成厨房、卫生间的模板使用周转率高,但预先制作的模板为覆膜胶合板,经撬棍反复撬动、在浇筑混凝土前需浇水湿润模板、浇筑混凝土时混凝土对模板的浸泡、混凝土水化热对模板的热辐射等原因,造成厨房、卫生间的模板破损率非常高,一般一套模板仅周转10次左右则需更换,否则会导致混凝土成型差,无法保证混凝土尺寸。

(2)人工费用支出较大。以33层住宅楼为例,一梯四户,即264个厨房、卫生间。因厨房、卫生间悬模的破损率较大,按一套模板周转10次计算,需制作安装25套定型模板。这就导致木工费用的支出较大。

(3)材料浪费严重。施工1栋33层的高层住宅,需报废25套的厨房、卫生间的定型模板,对施工单位来说无疑是非常大的浪费。

(4)存在质量隐患。因一套厨房、卫生间的定型模板一般来说使用10次左右就需更换,在施工现场由于各种原因,木工班组对于更换模板的态度消极,更换模板意味着成本的增加,因此一直将就使用。木工班组由于一直在使用已需更换的定型模板,对于混凝土的成型必然有质量隐患。

由于使用覆膜胶合板制作的厨房、卫生间定型模板存在破损率高、人工费用支出较大、材料浪费严重、存在质量隐患等问题,为寻求一种施工方法改变由于覆膜胶合板制作定型模板的问题,经项目部技术人员集思广益,使用定型钢模解决以上问题,不仅省工、省料,而且投入费用也不高。该定型钢模的施工方法如下。

(1)准备角钢或型钢钢管,具体尺寸及厚度视厨房、卫生间与楼板的高低差决定。

(2)使用电焊机或者螺栓将角钢或型钢钢管四周固定,然后使用角钢将4个角进行加固。

(3)刷模板隔离剂,准备安装型钢定型模板。

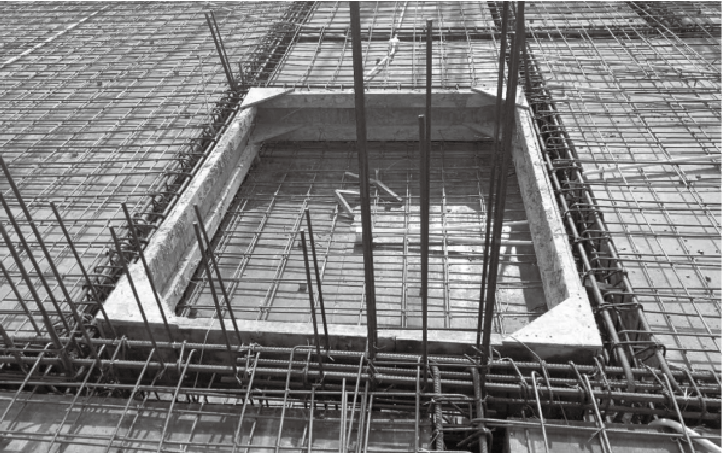

(4)待面层钢筋绑扎完毕时,安装型钢定型模板(图3)。

(5)浇筑混凝土结束后,清理型钢模板表面的混凝土碎块、水泥砂浆等杂物。

(6)重复(3)~(5)步骤。

通过项目部人员在实际工作中的尝试,在施工厨房、卫生间时发现使用型钢定型模板具有以下优点。

(1)使用方便易于拆装。因为使用的型钢定型模板刚性较好,不易变形,在固定与拆除时较方便,不同于使用覆膜胶合板,经过模板的拆卸缺棱掉角,且一次安装拆除成型。

(2)材料费用显著降低。按1栋33层楼的高层住宅厨房、卫生间各做1套型钢定型模板即可满足使用要求。这样一套型钢模板的钢材不会超过50 kg,按现行钢材价格5 500元/t,再加上电焊工的加工费用50元/套,成本不会高于500元。但若使用覆膜胶合板进行施工,厨房、卫生间定型模板各做一套要使用3张915 mm×1 930 mm覆膜胶合板,80 mm×50 mm方木15根。一张覆膜胶合板采购费用是60元,1根方木的采购费用是25元左右,合计成本是550元,一栋楼要使用25套。投入的总费用为14 300元。可见材料费用的节约情况非常明显。

(3)不存在质量隐患。因型钢刚性较大,可抵抗安拆过程中的模板变形量,所以消除由于模板变形对混凝土外形的质量隐患。

(4)节省人工费用。因型钢定型模板是一次成型的,不需要像覆膜胶合板需反复拆除、安装、频繁更换模板,因此可节约大量人工费。

(5)可实现循环利用,不会产生建筑废料。因为型钢定型模板材质是角钢或型钢钢管,即使本工程施工完毕,在下个工程也可通过切割、焊接等方法对型钢定型模板进行尺寸更改以利于循环使用。不同于覆膜胶合板定型模板因工程尺寸不一而产生建筑废料。

在高层住宅施工中,发现传统覆膜胶合板作为厨房、卫生间定型模板有各种问题,项目部更改型钢模板施工工艺,达到节省人工、材料、成本,提高质量的目的,该工艺更改得到建设单位、施工单位、监理单位的好评。
