首页

  1. 首页
  2. 室内知识
  3. 内容

装修质量控制要点

 一 .材料质量控制要求

1、装修工程对所用水泥的凝结时间和安定性、人造板的甲醛含量、石材的弯曲强度(不应小于8.0MPa)、外强饰面板(砖)吸水率、室内用花岗岩放射性、外墙石材吸水率(不应大于6%)等材料性能进行复验。

2、防水材料的性能指标应满足建筑外墙防水设计的要求。

3、建筑装饰装修材料使用前应按设计要求对防火、防腐、防虫(或防蛀)处理

4、外墙面砖粘贴、勾缝应采用专用粘贴剂、勾缝剂。

二.施工要求

1 、抹灰前基体质量控制

1)基体表面处理符合要求。基体表面在粉刷前应先浇水湿润,分层粉刷。

2)抹灰前应由专人负责对施工洞、脚手眼等后填洞口进行补砌。外墙等防水墙面的洞口应采用防水微膨砂浆分次堵砌,迎水面表面采用1:3防水砂浆粉刷,并及时办理专项隐蔽验收手续。

3)墙面预埋管线要固定牢固,在粉刷前,应加贴钢丝网片等抗裂措施。

4)基层表面宜采取毛化处理或刷界面剂等措施。粉刷或刷界面剂前基体表面清理干净并润湿处理。

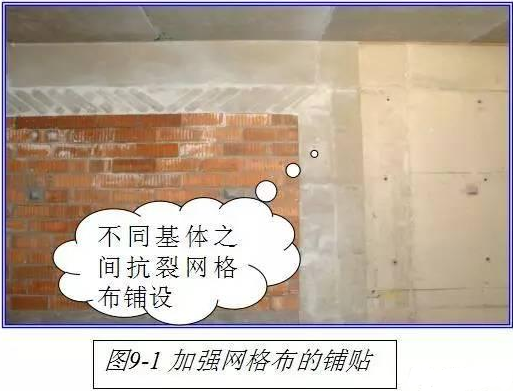

不同材料基体交接处,必须铺设抗裂钢丝网或玻纤网,与各基体间的搭接宽度不应少于150mm(见图9-1)。

感觉装修质量不好控制的看进来

2 、抹灰质量控制

1)刮糙层不少于两遍,每遍厚度应为7~8mm,但不应超过10mm,面层为7~10mm;每一遍抹灰前应检查,符合要求后,才能进入下道工序。

2)抹灰层间隔时间不应少于2~7d,气温较高时,应有养护措施。

3)顶棚应采用免粉刷直接批腻子的做法(厨房、卫生间等湿度较大的房间不宜采用),清除板底的铁钉、铁丝,并做好防锈处理。

4)顶棚批腻子前应先清理板底,并先批一至两遍聚合物水泥腻子,再批聚合物白水泥腻子,每遍厚度不应大于0.5mm,总厚度不宜大于2mm。

5)装饰施工前,应认真复核房间的轴线、标高、门窗洞口等几何尺寸,并弹好尺寸标高控制线,发现超标时,应及时进行处理。

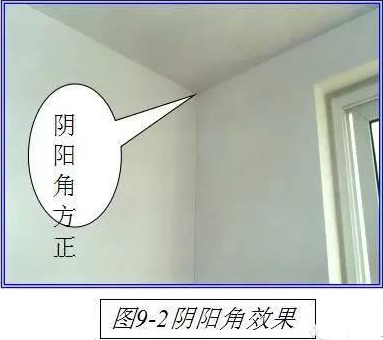

6)重点部位几何尺寸的要求:阴阳角方正,(允许偏差±2㎜)(见图9-2)。

门窗框周边抹灰留置宽窄应一致(允许偏差±2mm)。

感觉装修质量不好控制的看进来

3 、外墙防水处理

1)外墙必须按设计要求进行防水处理;

2)面层应批弹性腻子,刷弹性涂料。

4、吊顶、轻质隔墙质量控制

1)吊杆间距应≤1000mm,距主龙骨端部不应大于300mm;吊杆长度大于1.5m时,应设置反支撑。吊杆应垂直不得斜拉。

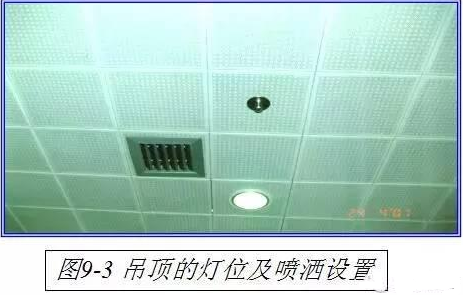

2)明龙骨吊顶时,吊顶排版应预先进行设计,由中间向四周对称排列,遇半块时,应两边分别对称。吊顶的灯位及喷洒应设置在板块中间(见图9-3)。

感觉装修质量不好控制的看进来

3)石膏板的纵向应垂直通长覆面龙骨,相邻板块端部应错开

4)自攻螺钉与石膏板边距离为10~15mm,自攻螺钉间距为150~170mm,但不应大于200mm;应采用自攻枪一次性垂直打入并紧固,螺钉头埋入石膏板表面为1~2mm,钉帽应作防锈处理,并用石膏腻子抹平。

5)板与板之间的缝隙宽度宜为3~5mm,采用专门的石膏腻子嵌缝,待嵌缝腻子基本干燥后,再贴抗拉强度高的接缝带。

6)吊顶与墙面交接处,应加压条或留20㎜宽,15㎜深的凹槽

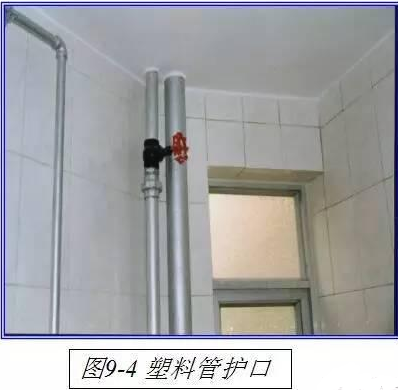

7) 吊顶与立管交接部位应加塑料管护口(见图9-4)

感觉装修质量不好控制的看进来

5、内墙饰面砖排砖原则

施工前必须进行排砖设计,排砖应遵循分中对称,交圈合理,美观大方的原则排列,并应符合下列要求

⑴由阳角开始排砖,阳角和门口两侧必须设整砖,非整砖设在阴角处,非整砖宽度应大于长度的1/2砖。

⑵阴角压向要正确,以人站在门口面向室内的视线方向为准,视线的侧面墙砖压正面墙砖。墙砖压地砖,阴阳角要方正(±2㎜)。

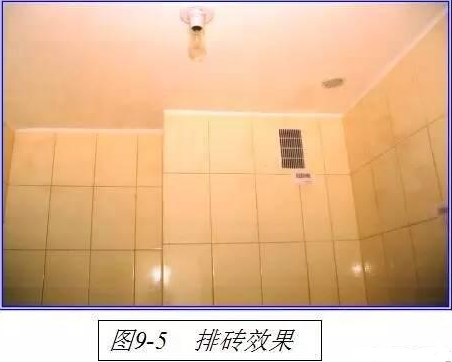

⑶ 厨卫间无吊顶时,墙面砖距顶棚留10mm宽的平直空隙(见图9-5)。

感觉装修质量不好控制的看进来

6 、内门窗口排砖

(1)门窗口上部整砖数为奇数时,当非整砖时,可设在侧墙相邻处一侧。其余部位出现非整砖时,应与相邻整砖一起套割为两块非整砖,排在中间或取中与整砖间隔对称排列。

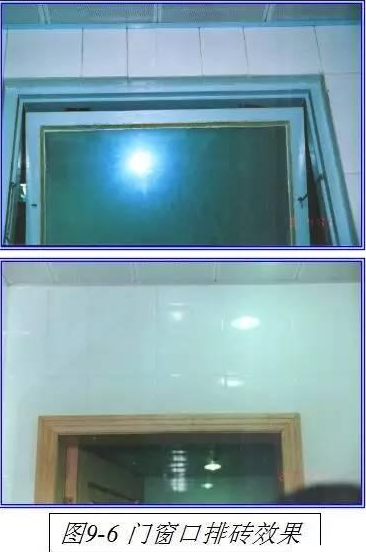

⑵ 门窗口上部整砖块数为偶数时,非整砖为一块时排在中间,两块时可取中或与整砖间隔对称排列;门窗口阳角与墙面砖缝必须贯通,任何部位不得出现刀把砖(见图9-6)。

感觉装修质量不好控制的看进来

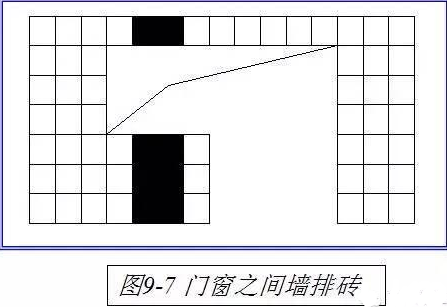

(3) 当门窗之间墙不能排整砖时,可排非整砖,但必须保证门窗口两边是整砖(见图9-7)。

感觉装修质量不好控制的看进来

7、内墙饰面细部做法

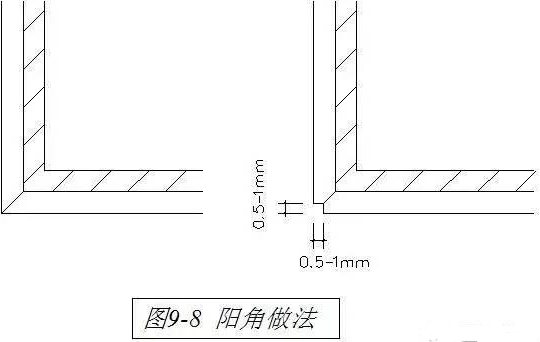

(1)阳角做法(见图9-8)

感觉装修质量不好控制的看进来

(2)大砖缝宽度2—3mm,小砖缝宽度1mm,缝深0.5mm

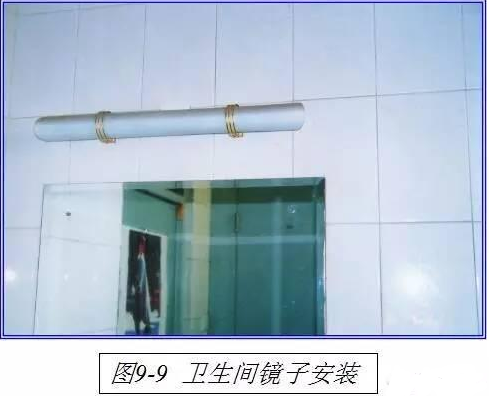

(3)卫生间镜子安装应与面盆居中,两边面砖对称,灯具应位于镜子中间。镜面周边及脸盆台面与面砖交接处均应打胶严密(见图9-9)。

感觉装修质量不好控制的看进来

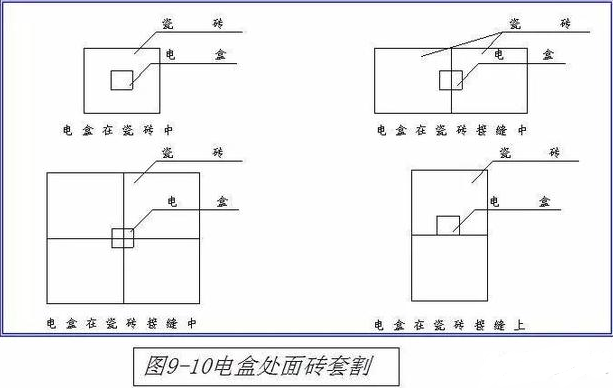

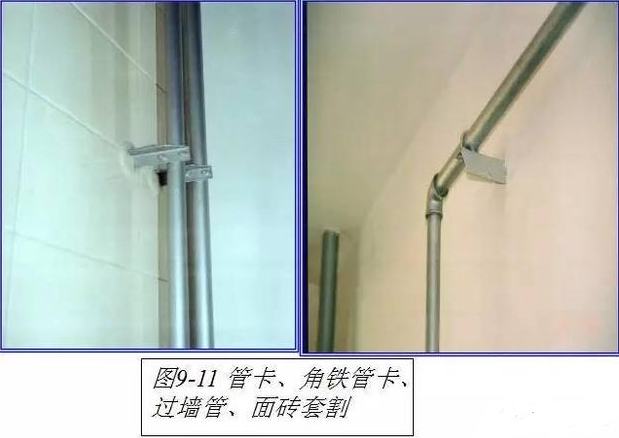

(4)电盒处面砖套割应与电盒口平齐。管卡、角铁管卡、过墙管、面砖套割应吻合,边缘不大于3㎜,角铁管卡阳面朝门口方向,缺口处应用面砖修补(见图9-10、9-11)。

感觉装修质量不好控制的看进来

感觉装修质量不好控制的看进来

(5) 内窗台板两端出窗口长度应为板的厚度,两边应对称,坡度为外高内低1~2㎜。窗台板用水泥砂浆粘结牢固,板面不得空鼓、断裂,板面及下边应光洁,无污染。

8、外墙面排砖原则

(1) 必须进行排砖及面砖伸缩缝设计。当原设计未设面砖伸缩缝时,应与设计单位办理洽商,按《外墙饰面砖工程施工及验收规程》(JGJ126—2000)设计。

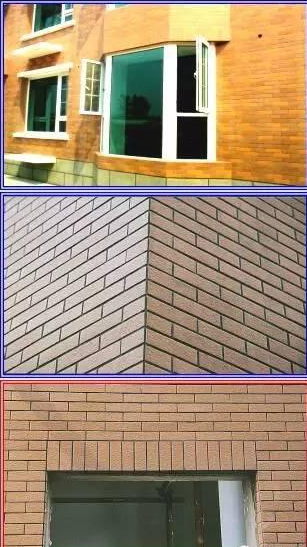

(2) 外墙面大面排砖:水平方向全高不应多于两行非整砖,必须保证首层窗下口一行是整块砖,女儿墙上口一行是整砖,垂直方向阳角应排整砖,非整砖排至阴角或不明显处。

(3) 装饰图案饰面排砖:应严格按设计要求排砖。

(4) 外墙阳角排砖:当采用骑马缝排砖时,正面墙为整砖,侧面墙半块砖,相互对应排列。

感觉装修质量不好控制的看进来

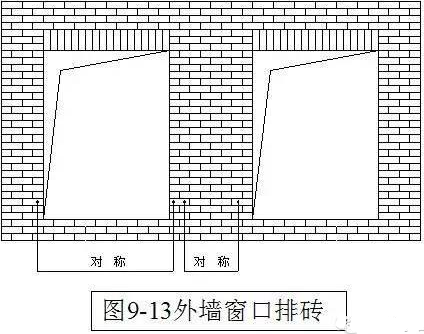

(5) 外墙窗口排砖:当外墙面采用横条砖装饰时,为增强窗上口饰面砖的粘贴牢固性,建议窗上口宜采用竖向排砖。洞口两侧必须排整砖,饰面砖如为骑马缝,整砖与半砖间隔排列,窗口两侧同一行排砖要对称,窗间墙的同一行砖也应对称(见图9-13)。

感觉装修质量不好控制的看进来

9、外墙细部做法

(1)阳角采用45º割角留出外楞,也可采用内角接缝,但均应留出2㎜缝用砂浆勾严。(勾缝、清缝)

(2)窗洞口旋脸与外墙面交接处嵌10×10mm塑料滴水线槽,端部距窗口侧面要留置20mm的距离,不得贯通,防止雨水污染墙面。

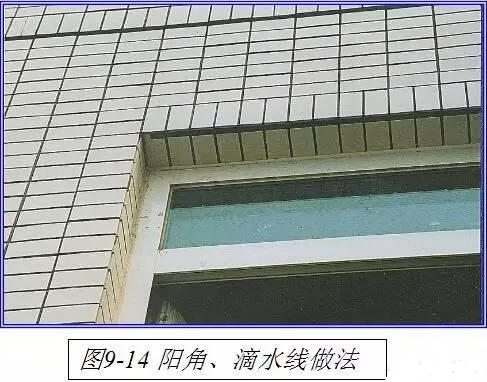

(3)墙面砖低于旋脸5㎜,塑料滴水线宜采用“几”字型,立面砖缝勾严,不得出现锯齿状(见图9-14)

感觉装修质量不好控制的看进来

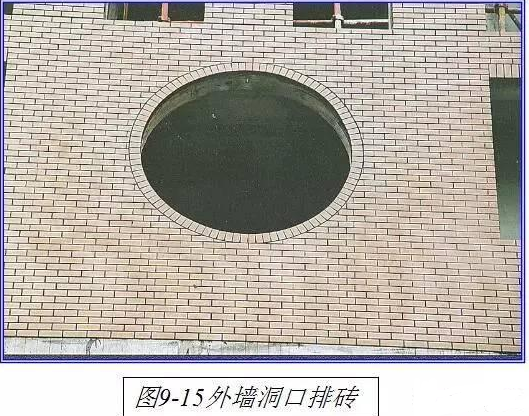

外墙面的设备洞口为圆洞时,应用整砖镶贴圆形洞口(见图9-15)

感觉装修质量不好控制的看进来

10、外墙饰面砖勾缝做法

(1)外墙砖缝优先选择5~6㎜缝,勾缝严密光滑平整,用圆钢筋溜子勾缝,缝深1/3砖厚。严禁抹缝、擦缝。

(2)外墙面砖勾缝深浅应一致,表面洁净(见图9-16)。

感觉装修质量不好控制的看进来

11、厨卫间块材面层基本要求与细部做法

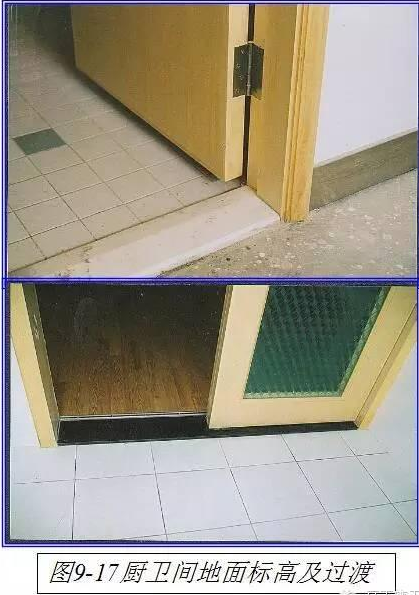

(1)厨卫间地面应低于其它房间20~30㎜,在门口企口处宜嵌石材条过渡(见图9-17)

感觉装修质量不好控制的看进来

(2)地漏口周边应按2%做泛水找坡,裁砖成放射状,坡向地漏中心。不得有倒坡现象,地漏篦子略低于地面层3—5mm(见图9-18)。

(3)厨卫间的上下水立管根部做面层前,做20~50mm高防水台。暖气立管作套管,高度为50mm。

感觉装修质量不好控制的看进来

三 .检查

施工过程中应对每一道工序进行跟班检查和指导。完成后外墙不得有渗水。保温层施工前屋面女儿墙部位设置一道闭合淋水带,淋水一小时后第二天检查不渗漏方可进行保温层施工。竣工时在女儿墙等每隔3~4层处设置一条闭合管道进行外墙淋水,淋水时间不少于一小时。

相关文章

回到顶部
请复制以下网址分享
装修质量控制要点
https://m.gc5.com/gczs/snzs/10339467.html
