一、概念
水下混凝土为水中浇注的砼,根据水深确定施工方法,较浅时,可用倾倒法施工,水深较深时,可用竖管法浇注,一般配合比同陆上砼相同,但由于受水的影响,一般会比同条件下的陆上砼低一个强度等级,所以应提高一个强度等级,如要求达到C25,应配到C30。另外,还有一种加絮凝剂的方法,比较可靠,但造价比较高, 水下混凝土标号不低于C25。
二、施工方法
水下浇筑混凝土的方法有:混凝土泵浇筑法、导管法、柔性管法、活底吊箱法、袋石法、倾注法和预填骨料压浆法。其中以混凝土泵浇筑法和导管法较好,其设备和施工比较简单,质量容易保证。
导管法

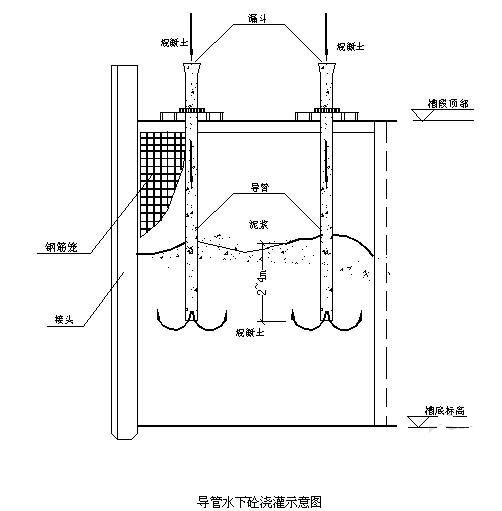

采用导管法浇筑水下混凝土,适用于水深不超过15~25m的情况。导管的直径为25~30cm,每节长1~2m,用橡皮衬垫的法兰盘连接,底部应装设自动开关阀门,顶部装设漏斗。导管的数量与位置,应根据浇筑范围和导管的作用半径来确定。一般作用半径不应大于3m。
在浇筑过程中,导管只允许上下升降,不得左右移动。开始浇筑时,导管底部应接近地基约5~10cm,而且导管内应经常充满混凝土,管下口必须恒埋于混凝土表面下约1.0m,使只有表面一层混凝土与水接触。随着混凝土的浇筑,徐徐提升漏斗和导管。每提到一个管节高度后,即拆除一个管节,直到混凝土浇出水面为止。与水接触的表层约l0cm厚的混凝土,因质量较差,最后应全部予以清除。
袋砌法
用袋砌法浇筑水下混凝土,系把混凝土半满地装入牢固的麻袋或布袋中,由潜水员在水下进行砌浇。袋的孔隙应能使砂浆渗出但不宜过大。采取这种浇筑方法,袋与袋之间的层面,虽然可以从袋孔中挤出的水泥浆互相胶结,但其整体性终究是很差的。此种混凝土的坍落度以5~7cm为宜,不得采用干拌混凝土。混凝土袋应交错放置,相互靠紧。
倾注法
倾注法浇筑水下混凝土,可用于岸边水深不起过1.5m的情况。新浇的混凝土堆用夯击或振动等方法挤入已浇的混凝土体中,使只有前沿的混凝土坡面与水直接接触。混凝土的坍落度以7~10cm为宜。采用此种方法应尽量缩短浇筑时间,在浇筑工作未完成之前,先浇的混凝土不得凝固。
柔性管法
柔性管法是采用柔性软管输送混凝土,利用周围的水对软管的压力控制混凝土的下落速度。活底吊箱法是将混凝土装在能够开底的密闭吊箱内,通过水层直达浇筑地点,然后开0.3-0.4m 底卸料。
预填骨料压浆法
水下预填骨料压浆法,要求水泥砂浆具有一定的流动度和一定的抗离析能力。压浆压力与灌注浆液的稠度、预填骨料平均粒径及要求扩散半径有关。如果预填骨料平均粒径在150mm以内,扩散半径在1. 5m以内,当水深为零时,管底出 浆压力约为50~150kPa。有水仓面,管底出浆压力应再加上相应水深引起的水压力。
水下混凝土浇筑是一项不能直观的隐蔽施工过程,必须加强质量检验才能保证工程质量。特别是在浇筑过程中应随时检查是否按工艺规程进行。拆模后还应通过外观检查,必要时还要进行钻芯检查和进行压水试验。
