钢筋混凝土工程工程量计算经验总结

 一、定额项目设置及说明

1、本章定额共包括五部分167个子目,补充定额33个子目,定额项目组成见表

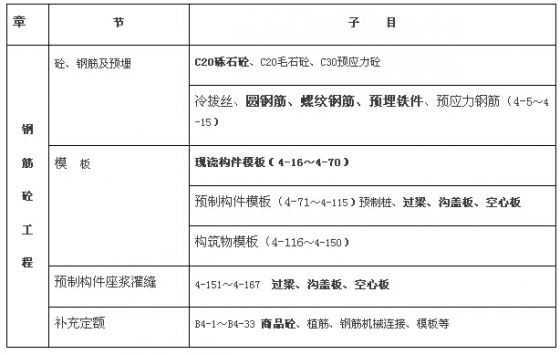

 钢筋砼工程项目组成表


2、钢筋砼工程的工作内容包括砼、钢筋、模板(措施项目),预制构件还应包括运输和安装(定额第六章)、座浆灌缝等内容。

砼、钢筋是构成砼构件自身的必不可少的因素,是计算钢筋砼构件分部分项工程费用的基础。定额子目不分构件名称、也不分现浇和预制,综合考虑

【即每一个砼清单均套一个砼子目(4-1或B4-1、或换算)、每一个钢筋清单均套一个钢筋子目(4-6~4-8)】

模板及支撑是砼构件在施工中必不可少的措施,是计算措施项目清单费用的基础。定额子目按不同的构件名称及施工方法分别编制了不同的子目。

【即每一个砼分部分项工程量清单均对应一个模板子目(现浇构件模板、预制构件模板、或模板支撑增加)】

预制构件座浆灌缝是预制构件安装过程中及安装后必不可少的工序,是计算预制构件分部分项工程费用的基础之一。定额按预制构件名称的不同编制的定额子目。

预制构件运输和安装特别是安装是预制构件施工中不可缺少的工序,是计算预制构件分部分项工程费用的基础之一。运输子目按运距分四类编制(见第六章)

3、预制砼构件的运输和安装

1)第六章由构件的运输与安装两部分组成,运输部分包括砼构件、金属构件和木门窗运输;安装部分包括预制构件和金属构件安装。

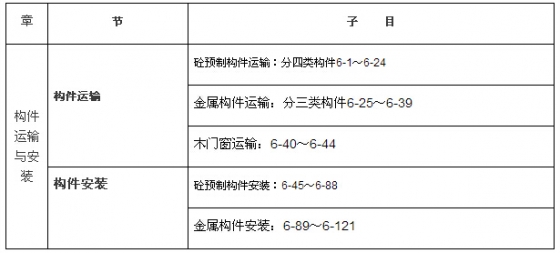

 运输与安装工程项目组成表


※加气砼、硅酸盐块、其它轻质构件运输以每m3折合钢筋砼0.4m3,按一类构件运输计算

2)预制构件运输与安装 定额说明 P213:预制构件运输子目按预制构件类型和外形尺寸划分为四类。

3)砼预制构件关联的运输和安装子目:

预制构件的运输:定额6-1~6-24。 预制构件的安装:定额6-45~6-88

二、主要项目工程量计算

1、现浇构件

1)模板:

*以各类构、配件的混凝土体积或水平投影面积、垂直投影面积计算

*楼梯、阳台、雨蓬、看台阶梯段、台阶按水平投影面积计算(阳台、雨篷的模板工程量需按图重新计算)。

*栏板按外侧垂直投影面积计算(即清单工程量/栏板的厚度)。

*其它砼构件均按实体积计算。 (除压顶和扶手外同清单工程量,压顶模板为压顶的断面*压顶的长度)

2)砼:

*楼梯、雨蓬、台阶等按定额附表(定额P140)折算成混凝土体积

*其余均按构件实体积计算(同清单工程量,注意压顶和扶手)

2、预制构件:

预制构件工程量的计算应考虑预制构件的损耗(见消耗量定额总说明 P2 八)

1)预制构件制作:

砼、模板工程量=图纸用量(清单量)×1.015(1.02)

2)预制构件还要计算座浆和灌缝

工程量=图纸砼用量(清单量)

座浆灌缝的工程量是指预制构件的体积(定额P138 47条)

3)预制构件运输:

工程量=图纸砼用量(清单量)×1.013(1.019)

4)预制构件安装:

工程量=图纸砼用量(清单量)×1.005(1.015)

预制构件图纸工程量与清单中该构件的体积计算方法相同

3、钢筋(分现浇构件和预制构件):

现浇构件:按图纸净用量计算(同清单项目工程量)。

预制构件:同样考虑1.015(1.02)(清单项目工程量×1.015 的系数)

施工措施用钢筋的计算见定额 P133 10、11、12

设计要求(或清单描述)用机械连接接头的钢筋,接头工程量区分直径按“个”计算。

※钢筋笼套用本章相应子目,并在此基础上每吨增加30KV.A交流电焊机0.9台班,电焊条3.5kg,其它不再调整。(消耗量定额第四章说明)

※钢筋采用机械连接(锥螺纹连接、直螺纹连接、冷挤压套筒连接)子目时,应扣除电渣压力焊或电焊的费用,框架筑钢筋扣除4.5元/个,其它构件钢筋扣除2.6元/个(价目表第四章说明)

三、有关定额模板子目的应用(措施项目)

1、有梁式带形基础、有梁式满堂基础模板子目:适用于梁高小于等于1.2m,超高1.2m时,梁套用“墙”的定额,基础套用无梁式带形基础、无梁式满堂基础。

2、砼基础垫层模板子目:适用于支模浇灌的基础下的砼垫层。满堂基础的砼垫层套用无梁式满堂基础。基础及基础下的砼垫层应分别列项计算。

3、整体阳台和阳台底板模板子目:(注意清单列项)

整体阳台:包括了伸出墙外的挑梁、阳台底板、隔板、栏板、栏杆、压顶、扶手

阳台底板:适用于使用型钢及其它围栏的阳台使用,子目中综合考虑了梁板式和板式等类型。

4、屋面砼女儿墙模板的套用:屋面砼女儿墙厚100以内,执行栏板模板定额,墙厚100以上,执行相应厚度墙模板子目。

5、栏板与挂板模板:水平板面以上弯起部分称为栏板,下垂部分称为挂板。挂板下垂高度≤300,并入所依附的构件内。高度>300的挂板,按展开面积计算工程量,套用栏板子目乘1.35的系数。

6、悬挑构件(挑沿)模板:是指现浇梁、圈梁侧面向外挑出大于300的捣制通廊、水平遮阳板、水平板带等,且悬挑构件底与下一层板面高度在6m以上。(高度在6m以内者,执行“有梁板”子目)

7、墙模板计算规则:墙与柱连接时墙算至柱侧面,墙与梁连接是墙算至梁底;但墙内的暗柱、暗梁并入墙内计算。

8、模板支撑增加费(4-68,4-69):模板子目层高是按3.6m考虑的,设计层高超过3.6m时,应计算超高支模。板底处于与下一层高度3.6m以上时,则梁和板应全部计算模板支撑增加费。

9、其它板模板:飘窗板模板套用栏板模板子目计算;斜屋面板模板按相应板模板子目乘1.15系数。

10、地沟模板:此定额为单项子目,不含地沟土方、地沟盖板及沟底、侧壁的抹灰等。反映了地沟中砼部分模板支撑时所需的各种消耗量。其工程量包括地沟底板砼体积和沟壁砼体积之和。

11、漏空花格模板:漏空花格(4-105)模板和砼计算不同,模板不分复杂和简单按外形体积计算,砼按外形体积乘以附表砼含量计算 P140。
