首页

  1. 首页
  2. 造价知识
  3. 内容

当清单工程转定额后,造价不一致了,怎么办?

 背景:用户做完清单工程后一般都要转为定额模式的对比一下造价,但是大部分情况下,清单工程转为定额工程后,造价都会不一致,而且差距很大,如何检查差距在哪或者是调整为一致呢,下面详细给大家说一下方法。

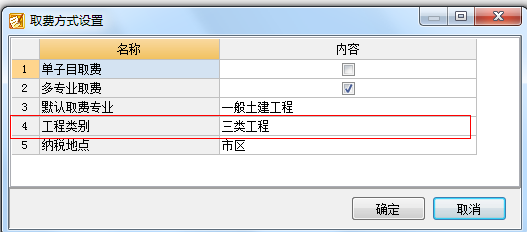

1、工程类别不一致,工程类别会影响工程的管理费、利润的费率,一般情况下,土建和安装专业是分为一、二、三类工程的,软件中默认的是三类工程,如果土建和安装的清单工程不是三类工程的话,在定额模式中就要修改为对应的工程类别,清单工程是在“单价构成”-费率切换中修改,定额模式是在费用汇总界面中“取费方式设置”修改工程类别


其他专业不区分工程类别,默认的清单和定额的管理费、利润的费率是相同的。

2、纳税地点不一致,纳税地点影响税金的费率,如果不一致的话,税金的金额也是不一样的,修改位置同工程类别。

3、清单工程中有的清单项工程量为0,但是清单下有组价子目,这种在清单工程中就没有计算金额,但是导入到定额中后,子目是有数量的,会计算费用,所以在清单中要检查一下是否有清单的工程量为0的清单项。

4、清单工程中子目对应的单价构成文件和施工组织措施费类别是否和定额工程中的一致,如果清单工程中,用户手动修改过单价构成,转为定额计价要记得检查,因为软件默认的有一套对应单价构成,两者会存在差异。

5、措施项目页面中的措施费是否一致,这里主要是指装饰工程和安装工程,清单转定额工程后,装饰工程中记取的超高降效子目和安装专业中通过安装费用计算的措施费,是导不到定额中的,需要在定额工程中重新计算,否则造价也是不一致的。

6、清单计价中的其他项目清单有费用,其他项目清单的内容也是导不到定额工程的,需要在定额中的独立费界面中重新输入。

7、人材机价差是否一致,清单和定额工程中可以费用汇总界面中的查看费用代码查看人材机的价差是否一致,价差不一致,总造价也会不一致。

以上是常见的造成造价不一致的情况,可能还有一些其他个别的情况,这个也要根据具体的工程来检查,一般情况下上面几种情况一致了,总造价也就基本上对上了。





回到顶部
请复制以下网址分享
当清单工程转定额后,造价不一致了,怎么办?
https://m.gc5.com/gczs/zjzs/10377009.html
