首页

  1. 首页
  2. 结构论文
  3. 内容

搞工程不会混凝土强度控制,那就是“炊事员行军—替人背黑锅”。

最近几年基建行业发展不像前10年那样风风火火,大水漫灌了,由于之前基建狂魔式的搞工程,原材料开采使用过度,导致目前砂石料市场供货短缺,搅拌站使用机制砂、细骨料中石粉的比例过大,混凝土原材强度不可控成为工程一大问题,混凝土强度不达标事故频发。

由于现代化城市发发展,交通及环保压力骤增,混凝土运距大,运输条件差,遇到堵车,在运输过程中混凝土容易初凝、离析。

混凝土浇筑过程中,由于坍落度小,泵送不顺畅,存在工人私自加水的现象;

放料点和浇筑点未进行信息确认,导致出现低标号混凝土浇筑到高标号构件里的情况。

振捣工人技术参差不齐,可能存在混凝土振捣不密实的情况。经常发生未按要求进行养护,早期缺水干燥,或早期受冻,造成混凝土强度偏低。

所以说混凝土强度保障成为了当代工程人必备技能。要是不懂混凝土强度控制措施,那就是“炊事员行军—替人背黑锅”。

1

混凝土施工深化设计

依据设计图纸按楼栋统计混凝土强度方量明细清单;形成混凝土浇筑顺序图,提前策划布料机位置,明确不同等级混凝土浇筑顺序。

2

高低标号混凝土强度控制

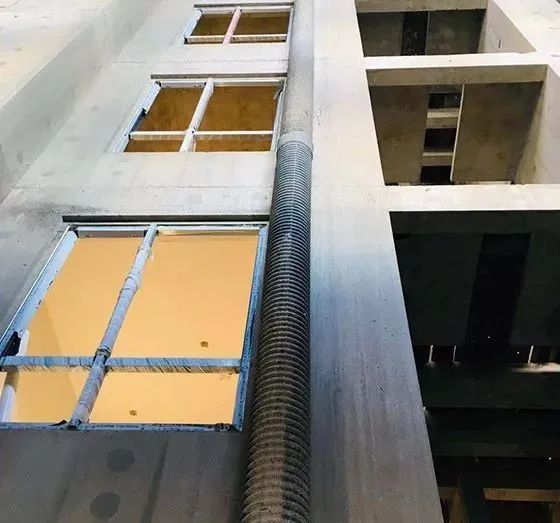

应避免墙柱与梁板混凝土混浇,强度差两个等级及以上时,梁、板与柱位置设置隔离措施。

梁、柱隔离措施

墙、板隔离措施

3

做好作业人员交底

混凝土浇筑前,组织管理人员、班组人员进行交底。振捣时应快插慢拔,以混凝土不再显著下沉,不出现气泡,开始泛浆为准,移动间距不超过振捣器作用半径的1.25倍。

4

润管砂浆处置

管理人员旁站监督润管砂浆处置,禁止把砂浆浇筑在梁、板、墙内。

料斗收集润管砂浆

润管砂浆波纹管排下

5

强化进场原材质量管控

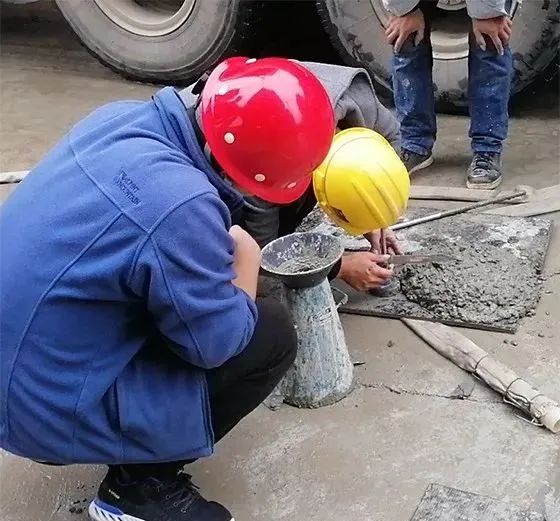

严把混凝土质量关,对进场的预拌混凝土坍落度进行逐车检查,不符合要求的不得使用。严禁在运输和现场浇筑过程中加水,保证混凝土配合比不被人为破坏,确保混凝土强度。

坍落度检查

6

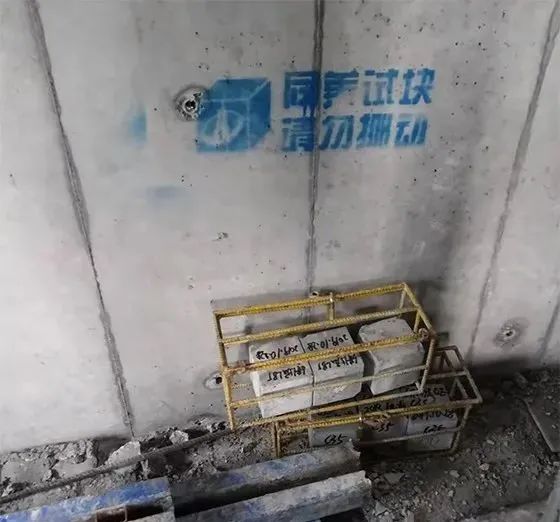

做好混凝土的试块留置及送检工作

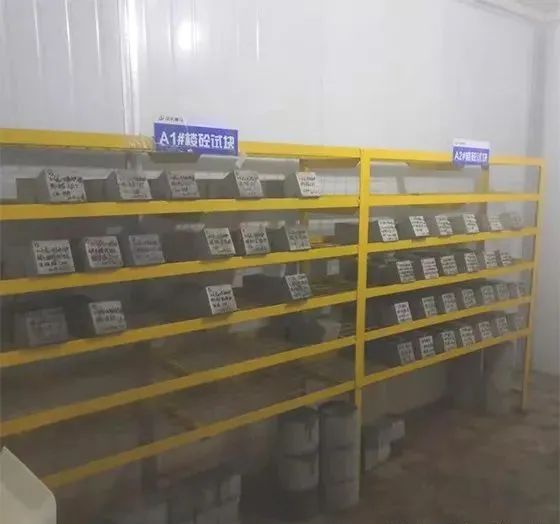

项目部设置专职质检员,按规范要求留置同养试块及标养试块,同养试块拆模后放置于对应楼楼梯口处,并上锁管理,到达期龄后及时送检。

同养试块

标养试块

7

做好混凝土养护

混凝土浇筑完毕后,采用塑料薄膜覆盖或洒水养护,养护时间不应少于7d,对于掺加缓凝剂及抗渗混凝土,养护时间不少于14d。

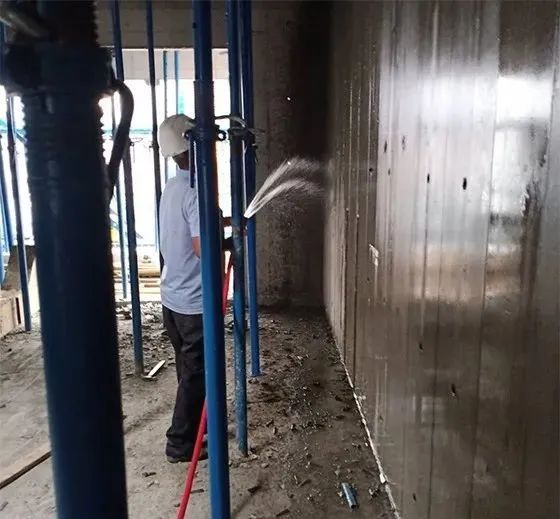

覆膜养护

定期养护

8

及时进行混凝土强度检测

混凝土到达龄期后,对所有构件进行检测,形成原始记录。

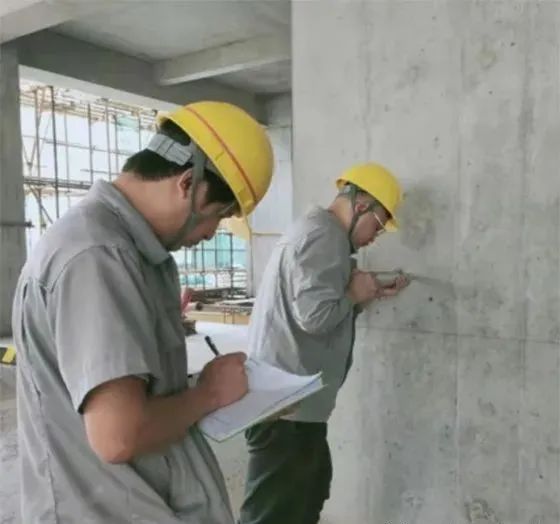

混凝土回弹

回弹原始记录

9

检测结果应用

对混凝土龄期达到600℃*天,还未达到设计强度的,及时上报公司工程、技术部门复检,同时通知搅拌站,共同参与调查纠偏,避免同类问题重复发生。

相关文章

回到顶部
请复制以下网址分享
搞工程不会混凝土强度控制,那就是“炊事员行军—替人背黑锅”。
https://m.gc5.com/jggc/lilun/10447049.html
