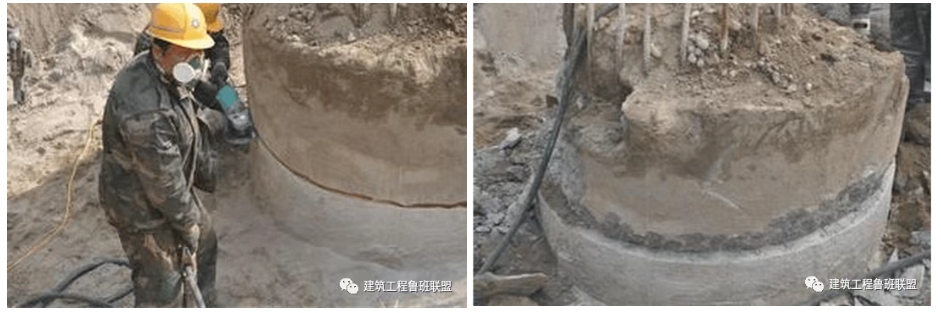

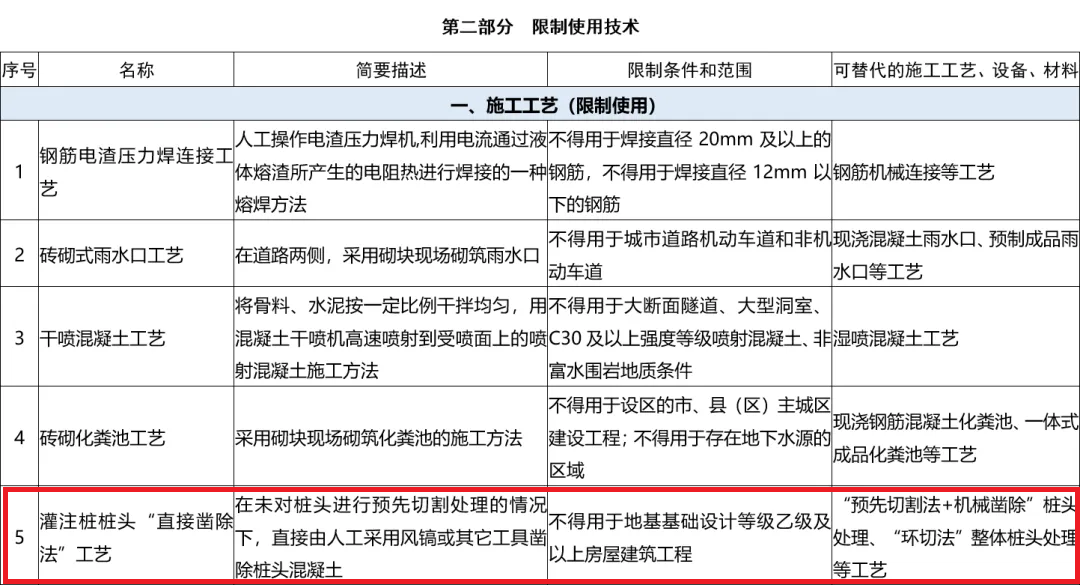

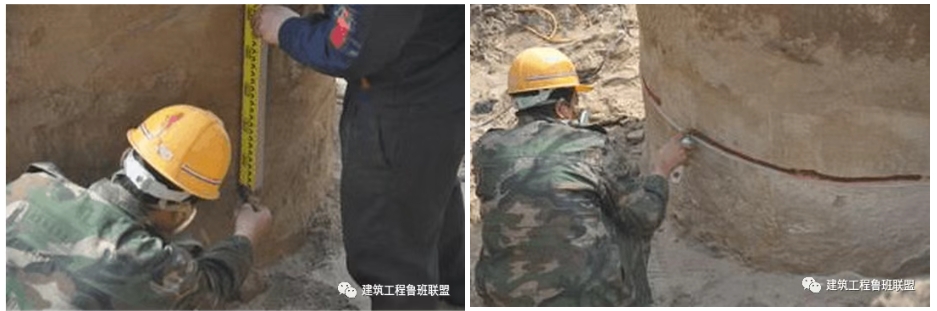

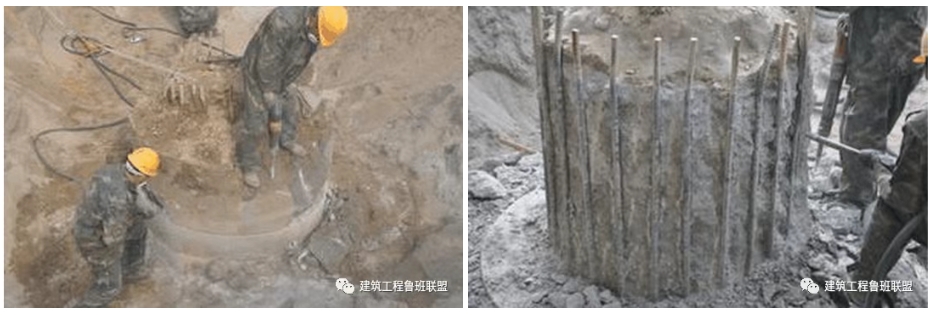

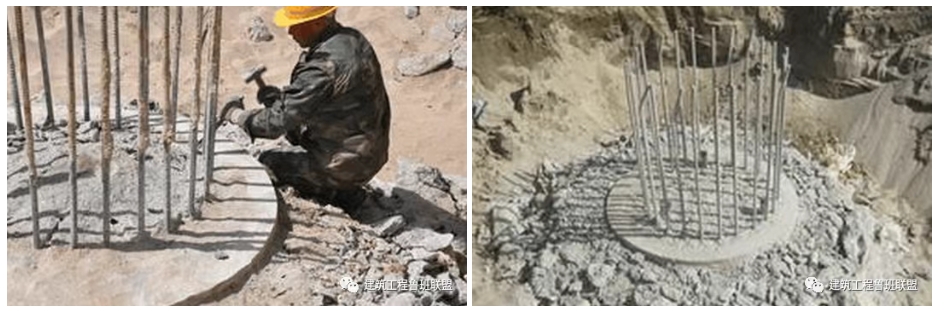

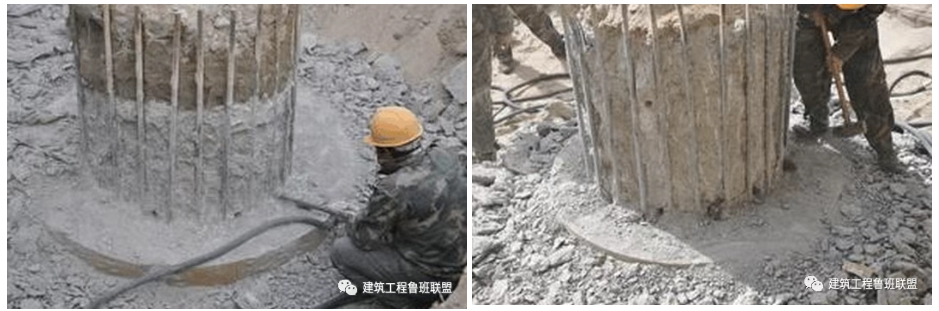

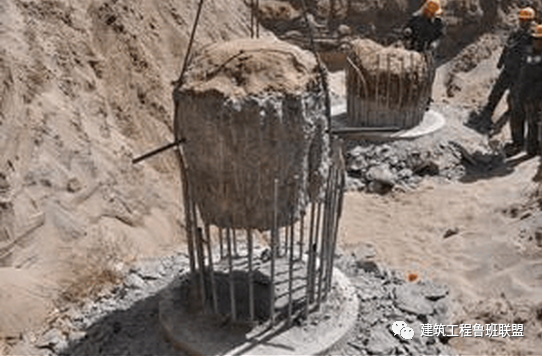

住建部最新公告!2024年11月8日,《房屋建筑和市政基础设施工程禁止和限制使用技术目录(第二批)》发布,其中明确:地基基础设计等级乙级及以上房屋建筑工程,灌注桩桩头不得“直接凿除法”,同时给出了两项替代工艺:“预先切割法+机械凿除”和“环切法”。   “环切法”工艺流程 住建部两项替代工艺:“预先切割法+机械凿除”和“环切法”,我们就以目前最常用的“环切法”为例,来看一看桩头处理的标准化工艺流程,六步走!          施工放样               红漆标识   用无齿锯绕桩头环向一周切割,深度3-4cm,用风镐沿桩头自上至下凿出V型槽剥离混凝土,环切时不得损伤主筋。         环切                    凿出V型槽   采用风镐沿桩头自上至下将钢筋主筋剥离。           风镐剥离混凝土             剥出成型的桩头钢筋   当全部钢筋凿出后,在桩顶标高以上3cm处水平环向间距20cm采用风钻钻出断桩孔,使用钢钎打入各个断桩孔中,来回反复敲击钢钎,使混凝土在环形断桩孔处断开。           风钻钻出断桩孔              大锤反复敲击钢钎   对已断开的桩头钻出吊装孔,插入钢钎,用起重设备将已断裂脱离的桩头吊出,起重设备应垂直起降,不能左右晃动避免桩头倾到将桩基主筋压成死弯。   桩头吊离   桩头清理采用人工凿除多余混个凝土并清顶,桩顶形成中心略高、周边略低的断面,确保桩顶面平整、密实。          人工凿除多余混凝土            清理成型的桩头
