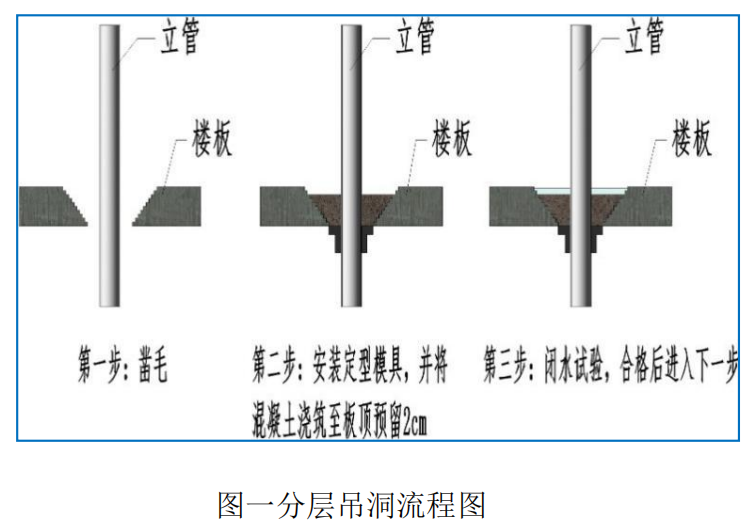

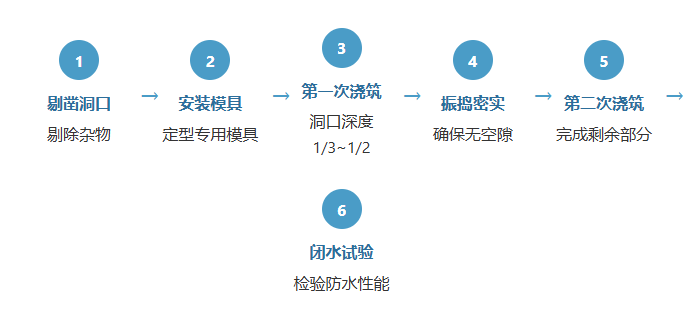

本方案适用于建筑工程中卫生间、厨房等部位穿楼板管道的吊洞施工,旨在规范施工工艺,确保管道吊洞的密封性和防水性能,防止渗漏问题发生。 方案包含详细的工艺流程和技术要点,采用专用吊模模具和分层浇筑工艺,确保施工质量符合国家标准和设计要求。 工艺流程详解 剔凿洞口: 安装定型模具: 第一次浇筑: 第二次浇筑: 闭水试验: 施工材料要求 注意事项:严禁使用铁丝、钢筋等代替专用模具!混凝土浇筑前必须清理基层并充分湿润。 关键技术要求 (1) 模具要求: 吊洞必须采用专用吊模模具,严禁采用铁丝、钢筋等吊模。模具应具有足够的刚度和稳定性,确保在浇筑过程中不变形、不位移。 (2) 洞口处理: 安装前将洞口底部磨平,将洞口上下面清理干净,洞口四周进行凿毛处理,留倒喇叭口形式,然后进行管道定位安装。凿毛深度3-5mm,间距20-30mm。 (3) 止水节应用: 在设计允许的情况下,卫生间及厨房内除主管外的所有穿楼板管道优先采用止水节方式。止水节安装应高出完成面20mm,与管道连接处用专用密封胶密封。 (4) 混凝土浇筑: 采用分层浇筑工艺,第一次浇筑至洞口深度的1/3~1/2处,振捣密实后再进行第二次浇筑。混凝土应掺入适量膨胀剂,水灰比控制在0.4-0.45。 (5) 养护要求: 浇筑完成后,12小时内进行覆盖保湿养护,养护时间不少于7天。养护期间严禁扰动管道及模具。 质量验收标准 安全文明施工1. 工艺流程
2. 技术要点
