基坑开挖至设计标高后,接下来要做什么?答案是:验槽。但验槽不是简单到现场看一眼就能完成的——什么时候验、谁来验、验什么、带什么资料、遇到什么情况要停,GB 50202-2018附录A都有明确规定。今天,我们就把这些要求逐条讲清楚。
一、什么时候验槽?——三个前提条件

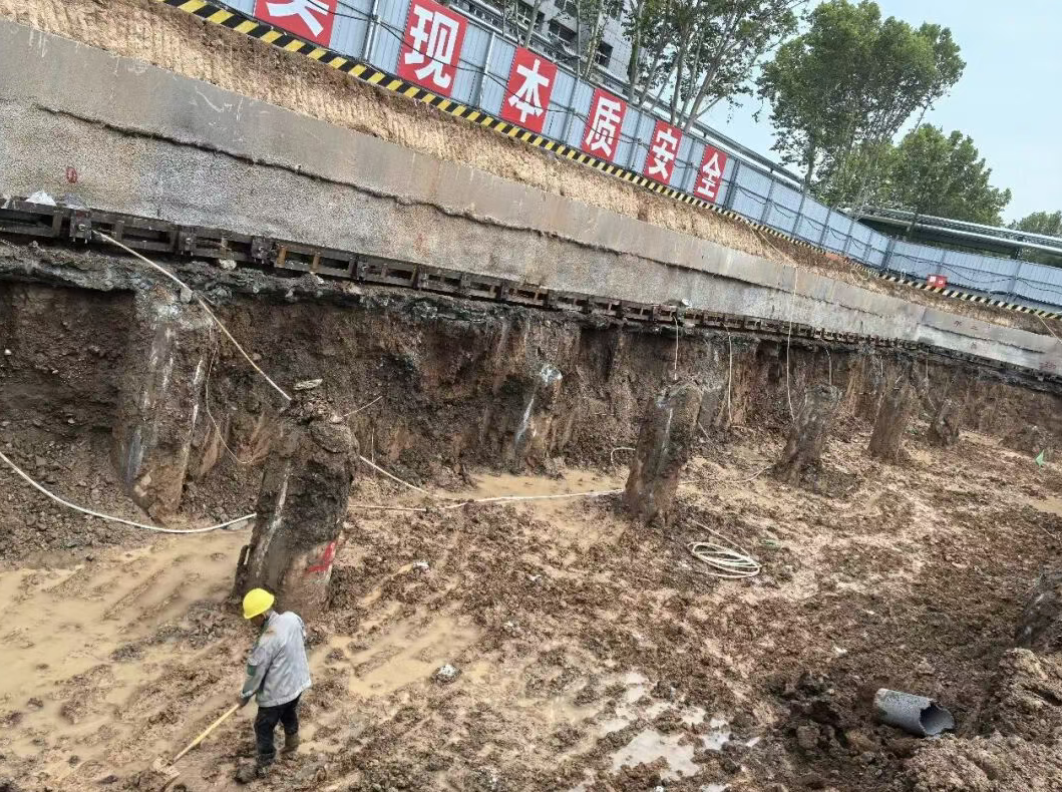

A.1.4:验槽应在基坑或基槽开挖至设计标高后进行,对留置保护土层时其厚度不应超过100mm;槽底应为无扰动的原状土。
《建筑地基基础工程施工质量验收标准》GB 50202-2018附录A
验槽的三个前提条件:
什么情况不能验槽?
二、谁来验槽?——五方共同参加
A.1.1:勘察、设计、监理、施工、建设等各方相关技术人员应共同参加验槽。
《建筑地基基础工程施工质量验收标准》GB 50202-2018附录A
验槽不是施工方自己说了算,必须五方到场:
简单记:验槽是五方会议,不是施工方独角戏。
三、验槽要带什么资料?
A.1.2:验槽时,现场应具备岩土工程勘察报告、轻型动力触探记录(可不进行轻型动力触探的情况除外)、地基基础设计文件、地基处理或深基础施工质量检测报告等。
《建筑地基基础工程施工质量验收标准》GB 50202-2018附录A
验槽必备“四件套”:
|
|
| 岩土工程勘察报告 |
|
| 轻型动力触探记录(可不进行轻型动力触探的情况除外) |
|
| 地基基础设计文件 |
|
| 地基处理/深基础施工质量检测报告 |
|
四、天然地基怎么验?
1、验槽内容(A.2.1)
天然地基验槽应检验下列内容:
-
根据勘察、设计文件核对基坑的位置、平面尺寸、坑底标高;
-
根据勘察报告核对基坑底、坑边岩土体和地下水情况;
-
检查空穴、古墓、古井、暗沟、防空掩体及地下埋设物的情况,并应查明其位置、深度和性状;
-
检查基坑底土质的扰动情况以及扰动的范围和程度;
-
检查基坑底土质受到冰冻、干裂、受水冲刷或浸泡等扰动情况,并应查明影响范围和深度。
《建筑地基基础工程施工质量验收标准》GB 50202-2018附录A
现场操作要点:
2、轻型动力触探(A.2.3~A.2.5)
A.2.3:天然地基验槽前应在基坑或基槽底普遍进行轻型动力触探检验,检验数据作为验槽依据。
《建筑地基基础工程施工质量验收标准》GB 50202-2018附录A
触探的目的:
-
检查地基持力层的强度和均匀性
-
检查浅埋软弱下卧层或浅埋突出硬层
-
检查浅埋古井、墓穴和空洞
触探孔应灌砂填实。
可不进行触探的三种情况(A.2.5):
五、地基处理工程怎么验?
A.3.1:设计文件有明确地基处理要求的,在地基处理完成、开挖至基底设计标高后进行验槽。
《建筑地基基础工程施工质量验收标准》GB 50202-2018附录A
|
|
| 换填地基、强夯地基 |
|
| 增强体复合地基 |
检查桩位、桩头、桩间土情况和复合地基施工质量检测报告 |
| 特殊土地基 |
检查湿陷性、地震液化、冻土保温、膨胀土隔水、盐渍土改良处理效果 |
A.3.5:经过地基处理的地基承载力和沉降特性,应以处理后的检测报告为准。
六、桩基工程怎么验?
A.4.1:设计计算中考虑桩筏基础、低桩承台等桩间土共同作用时,应在开挖清理至设计标高后对桩间土进行检验。
A.4.2:对人工挖孔桩,应在桩孔清理完毕后,对桩端持力层进行检验。对大直径挖孔桩,应逐孔检验孔底的岩土情况。
《建筑地基基础工程施工质量验收标准》GB 50202-2018附录A
桩基验槽的关键点:
七、遇到这些情况,必须停工做施工勘察!
A.1.5:遇到下列情况之一时,尚应进行专门的施工勘察。
《建筑地基基础工程施工质量验收标准》GB 50202-2018附录A
简单记:土质对不上、扰动严重、需要变更——这三种情况,立即停工,报告设计,安排施工勘察。
八、总结:一张表看懂验槽全流程
|
|
|
| 参加方 |
|
|
| 必备资料 |
|
|
| 验槽时机 |
|
|
| 天然地基验槽 |
|
|
| 轻型动力触探 |
|
|
| 地基处理验槽 |
|
|
| 桩基验槽 |
|
|
| 需要施工勘察 |
|
|
写在最后
验槽不是“看一眼就签字”,它是地基基础工程的第一道质量关口。
基坑挖到位了再验,五方到场了再验,资料齐全了再验,触探做完了再验。
四件事做到位,验槽才有意义。否则,签了字也是埋雷。
你在项目上遇到过验槽方面的争议吗?欢迎留言交流!
本文依据《建筑地基基础工程施工质量验收标准》GB 50202-2018 附录A整理,规范原文已完整引用。具体验槽请以设计文件、勘察报告和当地建设主管部门要求为准。
