首页

  1. 首页
  2. 建筑论文
  3. 内容

钢筋分项工程质量控制标准做法

1钢筋推荐品牌

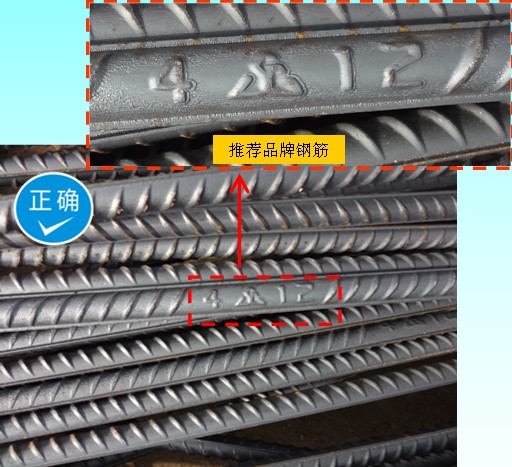

为了杜绝假冒伪劣钢筋及小厂生产的杂牌钢筋,集团公司规定了钢筋的推荐品牌,并每年根据各项目开发的需要,经部分项目考 察及推荐,集团工程管理部审核批准,决定增加部分钢筋及水泥品牌。同时,对存在“瘦身”现象或合格率严重偏低的品牌,及时给予取消。非推荐品牌钢筋一律不得进场。

2 钢筋电渣压力焊

电渣压力焊适用于现浇钢筋混凝土结构中竖向或斜向(倾斜度不大于100)钢筋的连接。电渣压力焊接头外观检查结果,应符合下列要求:

⑴、四周焊包凸出钢筋表面的高度:当钢筋直径≤25mm 时,不得小于4mm;当钢筋直径≥28mm时,不得小于6mm;

⑵、 钢筋与电极接触处,应无烧伤缺陷;

⑶、接头处的弯折角度不得大于2°;

⑷、接头处的轴线偏移不得大于1mm。不同直径钢筋焊接 时,钢筋直径相差不得超过7mm,两钢筋轴线应在同一直线上,轴线偏移不得大于1mm。接头强度要求按较小钢筋直径计算。

3钢筋电弧焊(一)

钢筋电弧焊包括帮条焊 、搭接焊、坡口焊、窄间隙焊和熔槽帮条焊5 种接头型式。

帮条焊、搭接焊时,均宜采用双面焊;当不能进行双面焊时,方可采用单面焊,帮条或搭接长度应符合左下表的规定。

帮条焊接头或搭接焊接头的焊缝厚度S不应小于主筋直径的0.3 倍;焊缝宽度 b不应小于主筋直径的0.8 倍。

帮条焊或搭接焊时,钢筋的装配和焊接应符合下列要求:

⑴、帮条焊时,两主筋端面的间隙应为2~5mm;

⑵、搭接焊时,焊接端钢筋宜预弯,并应使两钢筋的轴线在同一直线上;

⑶、帮条焊 时,帮条与主筋之间应用四点定位焊固定;搭接焊时,应用两点固定;定位焊缝与帮条端部或搭接端部的距离宜大于或等于20mm;

⑷、焊接时,应在帮条焊或搭接焊形成焊缝中引弧;在端头收弧前应填满弧坑,并应使主焊缝与定位焊缝的始端和终端熔合。

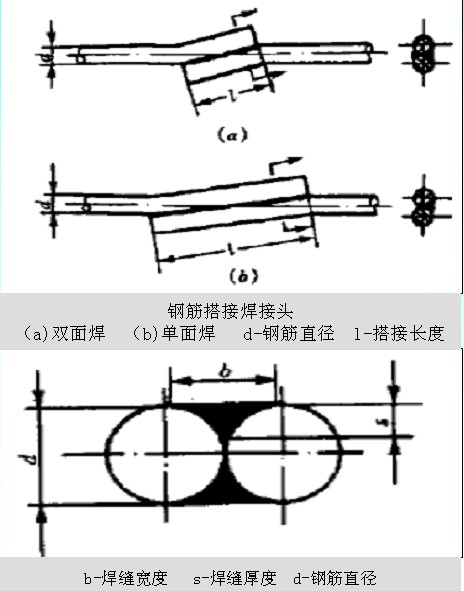

帮条焊及搭接焊示意图详见下页。

电弧焊接头外观检查结果,应符合下列要求:

⑴、焊缝表面应平整,不得有凹陷或焊瘤;

⑵、焊接接头区域不得有肉眼可见的裂纹;

⑶、焊缝余高应为2~4mm。

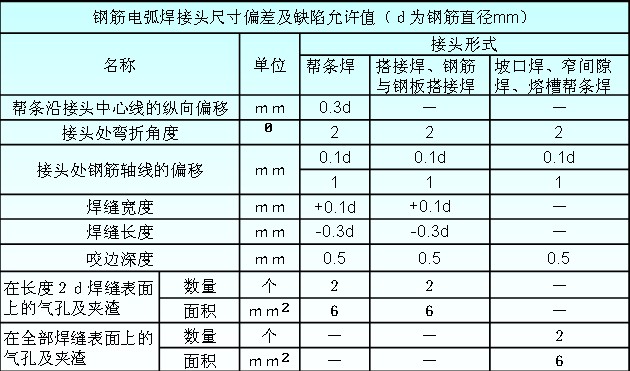

⑷、咬边深度、气 孔、夹渣等缺陷允许值及接头尺寸的允许偏差,应符合右下表的规定;

4钢筋电弧焊(二)

帮条焊及搭接焊的要求如下图:

5钢筋闪光对焊

钢筋闪光对焊可采用连续闪光对焊、预热闪光对焊或闪光-预热闪光焊工艺方法。可根据不同条件选用。

两根不同直径的钢筋进行闪光对焊时,钢筋径差不得超过4mm。两根钢筋的轴线应在同一直线上,轴线偏移的允许值应按较小直径 计算;对接头强度的要求,应按较小直径钢筋计算。

闪光对焊接头的质量检验,应分批进行外观检查和力学性能检验,并应符合下列规定;

⑴、在同一台班内,由同一个焊工完成的300 个同牌号、同直径钢筋焊接接头应作为一批。当同一台班内焊接的接头数量较少,可 在一周之内累计计算;累计仍不足300 个接头时,应按一批计算;

⑵、力学性能检验时,应从每批接头中随机切取6 个接头,其中 3 个做拉伸试验,3 个做弯曲试验;

⑶、异径接头可只做拉伸试验。

闪光对焊接头外观质量检查结果,应符合下列规定:

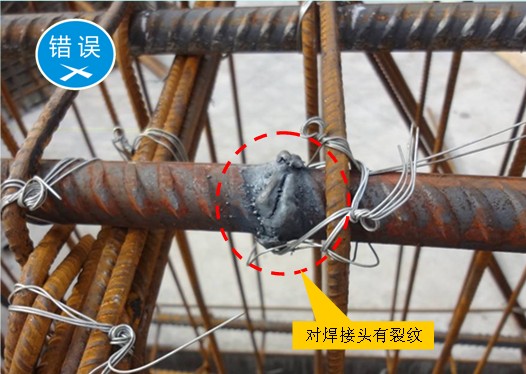

⑴、对焊接头表面应呈圆滑、带毛刺状,不得有肉眼可见的裂纹;

⑵、与电极接触处的钢筋表面不得有明显烧伤;

⑶、接头处的 弯折角度不得大于2°;

⑷、接头处的轴线偏移不得大于钢筋直径的0.1 倍,且不得大于1mm。

6钢筋机械连接

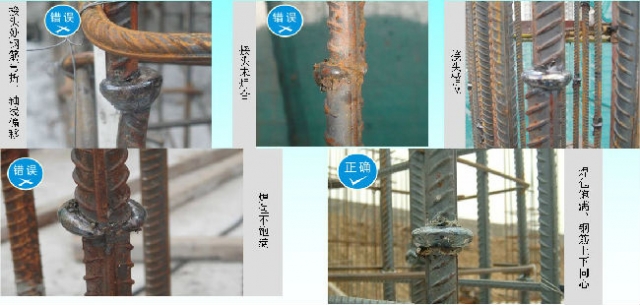

加工钢筋接头的操作工人应经专业技术人员培训合格后才能上岗,人员应相对稳定;钢筋接头的加工应经工艺检验合格后方可进行。

直螺纹接头的现场加工应符合下列规定:

1、钢筋端部应切平或镦平后加工螺纹;

2、镦粗头不得有与钢筋轴线相垂直的横向裂纹。

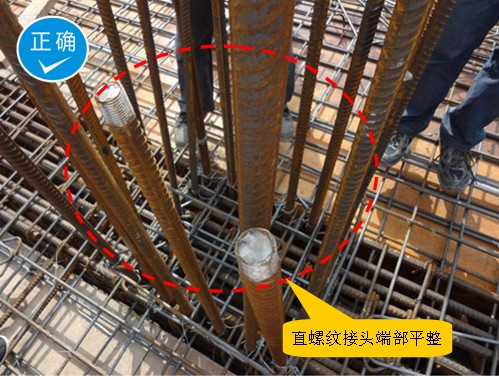

接头安装前应检查连接产品合格证及套筒表面生产批号标示;产品合格证应包括使用钢筋直径和接头性能等级、套筒类型、生产单 位、生产日期以及可追溯产品原材料力学性能和加工质量的生产批号。

对接头的每一验收批,必须在工程结构中随机截取3个接头试件作抗拉强度试验,按设计要求的接头等级进行评定。当3个接头试件均符合相应设计等级的强度时,该验收批应评定为合格。如有1个试件的抗拉强度不符合要求,应再取6个试件进行复检。复检中如仍有1个试件的抗拉强度不符合要求,则该验收批应评定为不合格。

现场截取抽样试件后,原接头位置的钢筋可采用同等规格的钢筋进行搭接连接,或采用焊接及机械连接方式补接。

对抽检不合格的接头验收批,应由建设方会同设计等有关方面研究后提出处理方案。

7柱子钢筋定位

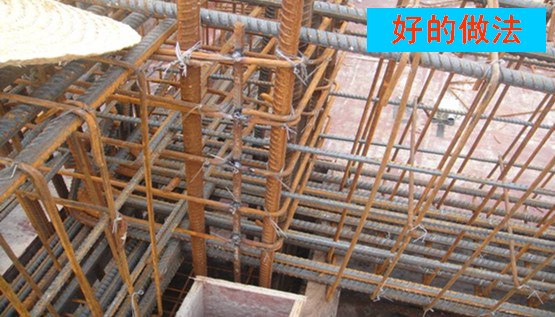

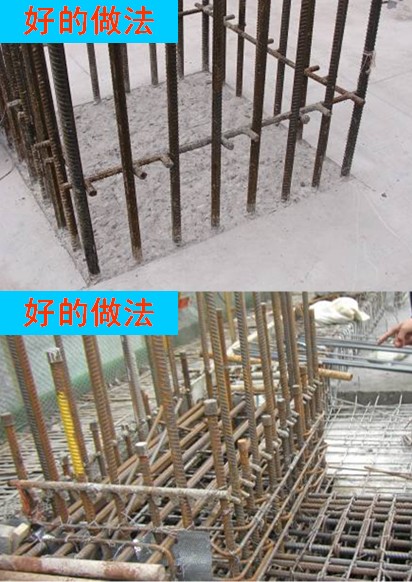

柱子纵筋应定位准确,不少于两道定位箍筋(楼地面位置一道箍筋、距楼地面1250px高一道箍筋,最好做内外定位箍筋,如右下 图,在柱主筋内侧,根据柱筋的定位尺寸,焊制定型的定位箍筋和外围标准箍筋配套使用,待混凝土浇筑完成凝固后,将内定型 箍取出,循环使用,防止柱主筋偏位。

8柱子纵向钢筋连接(一)

柱子纵筋连接位置应符合设计要求,抗震KZ柱相邻纵向钢筋连接接头相互错开。在同一截面内钢筋接头面积百分率不宜大于50%。

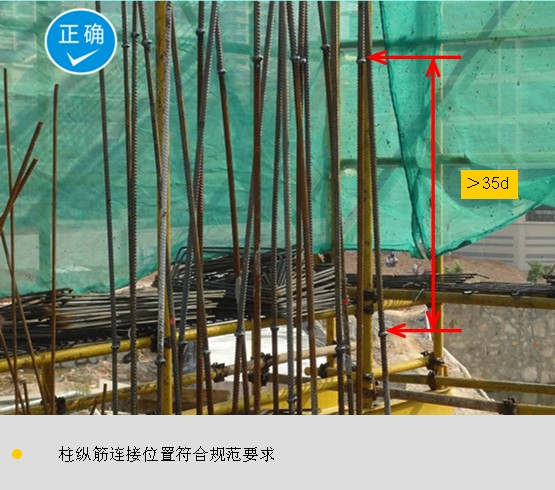

首层柱(嵌固部位上)≥Hn/3内为非连接区,楼面上部及梁底下部≥Hn/6且≥500且≥hc部位为非连接区。绑扎搭接接头区域应错开 ≥0.3llE ,机械连接和焊接连接接头应错开≥35d 。

当某层连接区的高度小于纵筋分两批搭接所需的高度时,应改用机械连接或焊接连接。

当设计中注明轴心受拉及小偏心受拉柱的平面位置及层数时,轴心受拉及小偏心受拉柱内的纵向钢筋不得采用绑扎搭接接头。

9柱子纵向钢筋连接(二)

上柱钢筋比下柱多时见图1,上柱钢筋直径比下柱钢筋直径大时见图2,下柱钢筋比上柱钢筋多时见图3,下柱钢筋直径比上柱钢 筋直径大时见图4 。

图中为绑扎搭接,也可采用机械连接和焊接连接。

10抗震KZ柱变截面位置纵向钢筋构造

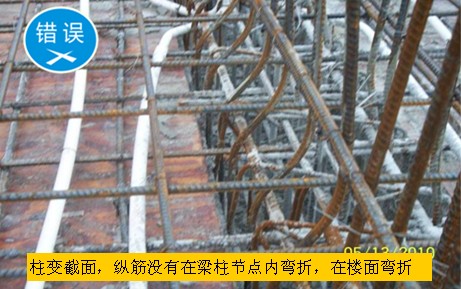

抗震KZ柱变截面时,纵筋构造应符合下图中的规定,不得随意在楼面上弯折或割断处理。

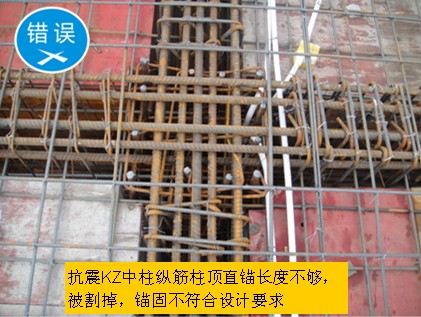

11抗震KZ中柱柱顶纵向钢筋构造

抗震KZ柱中柱柱头纵向钢筋分四种构造做法,施工人员应根据各种做法所要求的条件正确选用。

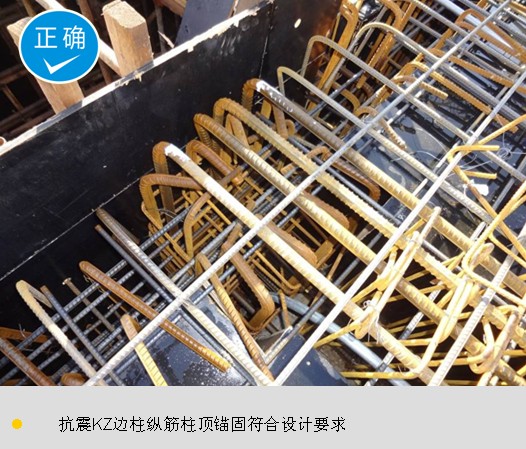

12抗震屋面框架梁纵向钢筋和抗震KZ边柱、角柱柱顶纵向钢筋构造

抗震屋面框架梁纵向钢筋和抗震KZ边柱、角柱柱顶纵向钢筋构造必须符合设计要求,当设计无具体要求时,根据工程实际情况 按《混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混凝土框架、剪力墙、梁、板)》11G101-1第59页、80页 选用标准节点。不得随意割除柱顶纵筋。

13梁柱节点钢筋构造

梁柱节点箍筋必须按设计要求的间距加密箍筋。当现场安装有困难时,可在柱每侧设置不少于1根ф12钢筋段与节点箍筋点焊制 成钢筋笼,随绑扎后的梁筋一起下沉至设计位置。

14梁多层钢筋绑扎

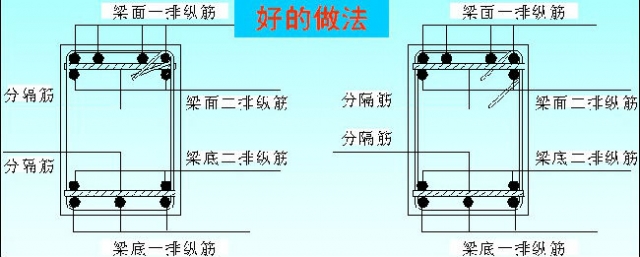

梁主筋设计为多层时,一、二排纵筋之间的净距不小于25mm和一排纵筋直径的较大者。如箍筋弯勾阻挡二排纵筋位置,应将箍 筋弯钩如右图处理。分隔筋直径不小于25mm和纵筋直径的较大者,一、二排纵筋与分隔筋三者必须靠紧,用粗铁丝绑扎,梁面第一分隔筋距支座0.5m处设置,以后每增加3m设一处,同一面纵筋每跨不少于2处;梁底第一分隔筋距支座1.5m处设置,以后每增 加3m设一处,每跨不少于2处;

15钢筋绑扎

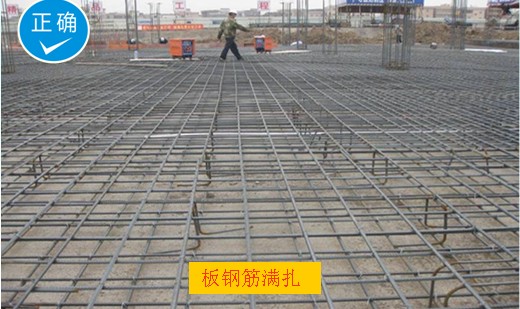

剪力墙、板钢筋必须满扎,不得跳扎。

16马凳支撑

马凳筋的制作规格及安装间距应符合集团下发的《工程施工常用做法及预(结)算执行标准汇编(2012版-土建)〉中的规定。

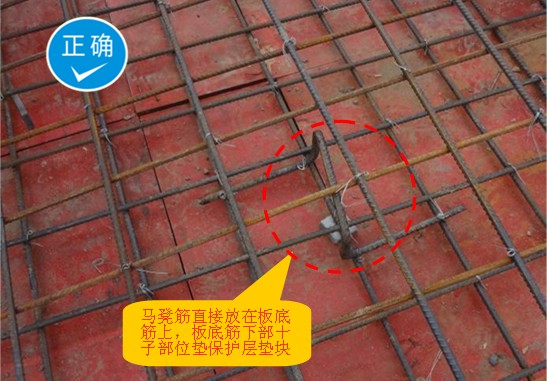

马凳筋不得直接安装在模板面上,应安装在板底筋上,在安装马凳筋位置的板底筋十字部位垫好板底筋的保护层垫块。

17上反梁钢筋

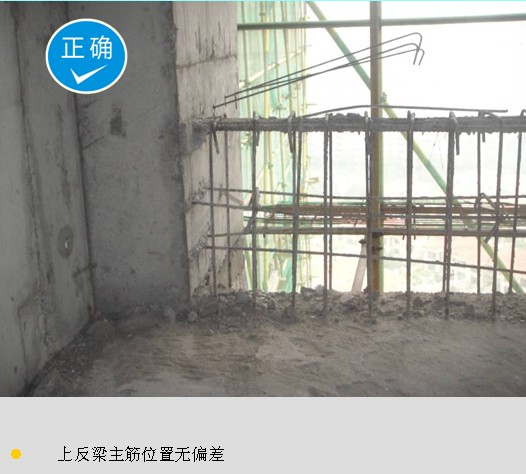

上反梁钢筋必须绑扎到位,宜和上层、剪力墙、柱同时浇筑,当不能同时浇筑时,在支上层剪力墙、柱模板时,必须保证上反 梁主筋的位置,不得因支模导致上反梁面筋位置发生较大偏差。

18异型柱箍筋

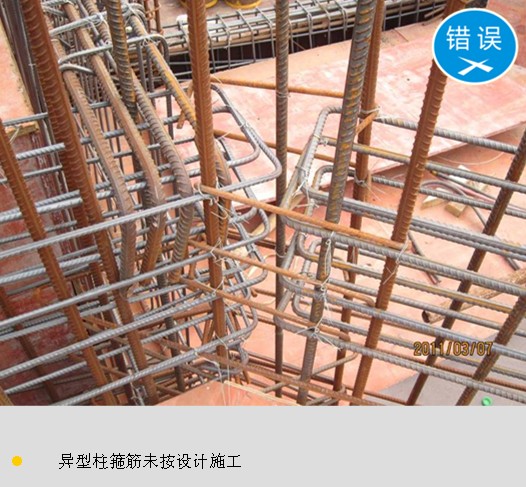

异型柱箍筋必须按照设计要求的大样图制作、安装。箍筋开口方向应符合设计要求。

相关文章

回到顶部
请复制以下网址分享
钢筋分项工程质量控制标准做法
https://m.gc5.com/jzgc/jcll/10262316.html
