首页

  1. 首页
  2. 建筑论文
  3. 内容

后浇带“单支单拆”节点做法

后浇带单支单拆节点做法



1.1 该做法适用于采用扣件式及碗扣式钢管搭设支模架楼板后浇带、施工缝模板支撑体系搭设施工。施工现场采用轮扣式钢管支模架可以参照执行。楼板、楼面梁后浇带应设置独立的模板支撑体系。建筑物内如果存在多层楼面后浇带的则应逐层保留后浇带部位的模板支撑体系直至该部位隐蔽混凝土强度符合设计和规范要求后方可拆除。施工现场因设置施工缝而形成大跨度(L≥3m)悬臂结构混凝土强度未达到100%,模板支撑体系不得随意拆除。

1.2 楼板、楼面梁后浇带和施工现场因设置施工缝而形成大跨度(L≥3m)悬臂结构周边不宜设置材料堆场,如需要设置,该部位模板支架体系必须全部保留,并且确保堆荷不超过结构设计允许荷载。该项做法绘制时单位均采用mm。

1.3 扣件式钢管脚手架施工

1.3.1 后浇带两侧同时施工

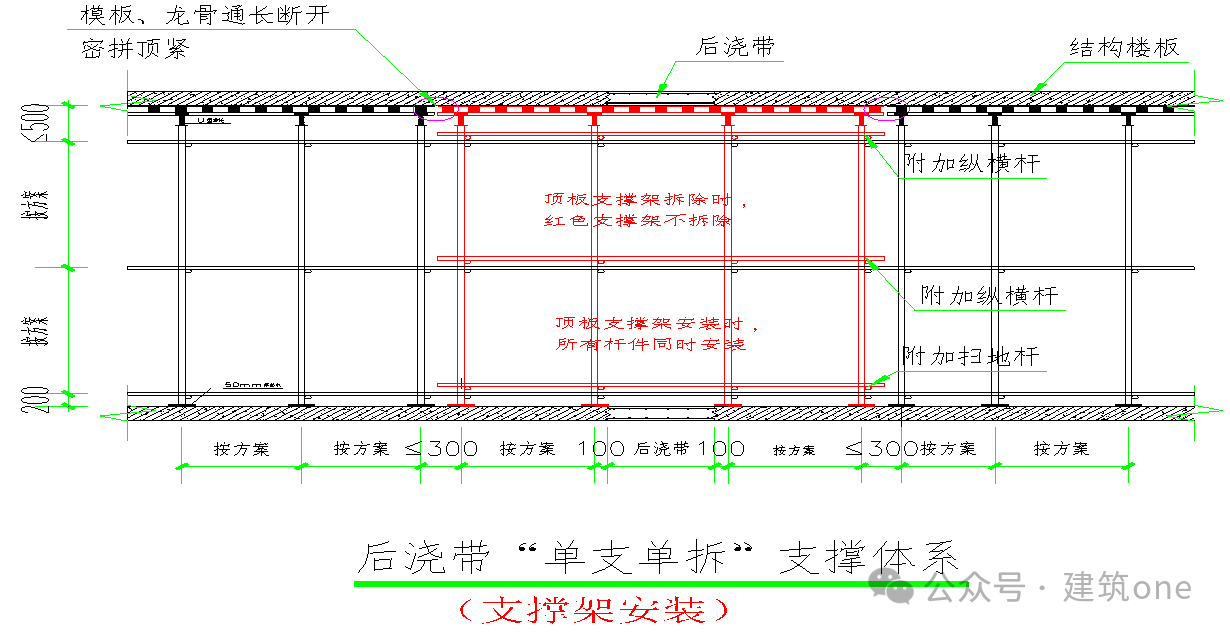

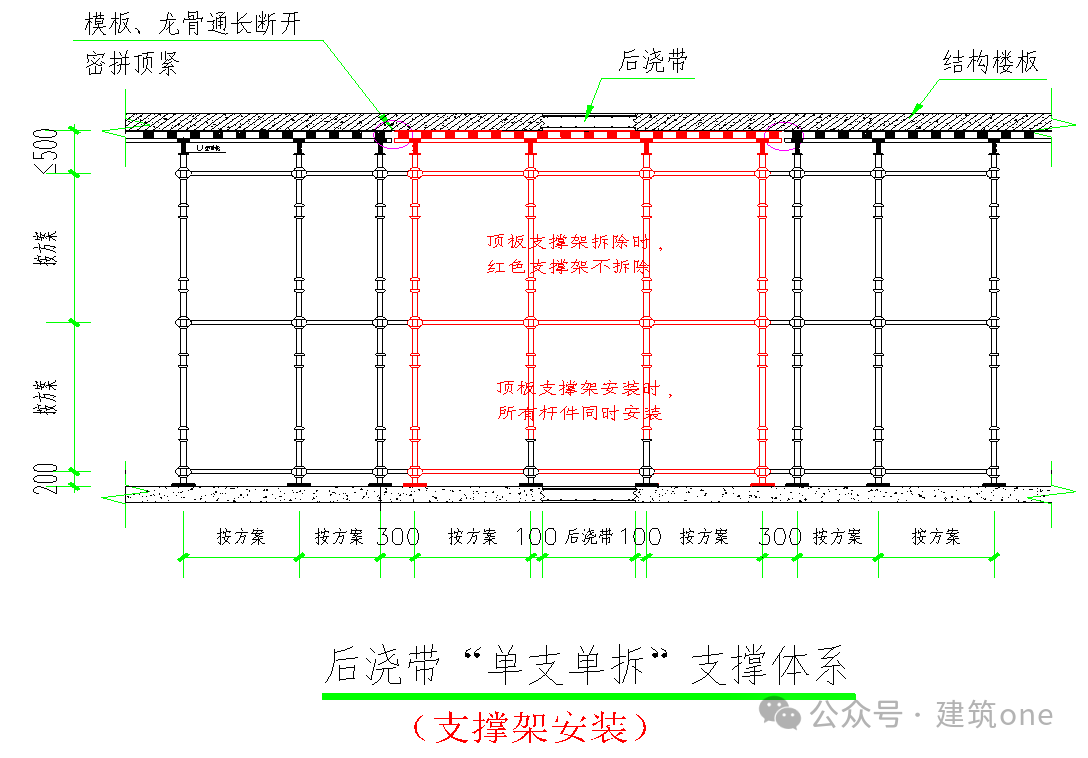

1)支撑架安装

1 (1).png

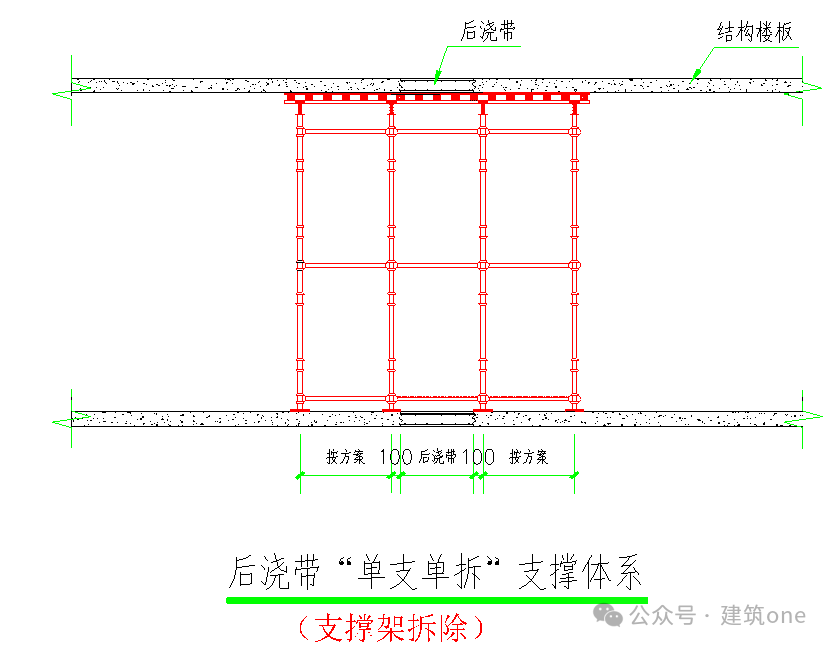

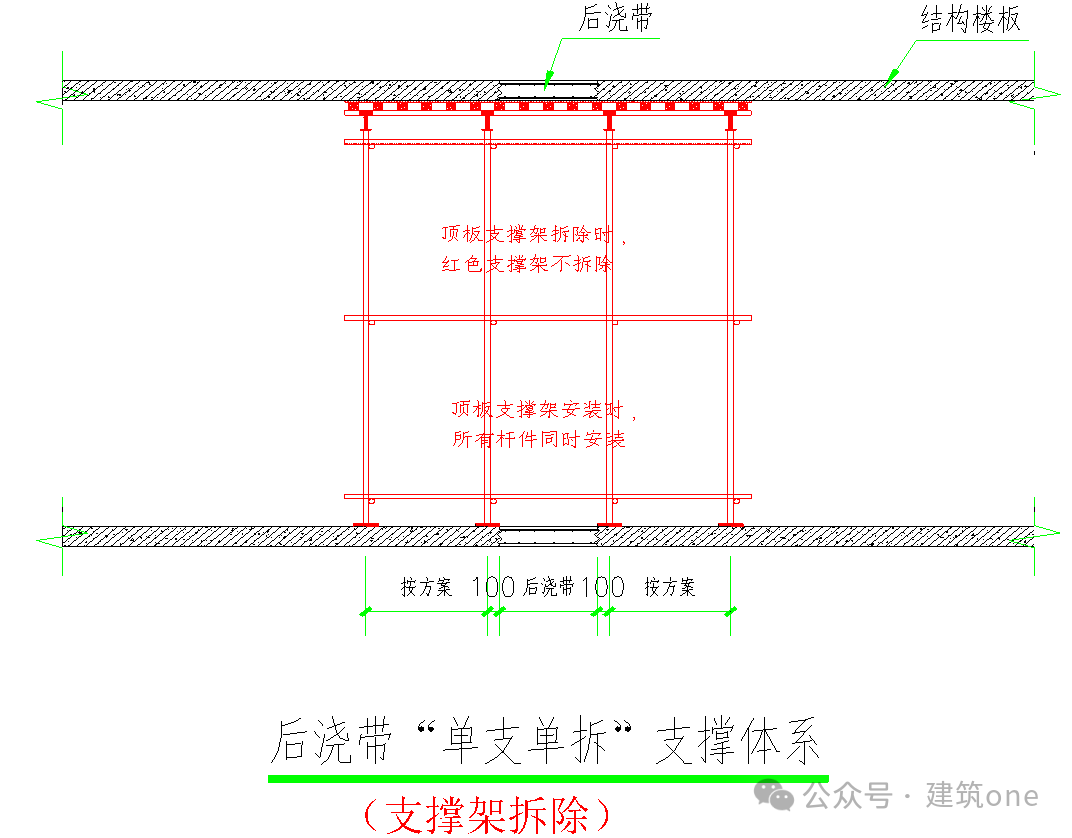

2)支撑架拆除


1.3.2 后浇带一侧滞后施工

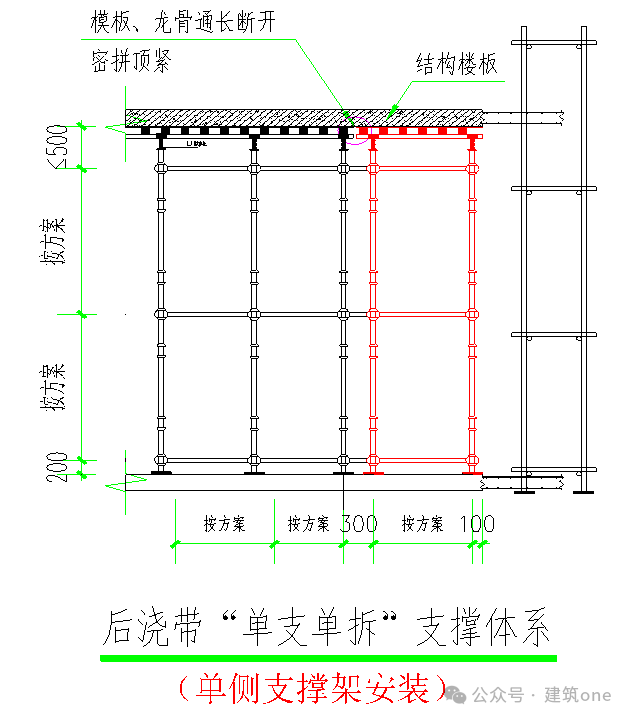

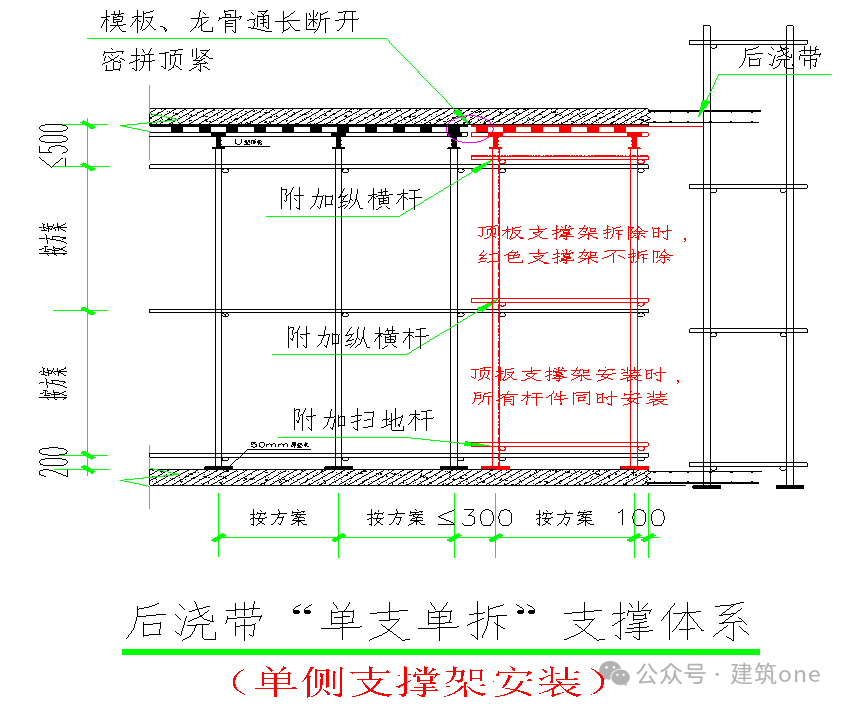

1)单侧结构支撑架支设

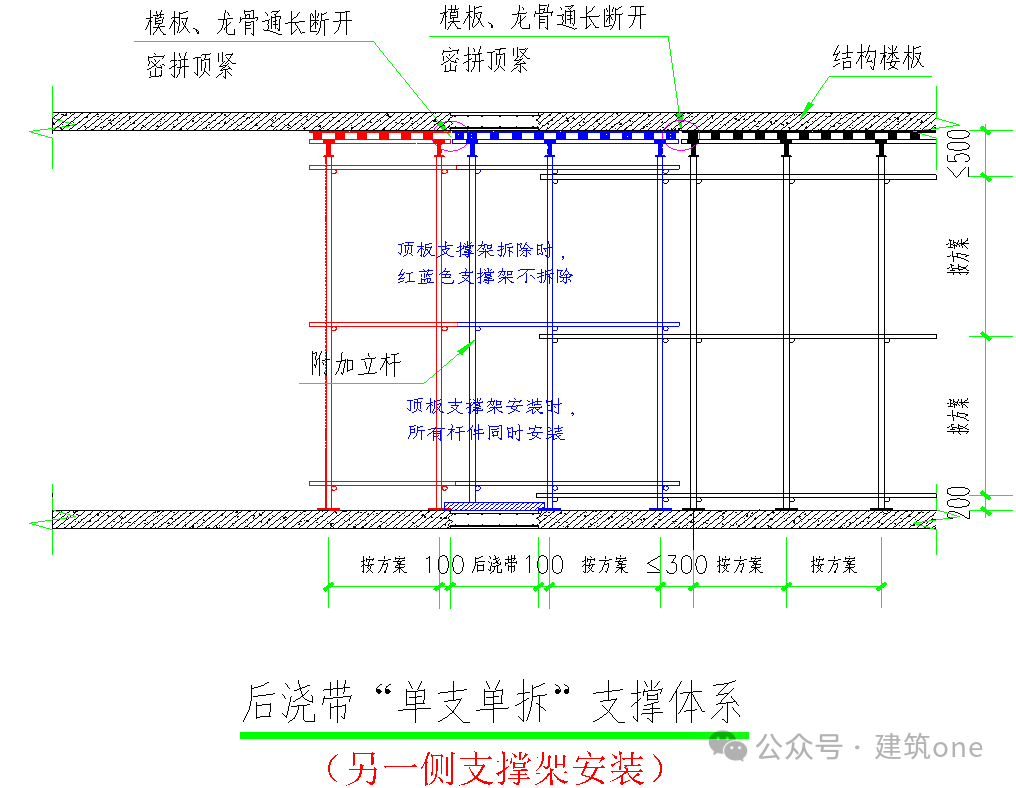

2)单侧支撑架拆除,另一侧结构支撑架施工


3)另一侧结构支撑架拆除


1.3.3 碗扣架施工

后浇带两侧同时施工

1)支撑架安装

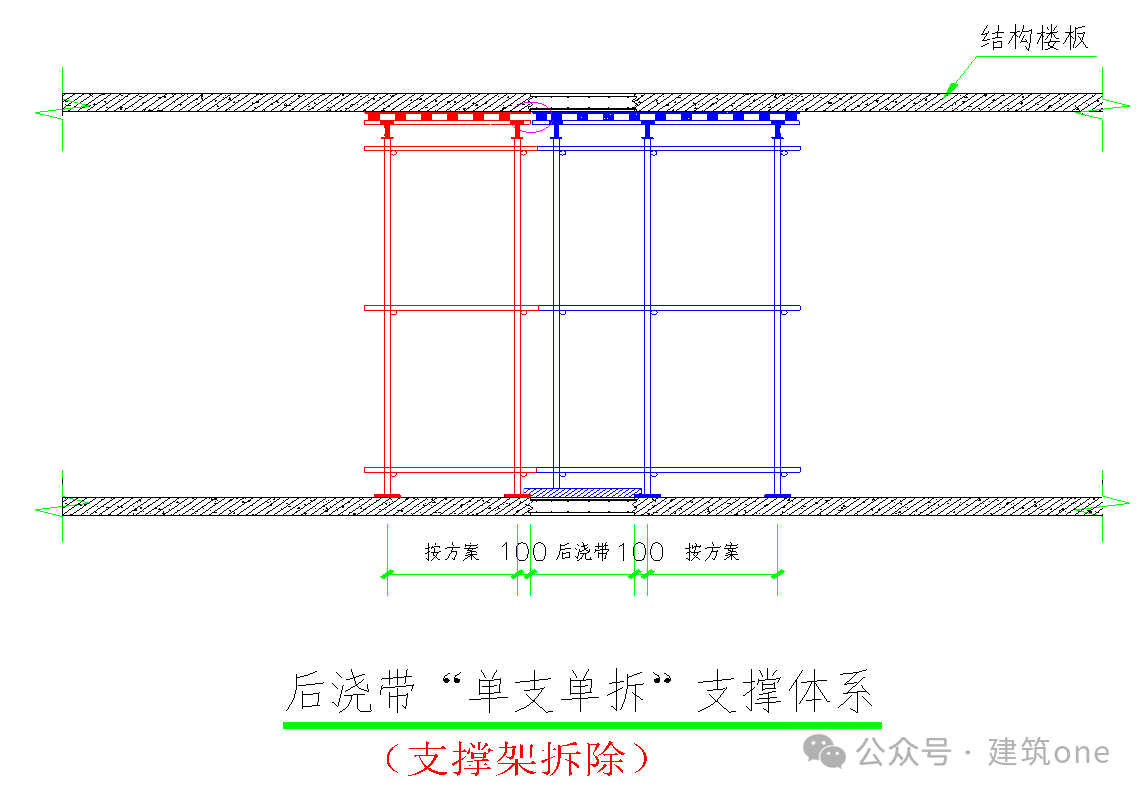

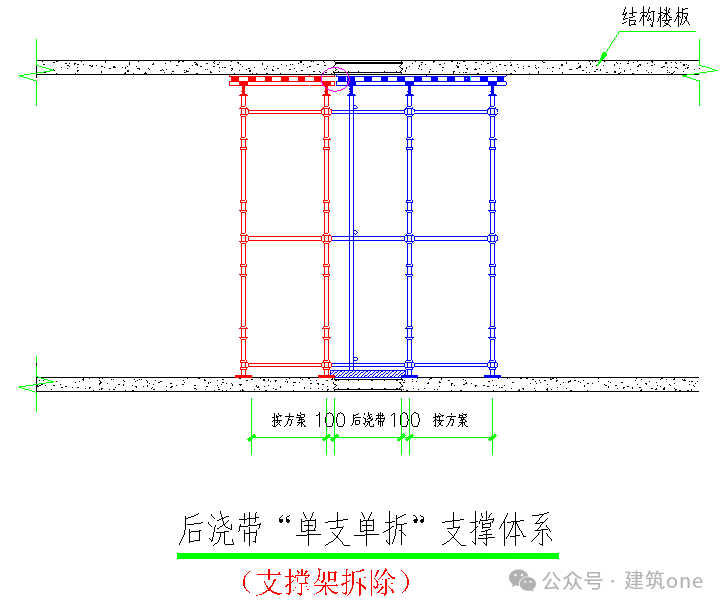

2)支撑架拆除


1.3.4 后浇带一侧滞后施工

1)单侧结构支撑架支设

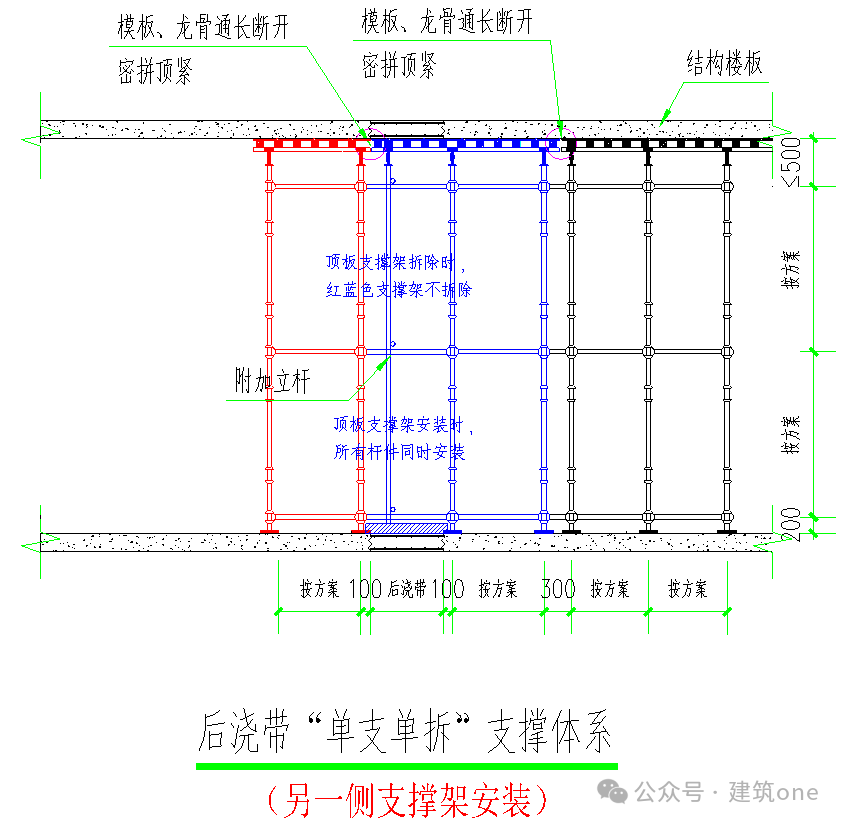

2)单侧支撑架拆除,另一侧结构支撑架施工


3)另一侧结构支撑架拆除

参考:《规定动作交底(主体结构)

回到顶部
请复制以下网址分享
后浇带“单支单拆”节点做法
https://m.gc5.com/jzgc/jcll/10455879.html
