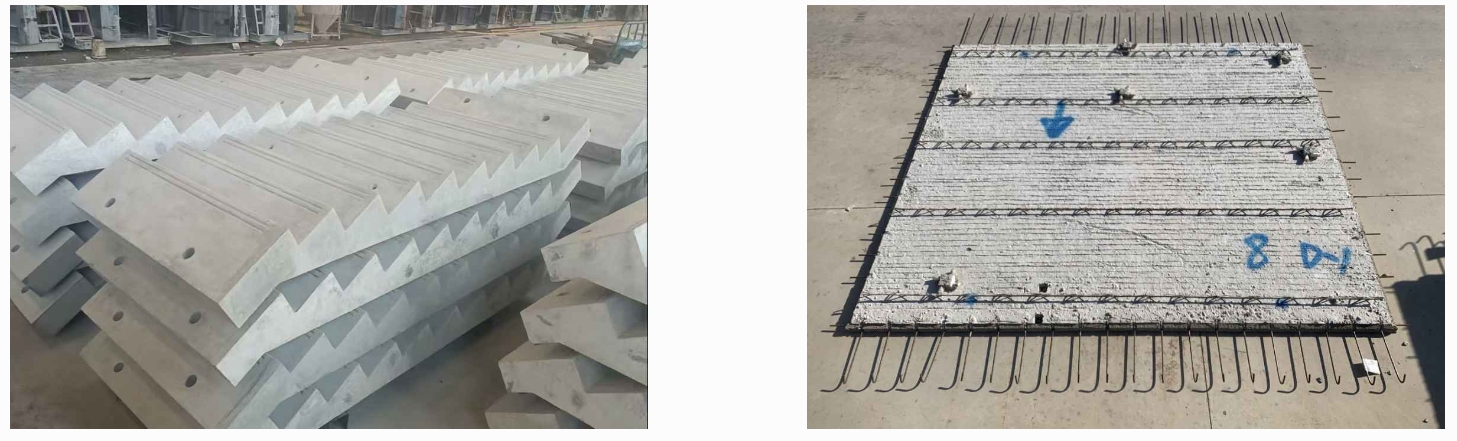

为更好的提升施工现场建筑垃圾管理和资源化利用水平,威建集团统筹工程策划、设计、施工等阶段,从源头上预防和减少工程建设过程中建筑垃圾的产生,有效减少工程全寿命期的建筑垃圾排放,现将相关经验《施工现场建筑垃圾源头减量篇》在全市范围予以推广。 一、装配式建筑设计,实行工厂化预制、装配化施工、信息化管理的建造模式,如预制楼梯、叠合楼板,减少现场切割和湿作业。 二、推进建筑信息模型(BIM)等技术在工程设计和施工中的应用,减少设计中的“错漏碰缺”,辅助施工现场管理,提高资源利用率。同时,应用BIM数字化算量工具精准计算材料需求量,误差率控制在3%以内,避免过量采购造成材料浪费。 三、编制施工现场建筑垃圾减量化专项方案,明确建筑垃圾减量化目标和职责分工,提出源头减量、分类管理、就地处置、排放控制的具体措施。 四、做好设计深化和施工组织优化。结合工程加工、运输、安装方案和施工工艺要求,细化节点构造和具体做法。优化施工组织设计,合理确定施工工序,推行数字化加工和信息化管理,实现精准下料、精细管理,降低建筑材料损耗率。 五、强化施工质量管控。严格按设计要求控制进场材料和设备的质量,严把施工质量关,强化各工序质量管控,减少因质量问题导致的返工或修补。加强对已完工工程的成品保护,避免二次损坏。 六、提高临时设施和周转材料的重复利用率。施工现场办公用房、七牌两图、围挡、大门、工具棚、安全防护栏杆等重复利用率高的标准化设施,应用金属防护网、拼装式道路板等周转材料。 七、推行临时设施和永久性设施的结合利用。充分考虑施工用消防立管、消防水池、道路、围挡等与永久性设施的结合利用,减少因拆除临时设施产生的建筑垃圾。 八、推行施工现场建筑垃圾再利用。充分利用混凝土、钢筋、模板、珍珠岩保温材料等余料,在满足质量要求的前提下,根据实际需求加工制作成各类工程材料,实行循环利用。施工现场不具备就地利用条件的,按规定及时转运到建筑垃圾处置场所进行资源化处置和再利用。 九、施工方法升级,采用铝合金模板体系替代木模体系。铝合金模板周转次数达150次以上,在提升施工效率、施工质量的同时,减少木材消耗。铝模具有高度的可回收性,使用后的铝模经过简单处理即可再次利用,有效降低了建筑垃圾的产生,减少资源浪费,实现可持续发展。 十、施工工艺改进,采用免抹灰工艺。免抹灰工艺通过避免墙面抹灰层的施工,直接减少了建筑垃圾的产生,从而在垃圾减量化方面发挥了重要作用,减少50%以上的落地灰产生。 十一、采用样板引路制度。明确各种材料规格,形成统一操作标准,避免因设计变更导致材料废弃。
