防水没做好,后期全是坑!工程验收这6大要点,必查!

做工程的都懂,防水是隐蔽工程里的“命门”。
基层没处理好、节点没做对、闭水没做够,哪怕前期施工再完美,后期渗水、返潮、发霉,返工成本直接翻倍,甚至引发邻里纠纷、工程追责。
多少项目栽在防水验收上?不是没做,是没做对!今天把防水工程验收的核心要点、标准流程、避坑细节全拆解,监理、施工、甲方照着查,一次验收通过,杜绝后期渗漏隐患。

一、现状:防水验收的3大高频痛点,90%工程都中招

1. 基层敷衍,渗漏根源

基层是防水的“地基”,但实际施工中,平整度超标、油污灰尘未清理、排水坡度不够、基层潮湿就施工,是最常见的问题。
基层不合格,防水层贴不牢、易开裂,后期渗水率直接飙升,这也是防水渗漏的首要原因。

2. 节点忽视,渗漏重灾区

阴阳角、管根、排水口这些细部节点,是防水最薄弱的位置,却常被简化施工。

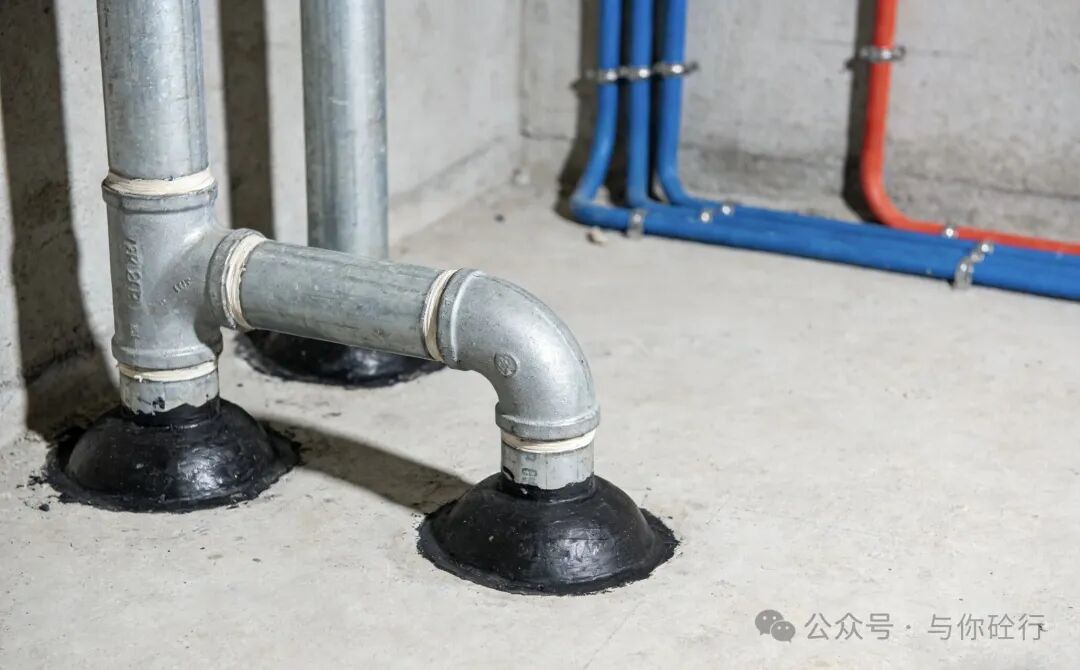

没有做圆弧处理、没加附加层、密封不到位,水会顺着缝隙渗透,90%的渗漏都发生在这些细节处,堪称防水工程的“致命短板”。

1 - 副本(1).png

3. 闭水缩水,验收走过场

为赶工期,闭水时间不足、蓄水深度不够,甚至不做闭水直接验收,看似省了时间,实则埋下巨大隐患。
闭水试验是检验防水效果的唯一标准,少做1小时,后期可能多花10倍成本修补。

二、对策:4大核心验收要点,逐项对照不遗漏

✅ 基层验收:把好第一道关

基层质量直接决定防水寿命,这5点必须逐项查:

• 平整度:2米靠尺检测,间隙≤5mm,无起砂、空鼓;

• 清洁度:彻底清除灰尘、油污、水泥浆,保证防水层粘结牢固;

• 坡度:排水区域坡度≥1%,排水口必须是最低点,杜绝积水;

• 干燥度:1平方卷材覆盖3-4小时,无水印即为合格;

• 细部处理:阴阳角做R≥50mm圆弧或45°斜角,管根预留凹槽嵌密封胶,裂缝提前修补。

✅ 材料验收:杜绝劣质材料进场

材料是基础,不合格材料再专业的施工也没用:

• 核对品牌、规格,必须与设计要求一致;

• 查验合格证、检测报告、质量保证书,三证齐全;

• 外观检查:卷材无裂纹、折痕,涂料无沉淀、结块。

✅ 施工过程验收:细节决定成败

施工过程全程把控,重点盯这4点:

• 卷材搭接:SBS卷材≥100mm,高分子卷材≥80mm,搭接严密;

• 涂料施工:分层涂刷、方向交替,总厚度达标;

• 节点加强:阴阳角、管根等部位必须增设附加层;

• 表面验收:防水层平整,无气泡、空鼓、破损。

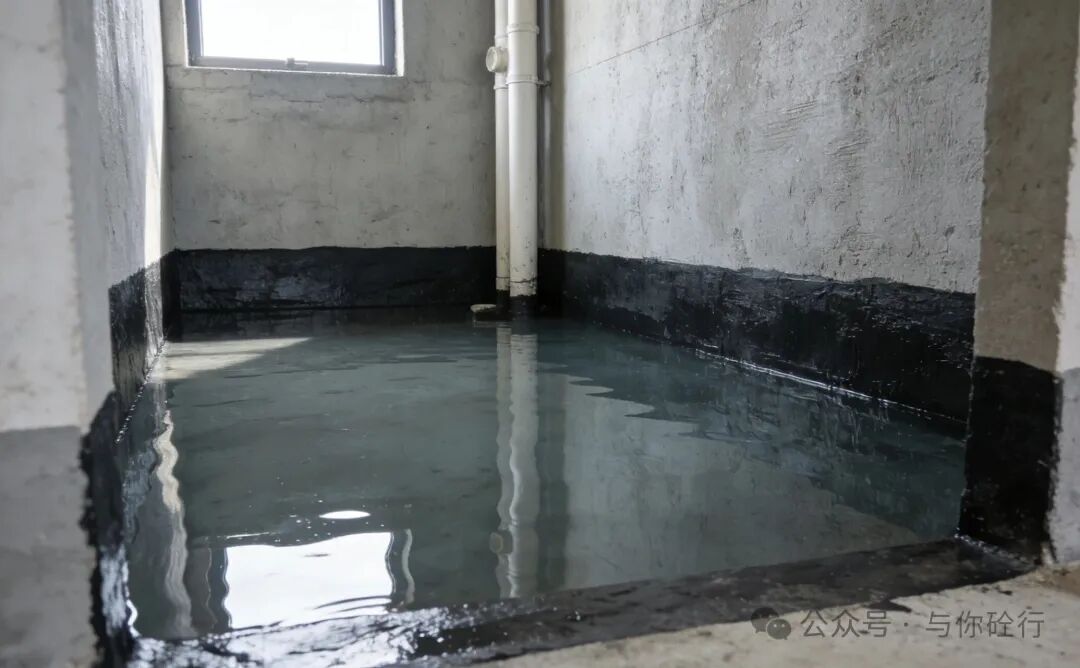

✅ 闭水试验:验收的“终极考验”

这一步绝不能省,严格按标准执行:

• 涂料防水层养护72小时后再做试验;

• 蓄水深度:地面≥2cm,屋面需淹没最高点+2cm;

• 持续时间:地面24小时,屋面48小时,轻质墙体淋水≥30分钟;

• 检查:楼下顶面、墙面无渗漏、无水印即为合格。

1 - 副本.png

三、流程:6步标准验收流程,规范操作不踩坑

1. 组建验收小组:甲方、监理、施工方三方到场,全程监督;

2. 提交报验申请:施工方整理资料,正式申请验收;

3. 资料核查:核对材料合格证、检测报告、施工记录;

4. 现场实测:依次检查基层、防水层、闭水试验结果;

5. 结果确认:合格签署验收记录,不合格下发整改通知;

6. 资料归档:留存闭水试验照片、验收记录,全程留痕。

四、实用建议:3条落地提醒,避免返工

1. 成品保护是关键:防水验收合格后,严禁后续施工踩踏、破坏防水层;

2. 整改不过关不签字:发现问题立即整改,复验合格后再签署文件;

3. 全程留痕:闭水试验、节点施工拍照存档,后期出现问题可追溯。


防水工程无小事,一次认真验收,省去后期无数麻烦。
不管是监理把控、施工自查,还是甲方验收,把这些要点记牢,就能避开90%的渗漏问题。
