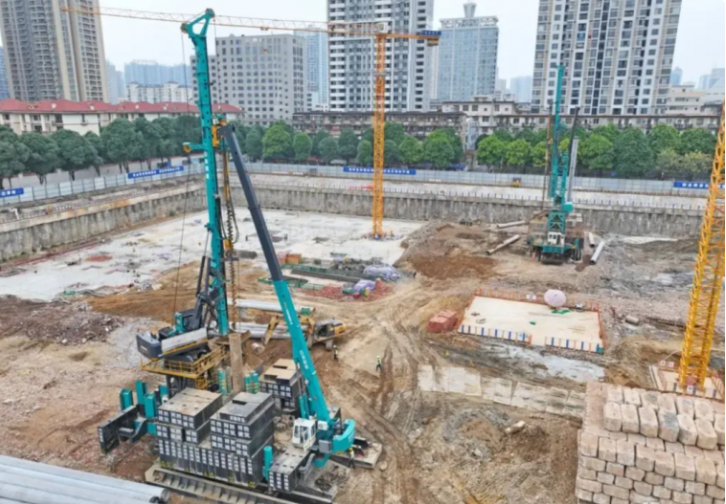

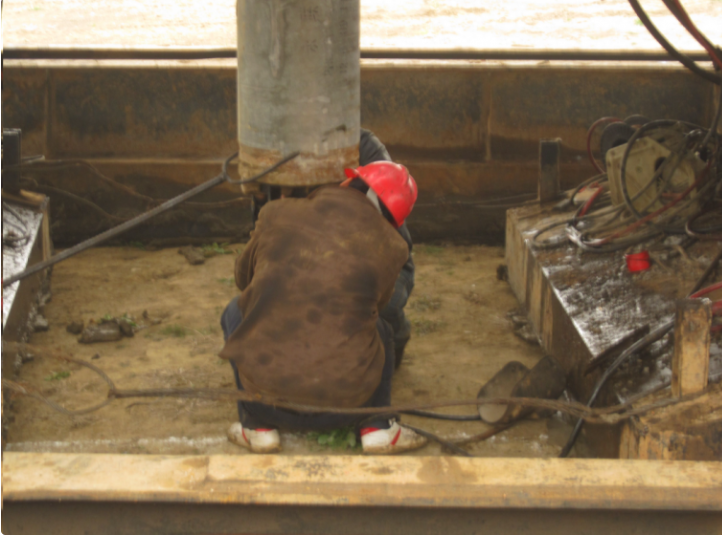

施工前复测过桩位,桩尖也落在设计坐标上,可第一节桩刚压进地面,就向一侧倾斜了。遇到这种情况,人们容易先怀疑放线出了问题。但是,桩位准确只能说明桩从哪里开始下沉,并不能保证它沿着正确的方向进入地下。 我们知道,一根十几米长的预制桩,刚开始压入时,只有很短的一段埋在土中,其余部分还露在地面上。土对桩的侧向约束很弱,如果压桩力没有沿着桩身轴线传递,桩就可能产生转动。桩越往下走,周围的约束越大,纠正起来也越困难。 假定桩身始终保持0.5%的倾斜率,延伸10米后,水平距离便相差5厘米。这只是一个几何计算,但它说明起初不大的倾斜,也可能在深处形成明显偏差。 《静压桩施工技术规程》JGJ/T 394—2017对首节桩插入地面0.5~1米时的垂直度提出了0.3%的控制要求,原因就在这里。 静压桩依靠液压设备施加压力。理想情况下,压力的作用线应当和桩身轴线重合。但是,桩机上的夹持机构如果没有对中,或者桩身本来就有一些弯曲,桩受到的便不只是轴向压力,还可能有弯矩。 举个例子,压桩力为2000千牛,作用线偏离桩轴线1厘米,按最简单的力学关系计算,就会产生20千牛·米的弯矩。当然,不能据此算出桩会偏多少,但夹持对中有多重要,已经很清楚了。 桩机本身也可能发生偏斜。比如,履靴的一端支承在压实土上,另一端却落在松软的回填土上,压桩过程中出现不均匀沉陷,原先校正好的压桩方向便可能改变。所以,地面平整还不够,地基必须承受得住桩机的接地压力。 即使设备没有问题,也不能排除土层的影响。假如桩尖一侧碰到旧基础、孤石或者倾斜的硬夹层,另一侧仍然是较软的土,两边的阻力就不同。桩尖受到不均匀的作用,便可能逐渐偏离原来的方向。 这时,施工记录就有用了。如果桩在前几米压得顺利,到某个深度压桩力突然增加,桩身也开始倾斜,就应当查一查这个深度的勘察资料,看看是否遇到了障碍物。 当然,也有桩刚压完时位置正常,后来却被相邻桩施工引起的挤土作用推移。特别是在饱和软黏土中,桩压入地下以后,周围的土会向两侧移动,附近已经施工的桩也可能跟着发生位移。它们虽然都叫偏位,原因却不一样。 出现偏位,除了复测桩位,还要查看桩身垂直度、机架和夹具,以及压桩力记录。已经进入硬土层的桩,不能靠移动机架强行扳正;出现明显偏位或异常阻力,应暂停施工,查清原因后再处理。
刚入土的那一段,为什么特别重要

压力是怎样把桩压歪的

地下的土,会不会把桩带到一边
