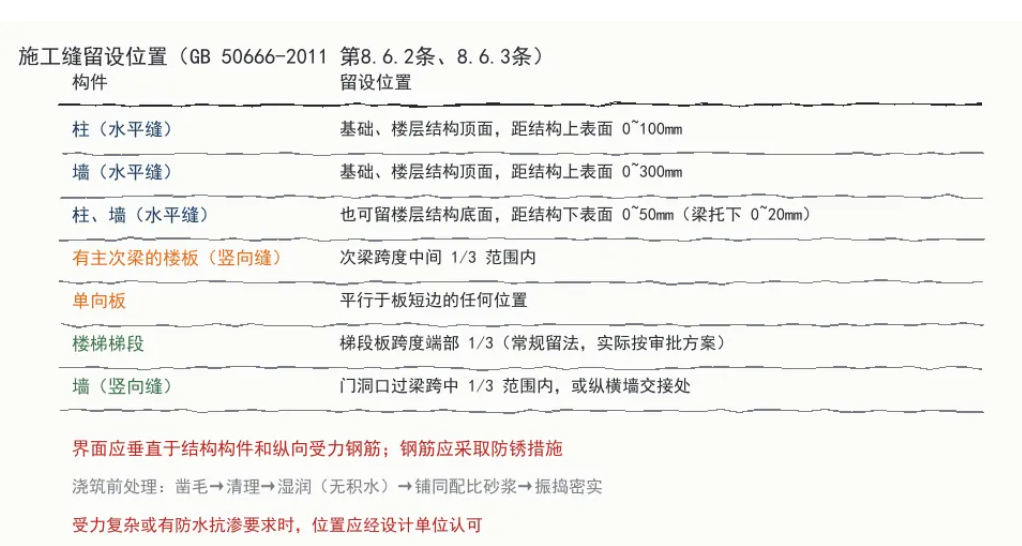

施工缝留设位置 施工缝留在哪,是浇筑前就该定好的事,不是打到一半临时指定的。 《混凝土结构工程施工规范》GB 50666-2011 第8.6.1条: 三句话,三件事: · 浇筑前确定——不是现场临时定; · 受力较小且便于施工——两个条件,缺一不可; · 复杂结构、有抗渗要求的,设计单位认可——这条最容易被跳过,地下室底板、外墙、水池,施工缝位置必须设计确认。 第8.6.2条,柱墙的水平施工缝有两个可选位置: 位置一(常用):留设在基础、楼层结构顶面。 · 柱:施工缝与结构上表面的距离宜为 0~100mm; · 墙:施工缝与结构上表面的距离宜为 0~300mm。 位置二:留设在楼层结构底面。 · 施工缝与结构下表面的距离宜为 0~50mm; · 当板下有梁托时,可留设在梁托下 0~20mm。 另外,高度较大的柱、墙、梁以及厚度较大的基础,可根据施工需要在中部留设水平施工缝,但当因施工缝留设改变受力状态而需要调整配筋时,应经设计单位确认。 现场最常见的错:柱子的水平缝不留在规范允许的位置,而是留在梁底往上一点、或者留在柱中间某个"打灰方便"的高度。要说清楚的是:规范对柱水平缝给的就是"顶面 0~100mm"和"底面 0~50mm"这两个允许位置,柱中部需要留缝时属于改变受力状态的情形,应经设计单位确认(第8.6.2条),不是现场挑个顺手的高度就行。 第8.6.3条,这几条是最实用的: · 有主次梁的楼板:施工缝应留设在次梁跨度中间的 1/3 范围内; · 单向板:施工缝应留设在与跨度方向平行(即平行于板短边)的任何位置; · 楼梯梯段:施工缝宜设置在梯段板跨度端部的 1/3 范围内; · 墙:宜设置在门洞口过梁跨中 1/3 范围内,也可留设在纵横墙交接处。 为什么是"次梁跨中 1/3"?因为主梁是主要受力构件,缝留在主梁上影响大;次梁跨中附近剪力小,缝留在那儿影响最小。所以规范要求顺着次梁方向浇筑,把缝限制在次梁跨中的 1/3 段内。 至于楼梯——这是个争议点。规范条文写的是"梯段板跨度端部 1/3 范围内",这是规范的常规留法,但实际施工中很多项目把它留在梯段中部或休息平台处,理由是端部 1/3 那一段施工操作困难、接槎质量不好控制。有地方标准和图集对此有细化要求。遇到这种情况,按设计要求和经审批的施工方案执行,别照搬老经验,也别把"端部 1/3"当成唯一正确答案。 第一,界面要垂直于构件和受力筋。 第8.6.6条:施工缝、后浇带的留设界面,应垂直于结构构件和纵向受力钢筋。构件厚度或高度较大时,界面宜采用专用材料封挡(比如快易收口网、钢丝网+木方)。 斜着留、毛茬着留,接缝面就成了薄弱面,受力时会沿缝滑移。 第二,钢筋要保护。 第8.6.8条:施工缝和后浇带应采取钢筋防锈或阻锈等保护措施。缝留置期间,外露钢筋会生锈,锈到起皮就要处理,严重的要设计单位出意见。 第三,下次浇筑前的处理。 这条规范第8.6节没展开,但在施工实践里是决定成败的: · 已硬化混凝土表面凿毛,清除浮浆层和松散石子,露出坚实骨料; · 清除钢筋上的锈、浆、杂物; · 浇筑前充分湿润,但不得有积水; · 先铺一层与混凝土同配合比的水泥砂浆(一般 10~15mm 厚),或直接浇筑时先下减半石子的同配比混凝土; · 振捣密实,特别注意接缝处不能漏振。 这几步省一步,接缝就是一道缝——渗水、开裂、观感差,全来了。 第8.6.7条:混凝土浇筑过程中因特殊原因需临时设置施工缝时,施工缝留设应规整,并宜垂直于构件表面,必要时可采取增加插筋、事后修凿等技术措施。 也就是说——真遇上了(泵车坏了、暴雨来了、混凝土供不上),临时缝也要规规矩矩留,不能随便停。 而且要注意:混凝土的初凝时间。如果停顿时间超过初凝,接槎就变成冷缝,那就不是"施工缝"而是"缺陷"了,处理要严格得多。所以浇筑组织(泵车数量、罐车调度、备用设备)要在开盘前排好,这是技术负责人的活。 前面讲的都是一般结构。一旦涉及有防水抗渗要求的构件(地下室底板、地下室外墙、水池、水箱),施工缝就不是"留个位置"那么简单了。 第一,位置要设计单位确认。 8.6.1条明确规定:有防水抗渗要求的结构构件,施工缝留设位置应经设计单位认可。这不是可选项。 第二,墙体水平缝要高上去。 地下室外墙的水平施工缝,通常要求留设在高出底板表面一定高度的墙体上(常见要求为不小于 300mm,具体以设计要求和 GB 50108 为准)。为什么不能齐着底板面留?因为底板和墙的交界处是应力集中、最容易渗漏的位置,缝留在那儿等于给渗漏开个口子。 第三,要设止水构造。 墙体水平施工缝一般要设钢板止水带(或橡胶止水带),止水带居中安装、固定牢靠、接头满焊;竖向施工缝(后浇带位置)同样要设止水构造。 第四,接缝处理按防水要求做。 凿毛、清理、湿润这些步骤一步不能省,有抗渗要求时还要涂刷界面处理剂或水泥基渗透结晶型防水材料。 防水工程是"一次成活"的活——做完之后埋在土里,出问题只能从内侧堵漏,代价是外面开挖的数倍。施工缝这一道,值得多花半天。 项目上工长的要求只有一句: 每次浇筑前,施工缝位置画在图上、写在交底里、报监理备案;浇筑时按图执行,不许现场临时定。 画在图上这件事最管用。有了那张图,班组长不用猜,监理不用问,出了事也有据可查。 施工缝是混凝土结构里唯一允许存在的"缝"——伸缩缝、沉降缝是设计留的,施工缝是施工留下的,规范允许它存在,但把位置卡得死死的。 位置对了,它是个正常的结合面;位置错了,它就是一条裂缝的起点。 而它留错的原因,十次有九次是"打到哪儿算哪儿"。 这件事真不难,难的是在开盘前多花五分钟把位置定下来。 *本文依据《混凝土结构工程施工规范》GB 50666-2011 第8.6.1条、8.6.2条、8.6.3条、8.6.6条、8.6.7条、8.6.8条整理;受力复杂或有防水抗渗要求的构件,施工缝位置应经设计单位确认;楼梯等特殊部位按设计要求及经审批的施工方案执行。*
规范怎么说:浇筑前确定,且要设计单位认可
施工缝和后浇带的留设位置应在混凝土浇筑前确定。施工缝和后浇带宜留设在结构受剪力较小且便于施工的位置。受力复杂的结构构件或有防水抗渗要求的结构构件,施工缝留设位置应经设计单位认可。
水平施工缝:柱、墙
竖向施工缝:梁板、楼梯、墙
留缝之后的三件事
临时停工怎么办
抗渗部位的缝,另有讲究
一句话的规矩
最后
