收藏备用!公路项目路面透层、封层和粘层施工方案

一、基本要求

1)透层、封层、粘层应在干燥和较热的天气施工,气温低于10℃或大风,或即将降雨时,严禁施工。

2)透层喷洒后渗入基层的深度宜不小于5mm~10mm,并能与基层联结成为一体。

3)透层、粘层应在铺筑沥青层前1~2d进行,不宜过早施工。

4)结构物与沥青层接触部位,必须均匀涂刷粘层油。

5)施工前对下承层的局部“镜面”进行处理,使下承层顶面粗集料部分外露。

二、透层施工工艺

1)施工准备

(1)透层施工前须对基层进行检查与清理,应用强力清扫机进行全幅清扫,并用空压机将杂物、粉尘、松散颗粒清理干净。

(2)用打毛机械或者钢丝刷对“镜面”部分进行拉毛处理,使基层顶面粗集料部分外漏,及时清理废渣。

(3)在洒布透层油前,施工区的结构物应用套袋法或覆盖法加以保护,避免污染。

(4)在洒布透层油之前,应预热并疏通油嘴,保证透层油洒布的均匀性。

2)施工工艺流程

透层施工工艺流程:基层清扫并验收→构造物覆盖保护→洒布→质量检验→封闭养生→下一道工序。

3)施工要点

(1)透层油的粘度和用量应以路用试验结果为标准。粘度不可太高或太低,太高不利于渗透,太低即使渗透深度大也不能达到最佳效果。标准情况应达到渗透深度应不小于5mm(可取芯检查),透层油洒布后24h左右挥发完(与气温有关),透层油在基层表面固化成形并不应留有浮油为标准。

(2)透层油应采用电脑控制流量的专用洒布车喷洒,并选择适宜的喷嘴、洒布速度和洒布量,并保持稳定。

(3)对于洒布车洒布不均匀的地方和洒布量检测点,应人工及时补洒。

(4)透层油的施工,距下一道工序的间隔时间一般不小于24h。

(5)洒布完成后及时封闭交通,对乳化沥青要有足够的破乳时间,而对于煤油稀释沥青在可能的情况下,尽可能增加养生时间,以便煤油挥发。

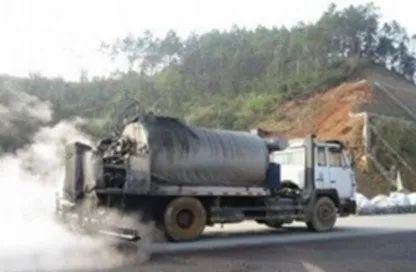

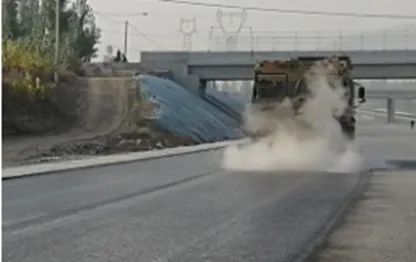

透层油洒布及透层洒布效果图

4)质量通病及防治措施

(1)透层与基层表面不粘结

A、原因分析

(a)基层表面浮灰杂物未清理干净。

(b)乳化沥青破乳凝结速度太快。

(c)没按规定的施工工艺施工

B、防治措施

(a)水泥稳定碎石表面应进行清扫、水洗、风吹等工序清除基层表面浮灰和杂物。

(b)应选择慢裂型乳化沥青,确保透层油充分渗透。

(c)雨天不应进行透层油的洒布。

(d)透层油应采用机械洒布,洒布应均匀,有遗漏处要补洒。

5)验收标准

(1)施工过程中进行外观检查,确保透层油洒布均匀,洒布量符合规定。

(2)透层油渗入基层的深度,不小于5mm。

三、封层施工工艺

1)施工准备

(1)保证透层油有24h以上的渗透时间。

(2)在施工路段内设置道路施工提示标志。

(3)若表面有泥土等杂物,应用空压机吹干净,并保持干燥。

(4)确定沥青、碎石、配套机具已准备就绪。

2)施工工艺流程

封层施工工艺流程:基层清扫并验收→构造物覆盖保护→撒布→碾压→质量检验→封闭养生→下一道工序。

3)施工要点

(1)施工路段清理

封闭施工路段交通后,应先用吹风机将路面的灰尘和杂质吹掉使路面干净。

(2)施工放样

施工路段设路拦及专人负责控制交通,沿原路面两侧准确放出顺直的施工走向控制基准线。

(3)选用技术性能先进的同步碎石封层机并保持其良好的技术状态,主要包括:结构合理的沥青喷洒装置,保证对沥青喷洒量及均匀性进行精确调节与控制;先进合理的沥青控制系统;精确调节和控制碎石的撒布量及均匀性;沥青喷洒与碎石撒布要保持高度一致。

(4)使用改性沥青作为粘结剂时,为保证雾状喷洒形成均匀、等厚度的沥青膜,必须保持沥青在160℃~170℃的温度范围内。

(5)同步碎石封层机应以适宜的作业速度匀速行驶,在此条件下碎石和沥青的撒布率必须匹配。碎石对沥青膜的覆盖率为70%~80%,如有漏撒或堆积,应以人工处理。不得在气温低于10℃,大风、浓雾或雨天施工。

(6)碾压

在沥青和碎石同步洒布后,可进行碾压,当采用轻型轮胎压路机稳压1~2遍,控制碾压速度为5km/h~8km/h,使单粒径碎石嵌入改性沥青之中且牢固。


碎石封层洒布、碾压效果图

(7)养护

同步碎石封层铺筑后,应封闭交通。

4)质量通病及防治措施

(1)下封层脱落

A、原因分析

(a)下封层碎石被行驶车辆轮胎粘结而脱落。

(b)下封层粘度不够,沥青含量不足。

(c)下封层洒油量与碎石规格不匹配。

B、防治措施

(a)合理设计下封层洒油量与碎石规格的匹配。

(b)雨天或路表面潮湿情况下不得进行封层油的洒布。

(c)下封层应配备性能良好的机械设备,使洒布均匀、洒布量准确,防止洒花或出现油条现象。

(d)下封层碎石应进行预拌,必须采取机械撒布,以撒布一层预拌碎石为度,不重叠、不露空、撒布要均匀。

(e)预拌碎石撒布后及时采用轻型双钢轮压路机趁热压入。

5)验收标准

(1)施工过程中,进行外观检查,确保材料洒布均匀。

(2)沥青、集料洒(撒)布量满足设计要求。

四、粘层施工工艺

1)施工准备

(1)施工前对受污染的沥青中、下面层应进行处理。

(2)应预热并疏通油嘴,保证粘层油洒布的均匀性。

2)施工工艺流程

粘层施工工艺流程:基层清扫并验收→构造物覆盖保护→洒布→质量检验→封闭养生→下一道工序。

3)施工要点

(1)气温低于10℃及路面潮湿时不得喷洒粘层油。

(2)施工前将下承层清理干净。

(3)喷洒的粘层油成均匀雾状,不得有洒花漏空或成条状,也不得有堆积。喷量过多的应刮除,漏洒的应人工补洒。

(4)喷洒粘层油后,严禁运料车外的其他车辆和行人通过。待乳化沥青破乳、水分蒸发完成,开始铺筑沥青。


粘层洒布及人工补洒效果图

4)验收标准

(1)施工过程中随时进行外观检查,确保粘层油洒布均匀一致,与下承层表面牢固粘结,不起皮。

(2)沥青质量和沥青洒布量满足设计要求。
