测量放线施工方案
为确保工程的测量精度,由专职测量员进行整个工程的测量工作,本工程测量的基本依据是设计图纸和测量规范。
1、校核平面控制网和水准点
由业主提供高程点作为整个施工过程的平面控制网,作为建筑物的定位依据。我们对其进行校核,首先对其所提供的水准基点进行复测检查,校测合格后,测设一条闭合水准路线,联测场区平面控制点,作为保证施工竖向精度控制的首要条件,根据现场需要,引测3个水准点,组成本工程的高程控制网。
2、建筑物的定位放线
根据施工场地的实际情况考虑水准点长期稳定的保存。施测中必须保证精度,杜绝误差。
⑴ 首先进行内业计算,根据楼座各坐标点,用直角坐标的方法对建筑物定位,各楼层轴线测设,采用“内控法”进行激光垂准仪测设。
⑵ 轴线控制网的测设
建筑物定位后,为了全面控制建筑物的轴线尺寸,建立轴线控制网,其施测的主要技术要求,应符合下列要求:
①选择和确定投测点的位置:控制测点不宜选在轴线的位置,因为轴线上有梁、柱等构件,所以选在距轴线1000mm的混凝土板上,这样便于留孔进行激光投测。见附图
②正确设置投测点:在-0.05地下室顶板上精确的埋设钢板作为测量标志,并精确测量各控制点之间的距离和夹角度数。距离用钢尺进行丈量,角度应用经纬仪测量。控制点设置好后,激光垂准仪进行投测。
③为了使激光束能从底层直接打到所需测设的楼层,在各层楼板的投测点处,留置150mm×150mm孔洞,平时孔洞处须盖好盖板,以保安全。
④每次投测时,应将激光铅直仪仔细对中,严格整平,然后接通电源,使激光器起辉,即可发射出铅直的激光束。
⑤在楼面上定点后,应精确复测各点之间的距离和夹角的度数,校核与底层的控制点是否吻合,如有误差应认真查找原因,并及时加以纠正,以确保测量精度。
⑥按照靶标上的十字线,在楼板上划出十字线标志,作为楼面定位放线的依据。
⑦每次投测工作结束后,将各项投测数据整理成书面资料,作为重要的施工技术资料进行归档保管,以便查考、总结研究等用。
⑧放样后的主轴线点位,应进行角度观测,检查直线度;测定交角的测角中误差,不超过2.5秒;直线度的限差应在1800±5秒以内。
⑨短轴线,应根据长轴线定向后测定,其测量精度应与长轴线相同,交角的限差就在900±5秒以内。
⑶水准点的埋设
①水准点尽量与观测点接近,其距离不超过100米,以保证观测的精度。
②水准点布设在受振区以外的安全点,防止受到振动的影响。
③离开公路、地下管道和滑坡至少5米。
⑷ 建筑物沉降观测
①观测点的测设:按图纸设计要求布置沉降观测点,观测点应牢固稳定,以确保点位安全,能长期保存,要保证在点上能垂直立尺和良好的通视条件。
②沉降观测的具体要求:建筑物在±0.00顶板完成后开始观测,后每增加一层观测一次,冬雨季前后增加观测次数;完工后每年观测2~3次,第三年后每年一次,直至稳定为止。
③沉降观测观测的要求
沉降观测是一项较长期的系统观测工作,为保证观测成果的正确性,应尽可能做到四定:固定人员观测和整理成果;固定使用的水准仪和水准尺;使用固定的水准点;按规定的日期、方法及路线进行观测。绘制每一观测点的时间与沉降量的关系曲线图。

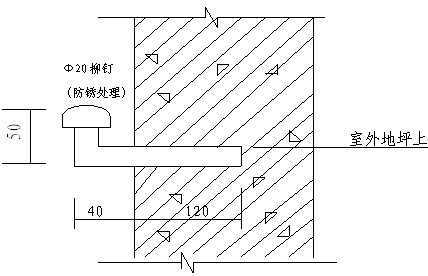

④观测点的形式如图所示:
