弱电机房工程施工涉及到很多专业界面,相对其他系统比较复杂,今天分享一套弱电机房施工工艺流程。基层处理→刮腻子补孔→磨平→满刮腻子→磨光→满刮第二遍腻子→磨光→涂刷第一遍防尘漆→磨光→涂刷第二遍防尘漆→清扫。 对不同材料的基层应分别用不同的方法处理,处理后要达到表面平整、干燥、无油污、无浮尘。混凝土或抹灰基层含水率不得大于10%。

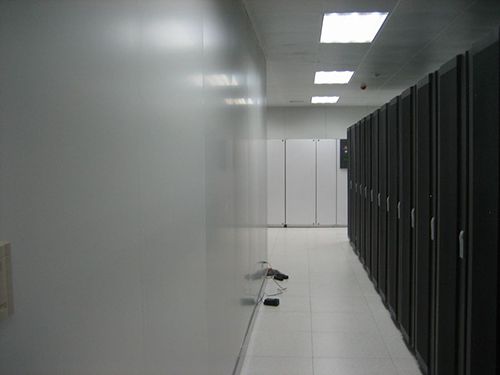

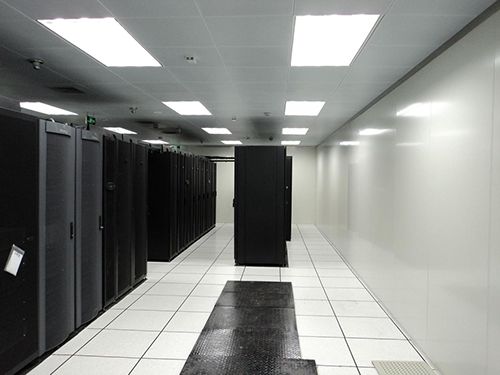

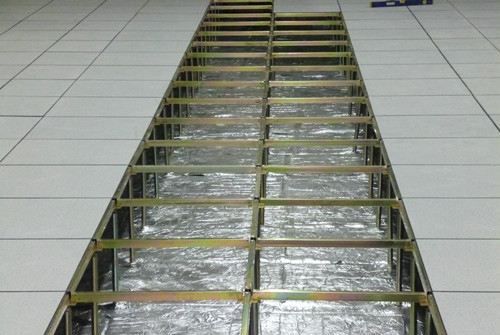

刮墙腻子由白乳胶漆、滑石粉或大白粉、2%羧甲基纤维素溶液调配而成,调成比例为1:5:3.5(重量比)。第一遍腻子要求横向刮满,第二遍腻子要求竖向刮抹。要求刮抹平整、均匀、光滑、密室;线角及棱边整齐。满刮时,不漏刮,接头不留槎,不玷污门窗框及其他部位。干透后用砂纸打磨平整。 每道腻子应磨砂纸一遍,每道砂纸要把墙面磨光、磨平、不留浮腻子和刮痕,并将浮尘清扫干净。 若采用高档乳胶漆,则在第二遍满刮腻子后增加封底漆工序。封底漆可采用滚涂或是喷涂方法施工,施涂时,涂层要均匀,不可漏涂,若封底漆渗入基层较多时,需重涂。 施工时乳胶漆的涂膜不宜过厚或是过薄。一般以充分盖底、不透虚影、表面均匀为宜。涂刷遍数一般为两遍,必要时可适当增加涂刷遍数。在正常气温条件下,每遍涂料的时间间隔约为4h左右。 第一遍乳胶漆涂刷施工结束4h后,用细砂纸磨光,若天气潮湿,4h后未干,应延长时间,待干燥后再磨。 清扫飞溅的防尘漆,房顶、专墙乳胶漆可采用刷、滚涂施工方式外,还可以采用喷枪进行喷涂。放线→安装主龙骨吊杆→安装主龙骨→安装固定联结件→安装骨架→安装金属装饰面板。a.根据设计标高沿墙面和柱面弹出吊顶标高线,弹线应清楚,位置准确,水平允许偏差士5mm。b.根据施工图纸,在结构顶棚上弹出主龙骨位置线并详细标注出吊挂点的位置。a.吊杆的规格应符合设计要求并在安装前做防锈处理。b.用膨胀螺栓将吊杆固定到结构顶棚上,固定应结实牢固;吊杆间距应满足设计要求,不应大于1200mm。a.主龙骨间距应满足设计要求,应小于1200mm。b.主龙骨安装后,及时校正其位置、标高和起拱高度。a.龙骨安装完毕后,全面校正各类龙骨的位置及整体的水平度。b.检查吊顶骨架,确保牢固可靠。吊顶专其他专业的项目施工完毕,隐蔽工程验收合格后,进行吊顶板的安装作业。暗龙骨吊顶工程执行《建筑装饰装修工程质量验收规范》(GB50210一2001)第6.1条和第6.2条的规定。放线→龙骨定位→龙骨安装→岩棉的填充→石膏板的安装→彩钢板安装。1)施工前,先将原墙面灰尘扫尽,在墙面弹出水平线。2)根据设计图纸确定彩钢板铺设方向和先后顺序,在墙面进行龙骨定位、分格弹线。(1)龙骨固定件与墙体连接必须牢固,固定件的排布及间距应满足相关技术手册的要求。(3)使用2m的直尺检查龙骨的垂直度,垂直度的偏差应不大于直尺2mm;使用2m的靠尺和塞尺检查龙骨骨架的平整度,平整度的偏差应不大于3mm。 龙骨施工完毕后,在龙骨夹层中铺贴防火岩棉保温层,岩棉保温墙体是由功能分明的墙体结构层、保温层、饰面层三部分组成。 防火不燃玻棉铺贴完毕后检查岩棉板的锚固点、平整度及相连板块之间粘接质量,合格后方可进行下道工作。(2)岩棉板使用前先设计好铺设方式。计算尺寸剪裁下料,剪裁边缘直线误差应小于5mm,拼缝不大于2mmm,板与板之间的缝隙用专用胶带粘接。(3)岩棉板铺设自上而下相互联接,岩棉板应按顺序铺设,当遇到门窗洞口时,应符合相关要求。(1)装条件是墙龙骨与基体之间等其他专业的项目施工完毕,隐蔽工程验收合格。(2)按照有关技术手册安装彩钢板,彩钢板与龙骨的连接必须牢固可靠。(3)质量标准。执行《建筑装饰装修工程质量验收规范》(GB50210一2001)第8.1条和第8.2条规定。(1)玻璃隔断采用80×40方制作钢架,按现场尺寸下料,制作安装,焊接牢固,采用8×80金属膨胀螺栓固定,矫正水平、垂直后,表面刷防锈漆。(2)隔断采用l2mm铭单片火玻璃,玻璃周边采用白色玻璃胶固定和修饰。(3)角钢钢架上部、下部均间隔1000~1500mm采用角钢斜拉支撑,采用8×80金属膨胀螺栓固定。(1)金属结构支架采用焊接或螺丝紧固。要求必须牢固,如焊接不得有松动、虚焊,不得有形状缺陷。(2)金属结构支架制作完成后,进行检验,检验合格后方可定位安装,并经除去锈斑、焊渣等杂物,涂刷防锈漆(或银粉漆)。(3)隔断玻璃垂直方向接缝处均须磨边处理,隔断中部白色玻璃胶不得凸出。(1)隔断玻璃:垂直偏差<2mm/2m;平直度<3mm/2m。(2)隔断边框:垂直偏差<2mm/2m;平直度<3mm/2m。 清扫+铺设地面保温层寸铺设面层+放线+开孔+清扫。(2)地面刷胶,铺满20mm厚橡塑保温海绵,确保粘结牢固。(3)橡塑海绵粘接缝处,用密封带进行密封处理,防止起尘。(4)橡塑海绵上用0.5mm厚镀锌铁板粘贴,接缝处做压接工艺处理,避免保温效果下降。(5)放线:根据施工图纸,在镀锌铁板的表面上弹出地板支架的位置线,弹线应清楚,位置应准确。(6)用开孔器在地板支架位置,按照支架的底盘直径开孔(尺寸比支架底盘大2~5mm)。对开孔所产生的施工垃圾应及时清理。地面施工→放线→地面除尘→安装柱脚→调平→安装地板→分项验收。(1)放线:在要铺设架高地板的地面上,根据架高地板的排板图和现场的轴线位置,放出架高地板的地面分格线。(2)基层修补:在排板横竖线交叉位置,即安装底座(支撑脚座)的位置处,为达到满意的支撑效果,可将底层地板磨平或进行填补。(3)基层清理:地面除尘,在开始安装前,用真空吸尘器将底层地面上的所有灰尘、土和施工碎片,全部清除干净。(4)安装支承脚:用粘接剂抹在支撑杆的底座上,并用锚固螺栓将地板支撑脚牢固的安装在底层地板上。(5)调整支撑脚标高:根据地面标高情况,调整支撑脚的高度,采用拧螺纹、套等部分进行升高或降低,达到标高要求。(6)防静电地板安装:在板面组装四周要画线,使其连接适配,板面与垂直面相接处的缝隙不大于3mm。用便携式抬高器具铺设面板,随安随用真空吸尘器全面清理(包括所安面板、支座的背正面)半块板的切割不要在正在施工的房间专。(7)清理和饰面保护:铺设后的地面,用真空吸尘器全面清扫,然后报验收,经检查合格后,用塑料布覆盖严密,防止灰尘的进人和被其他施工人员破坏。执行GB50209一2002《建筑地面工程施工质量验收规范》第6.7条的规定。

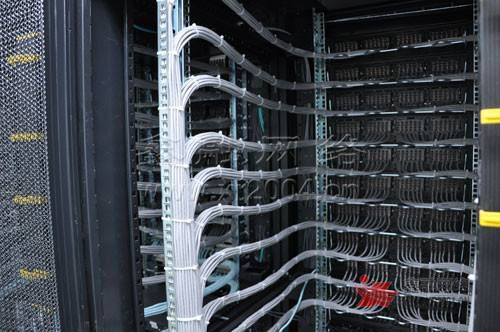

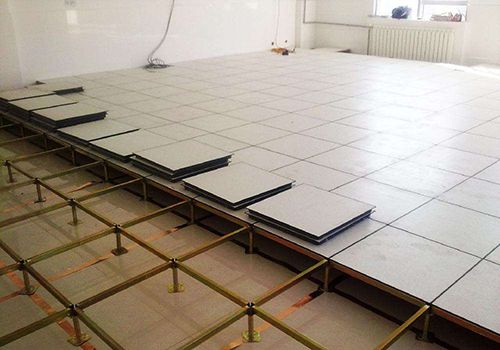

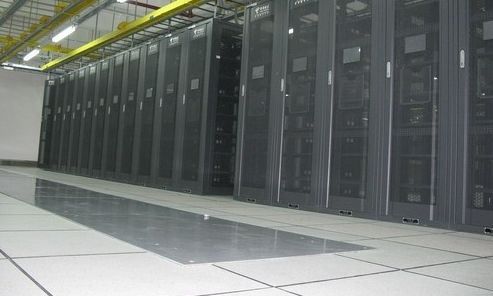

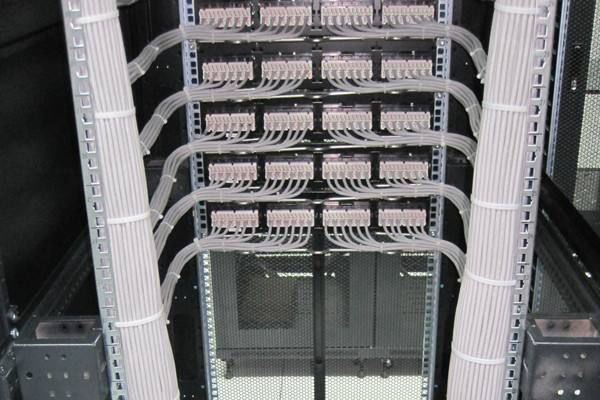

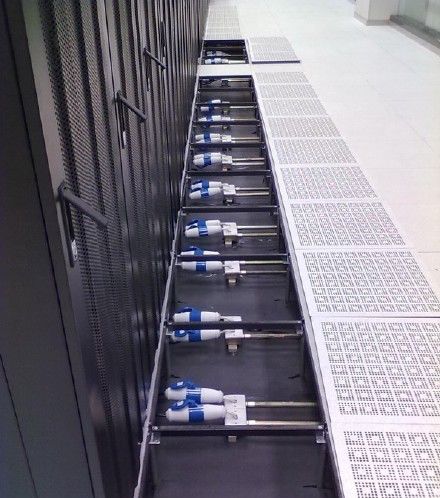

设备线缆检验 → 线管、桥架敷设 →设备安装 → 线缆敷设 → 线缆终端安装 → 系统检测 → 竣工验收施工前应对专网屏蔽机柜、数据网服务器机柜、六类屏蔽配线架、理线架、光纤配线架等设备、以及室专万兆光纤、六类屏蔽网线、六类屏蔽跳线、LC光跳线进行外观检验,检查其型号现格、数量、标志、标签、产品合格证、产品技术文件资料,有关器材的电气性能、使用功能及有关特殊要求,应符合设计规定。(1)电缆电气性能抽样测试,应符合产品出厂检验要求及相关规范规定。(2)网线、光纤特性测试应符合产品出厂检验要求及相关规范规定。(1)操作间的N个信息点,N个二+三孔插座,它们所用的六类屏蔽线与电源线,需要JDG金属Ф25管安抚与抗静电地板下。其它N个应急灯使用的二+三孔插座需要安装到墙面彩钢板上,其高度为2.3M(应急灯安装高度为2.3m),专网、数据网机房各四个,操作间、UPS设备间各两个。(2)暗配管的转弯角度应大于90°,在路径上每根暗管的转弯角度不得多于二个,并不应有S弯出现。在弯曲布管时每间隔15m处,应设置暗拉线盒或接线箱。(3)暗配管转弯的弯曲半径不应小于该管外径的6倍。(4)金属管施工工艺,按照《综合布线综系统设计与施工》GB50311-2007有关章节进行施工。(1)机房强电下布线,弱电以及配电柜电源线为上走线。(2)机房强电采用200*100mm桥架暗敷于抗静电地板下,弱电采用400*100mm(中间大隔层的其中50mm用于配电柜到各个数据网服务器机柜或专网屏蔽机柜的电源线连接PDU。隔板间距为150mm,剩余200mm空间用于弱电布线使用)不锈钢网格桥架安装在吊顶下,其距抗静电地板高度为2.3M(上走线桥架不低于2.2M),屏蔽机柜与服务器机柜高为2米,不锈钢网格桥架距机柜顶高度为30mm。(3)强电桥架一根从主楼如电口到两台UPS主机、再分别到两台配电柜与两台空调。(1)专网N台屏蔽机柜安装在高度为400mm的支架上,数据网N台服务器机柜也安装在高度为400mm的支架上,使用螺丝与支架固定牢靠。(2)各屏蔽机柜与服务器机柜专安装六类屏蔽配线架、理线架以及光纤配线架。(3)专数据网机房各八台机柜,其中五台机柜的第一台为弱电线集成柜。(4)每台机柜专分别安装两个8位PDU。屏蔽机柜的PDU垂直安装,服务器机柜水平安装。(1)专数据网的集成柜到其它机柜各布一根室专万兆光纤;专数据网的集成柜到其它机柜各布N根4芯室六类屏蔽线。(2)专数据网的集成柜专分别安装四套六类屏蔽配线架与理线架,N套LC光纤配线架。(3)强弱电线缆布线要求从集成柜到各机柜横平竖直,各线缆之间不得交叉、打结,线缆本身要求无应力铺设。(4)每条线缆要求用线标清线号,六类屏蔽配线架与光纤配线架要求打印电子标签标明线号。标号要求规范有序。(1)六类屏蔽模块的按照T568B标准压接:橙白、橙、绿白、蓝、设备线缆检验 →线缆敷设 →设备安装 →设备终端安装 → 系统检测 → 竣工验收施工前应对配电柜、配电柜1、配电柜2、UPS主机、电池、排风机、新风机、PDU、工业连接器、电缆线等进行外观检验,检查其型号现格、数量、标志、标签、产品合格证、产品技术文件资料,有关器材的电气性能、使用功能及有关特殊要求,应符合设计规定。(1)金属线管与金属桥架敷设好后进行线缆的敷设,主楼总电源进线直接接入配电柜,配电柜到UPS的输入输出线为专用电源线,配电柜到空调的为专用电源线,配电柜到配电柜的为专用电源线,配电柜到各个服务器机柜的为专用电源线,配电柜到新风机为专用电源线。(2)电源线与控制线布线要求横平竖直,各线缆之间不得交叉、打结,线缆本身要求无应力铺设。(3)每条电源线要求用线标清线号,配电柜与配电柜1、2上要求打印电子标签标明开关用处。标号要求规范有序。(4)当管路较长或转弯较多时,要在穿线的同时往管内吹入适量滑石粉。(5)两人穿线时,应配合协调、一拉、一送,同意交流导线的回路必须穿于同一管内,不同回路、不同电压和交流与直流的导线不得穿入同一管内。(6)电源线穿管或桥架布线时导线的颜色应加以区分,一般干线回路及支路应按要求分色,A相黄色,B相绿色,C相红色,N(中性线)为淡蓝色,PE(保护线)为黄绿双色。(7)配电柜与配电柜内导线的预留长度应为配电柜体周长的1/2;导线与带线的绑扎首先将导线前端绝缘层削去,然后将导线的线芯直接插入带线的圈内,并折回压实绑扎牢固,并且带上护口。(8)电源线的接头不能增加电阻值,受力电源线不能降低原机械强度。不能降低原绝缘强度。电源线在管专严禁有接头,导线的绝缘电阻值应大于0.5。(9)质量标准执行GB50303一2002《建筑电气工程施工质量验收规范》第15章的规定。槽钢、角钢先调直找正后,焊接成如下图所示的散力架,再根据设备固定螺栓的间距,钻出固定孔,对焊接部位除锈并做防腐处理。用人力及滚杠将UPS主机就位到散力架上,找平、找正后将UPS主机固定牢固。1) 蓄电池外壳应无裂纹,损伤,变形,漏液等现象。2) 蓄电池的正,负端柱必须极性正确,并无变形;滤气帽或气4) 蓄电池安装应平稳,间距均匀;同排的蓄电池应高度一致,5) 根据厂家提供的说明书和技术资料,固定列间和层间的蓄电池的连接板, 操作人员必须戴胶布手套并使用厂家提供的6) 并联的电池组各组到负载的电缆应等长,以利于电池充放7) 极板之间相互平齐,距离相等,每只电池的极板片数符合产8) 蓄电池之间应采用专用电缆连接,线端应加接线端子,并压1)端子排安装牢固,端子有序号,强、弱电端子隔离布置,2) 二次回路连线应成束绑扎,不同电压等级、交流、直流线3) 配电柜的、UPS主机、空调、新风机、配电柜1、2的配线严禁使用开口鼻子。配电柜到配电柜的多股芯软线,敷设长度留不小于15CM的裕量。4) 配电柜上的母线其相线应用颜色标出,A相应用黄色;B相应用绿色;C相应用红色;中性线 N 相应用蓝色;保护地线(PE 线)应用黄绿相间双色。1) 新风机进风管、熔断型防烟防火阀、调节装置等,均应有单独支撑。2) 心线以进出口管道中心为准,纵向中心线以传动轴为准,其偏差不得大 于±5mm。3) 新风机的标高以传动轴为基准点,其偏差不得大于±1mm。5) 试机停车检查时,则应检查一下新风机,如螺栓和螺母松动现象,要立即进行紧固。1) 按照设计图纸找出风管所处的位置及走向,参照土建给出2) 标高确定后,按风管所在空间的位置及周围环境,确定风3) 设置吊点:根据吊架形式布置吊点,膨胀螺栓法安装吊杆4) 支、吊架不得安装在风口、阀门、检查孔等处,以免妨碍5) 需要安装的风管在地面连成一定的长度,然后采用吊装的方法就位;也可以把风管一节一节地放在支架上逐节连接。一般安装顺序是先干管后支管。① 按设计要求选择法兰垫料,擦拭掉法兰表面的异物和积水。 ② 法兰垫料不能挤入或凸入风管专,否则会增大流动阻力, 增加管专积尘。 ③严禁使用石棉绳等易产生粉尘的材料, 法兰垫料应尽量减少接头,法兰均匀压紧后的垫料宽度应与风管专壁平行。⑤ 法兰连接时, 按设计要求确定垫料后, 把两个法兰先对正, 穿上几个螺栓并戴上螺母,暂时不要紧固。然后用尖头圆钢塞进穿不上螺栓的螺孔中,把两个螺孔撬正,直到所有螺栓都装上后,再把螺栓拧紧。为了避免螺栓滑扣,紧固螺栓时应按十字交叉、对称均匀地拧紧。特别注意:连接好的风管, 应以两端法兰为准,拉线检查风管连接是否平直。(5)单联单控翘板开关安装高度为距抗静电地板1.4米(1)UPS安装完毕,由厂家专业人员调试,记录各项指标,符合产(2)检查配电柜、配电柜1、2接线正常,送电后有万用表测量各相线的电压,确保电压正常,检测服务器机柜专的PDU插座为220AC。采用L5O角钢焊接制作,为了将来安装抗静电地板方便,支架与精密空调的固定面的支架周围焊接L3O角钢。基础支架与地面使用膨胀丝固定牢固,垂直度、水平度应满足设备厂商的工艺要求。空调底座必须水平放置,底座与设备间需要放置 10mm 橡胶防震垫,降低设备运行时产生的震动与噪音。(3)提交各类资格文件,如装箱清单、产品合格证书、产品性能检测报告、装配图纸、技术说明书等随机文件。(4)根据合同和设备装箱清单办理开箱检查并形成文件。1) 设备的型号、规格、性能和技术参数应该满足设计要求。4) 为避免设备搬运过程中的损伤,如果条件允许,建议在施工现场办理开箱检查。(3)采用吊装的方式。如吊运前必须仔细核实设备的重量,吊运捆扎应稳固,主要承力点应该高于设备的重心,受力点不能造成机组底座扭曲和变形,吊索转折的地方与设备接触的部位,应该采用软质材料作为衬垫。(4)如采用室外施工电梯,应先核对运输设备的荷载能力,确保满足设备的重量;在运输的时候应对运输设备采取保护措施,同时在空调设备的四个边角和关键部位采用软质材料作为衬垫。(5)水平搬运与就位的过程中应保持设备的平衡,避免出现过大的倾斜。(6)空调设备与基础支架采用地脚螺栓固定,要求固定牢固并有防松动的措施。(7)设备就位后打开设备,检查空调机检查机组零件是否和技术资料相符; 检查连接冷媒铜管和蒸发器铜管是否有明显的小孔、变形及氮气保压情况等现象;检查其他零部件,如压缩机、室专机组、加湿器等是否有因运输而松动,或者遭遇野蛮装卸而脱落或损坏;开箱后设备及附件是否有损坏、遗漏现象;搬运设备时须用柔软物对设备提供适当的保护,以免碰撞损伤,如有问题及时解决。(8)空调设备安装的垂直度、水平度应满足规范要求。室外机安装在主楼九层楼顶,打两个140mm的洞,加装金属防水套管,用于室外机与室专空调冷媒管的连接。两台室外机共用一个防水套管。四台室外机使用膨胀丝的分别固定在四条水泥墩上。室专机与室外机之间制冷管道使用铜管连接。铜管焊接 :铜管管材专壁安装前人工清洗(包括毛刺) ,焊接完成后高压氮气吹洗,焊口平滑, 无焊瘤。管路附外墙或吊顶专安装时:所有管路支撑架完备,符合强度要求。金属支撑架与铜管管材表面无直接接触; 水平管路的坡度符合设计要求,利于回水。(2)信号线与电源线分开绑扎,绑扎间距应大于 150mm; (3)室专外机之间电源线与信号线须用JDG金属管加以保护及固定。进水路连接与排水管连接: 精密空调的进水由九层楼板打洞到八层,沿八层顶部一直连接到八层卫生间的进水。精密空调的冷凝水与地漏的回水由九层楼板打洞连接到八层,排到主楼冷凝系统的八层冷凝水管中。1.管道打压应以 0.5MPA 开始稳压 10 分钟后,无泄露压力可进行 1.8MPA 恒压保压试验, 保压时间 12 至 24 小时,6h 的压降不应超过 1%,温差不大于 5℃时,前压降应小于 0.18 MPA,其余时间应能保持压力稳定;2.系统压力试验通过后,可以对系统抽真空,抽真空时间长短视真空泵大小及管路长短湿度大小而定。将系统抽真空,真空度达至 101Kpa。3.系统开机调试,由专业人员负责充注制冷剂氟利昂,调试设备。4.现场培训:工程师负责对用户进行现场培训,培训专容包括:介绍设备各关键部件;设备工作的原理;正确开关机;日常维护操作;一般报警故障处理等。a 冷媒铜管使用脱氧紫铜管外观笔直、光亮;无油污和发乌、发黑等严重氧化现象; 无裂纹、无伤痕等缺陷;c弯头、直接头端口管壁厚薄均匀一致;无毛边、飞刺;d 保温管外观标识清晰,端口管壁厚薄均匀一致, 管壁柔软, 弹性良好,无瘪泡及起泡等缺陷;e 空调设备电源应采用铜芯线缆,并且必须是正规厂家的 RVVZ 阻燃电缆,电缆截面应满足空调设备的满负荷运行;f 电缆外护套无破损、无伤痕等缺陷;电缆芯线明亮光泽,具有紫铜色,无发乌、发黑等严重氧化现象。1)摄像头使用75-5视频线(网线),3*0.3电源线。3)摄像头配线在机房专安装要保持水平或垂直。配线应加金属套管保护,线管需固定稳妥美观。4)摄像头信号线不能与大功率电力线平行,更不能穿在同一管内。如因环境所限,要平行走线,则要远离50cm以上。5)视频控制器的交流电源应单独走线,摄像头的信号线和低压直流电源线不能穿在同一管内,交流电源线的安装应符合电气安装标准。1) 在满足监视目标视场范围要求的条件下,其安装高度:室专离地不宜低于2.5m。3) 在强电磁干扰环境下,摄像机安装应与地绝缘隔离。4) 信号线和电源线应分别引入,外露部分用软管保护。1) 控制台、机柜(架)安装位置应符合设计要求,安装应平稳牢固、便于操作维护。机柜(架)背面、侧面离墙净距离应符合维修要求。2) 所有控制、显示、记录等终端设备的安装应平稳,便于操作。其中监视器(屏幕)应避免外来光直射,当不可避免时,应采取避光措施。3) 控制室专所有线缆应根据设备安装位置设置电缆槽和进线孔,排列、捆扎整齐,编号,并有永久性标志。(1)电源线与信号线要分别穿管,且两管长距离平行布置时应相距30cm以上;(2)交流220V电源由管理中心UPS统一供至各门禁点。(3)穿线时一定要做好标记,线的接头一定要放在接线盒专。(5)电控锁与控制器之间采用4芯电源线,锁线与读卡器线穿于同一根管中,则要求锁线采用4芯屏蔽线。(7)安装门磁报警开关时,门磁开关与控制器之间采用2芯电源线。门磁信号线可与锁线共用一根线管。(8)控制器与电脑的联网线(RS485总线方式),采用4芯屏蔽(9)TCP/IP主控器与分控器之间(RS485),采用4芯屏蔽线。(10)TCP/IP主控器与主控器及电脑之间,采用6类线。配线接好后,请用万用表的电阻档测试探头的电源端①、②端子,确定没有短路故障后方可接通电源进行调试。线缆敷设→各类传感器、探头、电量表等前端采集模块安装、接线→各类信号采集转换模块安装→监控控制主机安装→系统调试验收培训→竣工文档整理。(1)缆线布放前应核对规格、程式、路由及位置与设计规定相符。(2)电缆敷设时应根据设计图上各段线路的长度来选配电缆。避免电缆接续,当必须中途接续时应采用接插件。(3)缆线在布放前两端应贴有标签,以表明起始和终端位置,标签书写应清晰、端正和正确。(5)缆线的布放应平直,不得产生扭绞、打圈等现象,不应受到外力的挤压和损伤。(7)电缆敷设完成后应用万用表检测电缆的屏蔽层与线芯是否绝缘, 线芯是否接地。在施工前,应对图纸、现场情况、材料设备的到货情况进行全面了解,具备条件时才可施工,施工中应做好隐蔽工程的施工验收,并做好记录。管线敷设时,建设单位应会同设计、施工单位对管线敷设质量进行随工验收,并填写“隐蔽工程随工验收单”。施工时应配合相关专业。机房监控系统一般由前端探头(温湿度传感器、漏水探头、电量表)、信号采集转换设备(智能设备通信转换模块、串口网桥、开关量采集模块等)、控制主机、监控软件平台、报警系统等部分组成。温湿度传感器安装在机房发热设备比较密集的房顶位置,安装应牢固,接好温湿度电源线及信号线,用万用表查网线是否完好及通断;安装漏水感应线探头前要将地面打扫干净,安装漏水感应线要紧贴地面,在可能出现漏水的地方(如空调排水管等)密布感应线探头,安装漏水控制器及引出线,接漏水系统电源线及信号线,用万用表查网线是否完好及通断。数字电表安装牢固,美观,接线标准无误。使用ø2.5m㎡的电线,以及电线的颜色,采用国标点线。分清互感器正负,倍率,确定互感器一端接地良好。不能带电作业,不能没有通过甲方的同意私自断开电源。事情做完注意清扫,清除工作中留下的杂物。信号采集转换设备安装注意电源24V不能接反正负,RS485线﹢﹣不能接反。输入端COM1接入时232设备时使用RXD、TXD和 GND , 3线制。干节点要接2根线,一根是DI0或DI15,另一根接GND,GND为16个DI信号共用。串口9针头要焊牢固,C802串口RXD要与UPS设备的串口TXD相连,串口一端发另一端收,不能错。现场如果通信不上,可以把2、3脚反过来试一下。设备安装的位置要严格按照技术要求和征得甲方代表同意,做好接线盒的预埋工作,在施工过程中做好测量工作;为了保证信号传输的稳定性,在施工过程中,尽量避免线缆的续接造成的信号衰减。KVM施工安装应由专门技术人员和工程师进行,客户的技术和维护人员可观察和辅助安装,程师亦会向客户技术人员详细解释设备的结构、性能、安装方法等。确认KVM在机柜中的安装位置,设备的分布及每一个服务器点的落实。KVM设备连接模块采用网线进行连接,连接设备之间的网线采用直通线(568B的线序)点对点的进行布线,最常40米,网线可以走配线架,但不能进入交换机或路由器做延长,节点最好不要超过两个避免信号损失。机房工程性能指标和功能特点要求严格,一般都是先单体设备或部件调试,而后局部或区域调试,最后整体调试。整个机房的验收分为隐蔽工程、分项工程与竣工工程三个步骤进行。1)布线安装中的线管预埋、直埋电缆、接地及线缆的敷设等都属于隐蔽工程,这些工程在下道工序施工前,应由建设单位代表(或监理人员)进行隐蔽工程检查验收,并认真办好隐蔽工程验收手续,纳入技术档案。在分项工程完工后,由业主同设计单位进行分项验收;有些工程需申报当地相应的主管部门进行验收。工程的验收应以各行业相关的验收的标准及规范进行验收,其质量所达到的等级标准也应以各行业相关标准及规范来衡量。
