首页

  1. 首页
  2. 安全论文
  3. 内容

繁忙路口地铁站盖挖法施工风险分析与控制

摘要:论文分析了繁忙路口地铁站盖挖法施工风险的种类,论述了单项风险后果严重性等级评价与分级控制方法,研究了项目风险综合评价方法,探讨了项目风险的动态综合控制办法。

关键词:地铁 盖挖 风险 综合评价

1 研究背景
  随着国家新一轮市政基础设施建设的大发展,当前各大城市有关部门都非常重视城市规划避免基础设施重复建设问题,新开工地铁的城市在繁忙路口设置地铁车站换乘盖(明)挖站两线(甚至三线)同期实施的情况增多。该类型换乘站涉及到工法、工筹、市政配合、安全风险控制、施工组织、工艺控制等多个环节。换乘站同期施作,工程规模大,周边建筑物与地下管线情况复杂,地质条件不确定性因素多,安全风险高,施工组织繁琐,工期紧,属于所在地铁线路的关键控制工程。因此,开展城市繁忙路口同期实施换乘盖挖车站施工安全风险分析与控制方法研究,对国内地铁同类车站的建设具有重要意义。
2 施工风险分析
  基于事故致因与系统安全理论,结合文献[1]~[3],将复杂环境下盖挖换乘地铁站施工风险归纳为四类:施工环境风险、施工技术风险、施工组织风险和特殊风险。
2.1  周边环境风险分析
  地铁盖挖车站施工的周边环境风险是指既有建筑群、既有构筑物、既有管线、既有交通状况、水文地质条件、气象条件等比较复杂而引起的施工风险。这一类风险可用定量分析法进行风险后果等级评价。
(1)邻近建(构)筑物损毁风险。分析地铁施工对周边建筑物影响风险应综合考虑基础类型、基础埋深、结构形式、建筑物高度、建筑物与地铁水平距离、监测断面距开挖面水平距离、已用年限、裂缝和倾斜度作为建筑物风险影响因素,其中已用年限用来表征材料退化程度,而裂缝由于实际施工中多依靠肉眼观察因此用裂缝发展程度(较轻或较重)来描述。
(2)邻近路面损毁风险。盖挖车站往往位于城市道路交叉口下方,不可避免的会对路面造成影响。盖挖车站邻近路面损毁后果级别可依据路面类型、基坑深度、基坑开挖速度、基坑围护可靠度来确定,也可用路面状况指数(PCI)进行评估。
(3)周边管线的破坏风险。地下管线常用管线曲率半径或管线张角来判断安全状况。周边管线破坏后果级别应综合考虑材质、接头类型、管线压力、管线埋深、管线外径、管线与基坑边缘水平距离、监测断面与开挖面水平距离以及管线张开角、埋设年代、铺设方法、截面形状来确定。
(4)水文地质风险。地铁车站附近的水文地质风险后果级别应考虑地下水埋深、地下水是否承压、附近有否补给水源(河流、湖泊、池塘等)、土质等。
(5)气象条件风险。地铁所在地区的气象条件风险后果级别应考虑台风、暴雨、沙尘暴、雷电等极端不利天气情况出现的概率。
(6)交通动荷载风险。交通动荷载风险易引起基坑边坡坍塌,加速基坑侧向变形位移。交通动荷载风险后果级别应考虑车辆类型、车辆限速、车流量、车道宽度等。
(7)施工干扰风险。盖挖车站不可避免要进行路面分期围挡,围挡高度超过2m,而围挡会给过往车辆的司机造成行车视距障碍。加之交叉口过街行人多,方向多变,这给本就繁忙的交通带来了诸多安全风险。施工干扰风险后果级别应综合考虑分期围挡的期数、围挡造成的曲线半径、交警的现场指挥、人行道位置、视距三角形障碍等因素。
2.2  技术风险分析
  地铁盖挖车站施工的技术风险是指与参建各方的技术方案、技术措施等有关的风险。这一类风险可用定量分析法进行风险后果等级评价。
(1)安全专项方案风险。地铁站一般位于交通繁忙路口,各种建筑物密布,各种市政骨干管线复杂,对于危险性较大的分部分项工程,应编制相应的安全专项技术方案。安全专项方案风险可根据有无安全专项方案、专项方案是否针对性强、专项方案有无原则性缺陷等用专家打分法进行评判。
(2)变形监控风险。邻近建(构)筑物开裂、倾斜、坍塌,邻近路面的开裂,周边管线的开裂等,都无不与变形监测有关。无必要监测或监测数据分析不当或变形控制措施不当,都可能造成严重的建(构)筑物毁损后果。应依据相关的监测数据、建筑物属性等因素进行安全评估,为采取适当的预防措施或补救措施提供决策支持。
(3)基坑开挖支护技术风险。基坑开挖和支护方案不当、坑顶边缘荷载超过承载力、基坑降水措施不当等,均可能造成严重甚至灾难性事故。该风险可用采用专家打分法进行评判。
2.3  施工组织风险分析
  地铁盖挖车站的施工组织风险包括人员风险、安全制度风险、安全组织机构风险、安全文化建设风险、安全交底风险、监理风险、执行风险等。这一类风险一般采用专家打分法或模糊评价法来评定风险后果等级。
(1)人员风险。人员风险源主要来自于技术与安全管理人员的技术水平不高、安全意识淡薄、安全素质低、责任感不强、施工经验不足等。
(2)安全制度风险。制度风险源主要来自于企业缺乏完善的切实可行的安全生产责任制度、安全制度未落实到个人、安全制度(包括检查制度、安全交底制度、应急预案等)不健全等。
(3)安全组织机构风险。安全组织机构风险源主要来自于:①组织机构内部成员之间、上下级之间的他控、互控失效;②组织结构内部存在短板(个别人未负起安全责任即可能导致安全事故)。
(4)安全文化建设风险。安全文化建设风险源主要来自于:①安全文化建设无专人负责;②安全文化缺乏规划、计划与执行;③安全文化缺乏民工的参与;④安全文化无资金投入;⑤安全文化不能联系工程实际。
(5)安全交底风险。目前,绝大多数的安全交底与技术交底是编制在一起的。而且安全交底往往在交底文件的最后以“安全注意事项”的标题呈现给作业人员,这与“安全第一”的口号是不相称的。因此,应将安全交底和技术交底分开进行。另外,考虑到作业人员的安全素养偏低,因此安全交底应通俗易懂,应包括危险源、安全注意事项和特别强调三部分,应易于为作业人员所接受。安全交底风险后果级别应综合考虑安全交底是否全面、危险源与应对措施描述是否准确、内容表达是否通俗、是否交底到全体作业人员等来进行评判。
(6)监理风险。监理风险源主要来自于:①监理人员未经安全教育;②无安全监理方案;③监理人员未能履行安全职责,未能及时处理安全隐患。
(7)执行风险。执行风险源主要来自于:①疏于风险源分析与风险精细化管理;②安全制度、安全责任未落实到人;③安全奖惩措施未严格执行。
2.4  特殊风险分析
  此处的特殊风险包括特种作业风险、特种设备风险和其它一切可能的风险。这一类风险可由专家经过计算、分析后采用专家打分法来评价风险后果等级。包括:
(1)模板风险。模板风险源主要考虑:①物体打击、高处坠落;②模板固定不牢靠;③工人有抛扔模板等违章作业;③大风、沙尘暴等恶劣天气进行模板作业。
(2)高处作业风险。高处作业风险源主要考虑:①有可能坠落的物件,未先行撤除或加以固定;②工人对于不用的工具随手放置,拆卸下的物件及余料和废料任意乱置或向下丢弃,抛掷传递物件;③恶劣天气仍进行露天攀登与悬空高处作业;④未严格执行登高和高处作业之规定。
(3)脚手架风险。脚手架风险源主要考虑:①脚手架原料不合格;②脚手架搭设质量不合格;③违章在脚手架上作业;④使用期间拆除受力杆件。
(4)临时用电风险。
(5)起重吊装风险。繁忙路口使用履带式起重机、轮胎式起重机、龙门吊等进行起重吊装作业,易发生起重吊装事故,当吊物坠入人行道或机动车道时,会使得事故损害性被放大。起重吊装风险后果级别方法:先依据各起重设备性能是否可靠、起重吊装过程是否正确等,分别确定各自的风险等级,每一起重吊装装备的风险综合得到起重吊装风险。
(6)高耸设备风险。在繁忙路口使用高耸设备,必须确保绝对的稳定。例如,若钻孔机地基不平整坚实,大风天气仍进行钻孔作业,大风天气龙门吊未可靠制动,则可能发生倾倒(尤其是倒向机动车道和人行道)造成路人群死群伤的人身伤亡事故。高耸设备风险后果级别可用设备类型、设备高度、地基类型、安全措施、倾倒半径等综合确定。
(7)临时工程风险。临时工程风险源主要来自于:①施工围挡不牢靠(可能向外倾倒伤及机动车和行人);②临时房屋取暖、用电不规范等(可能导致火灾)。临时工程风险后果级别可由各临时工程的风险进行综合后得到。

3  风险严重性等级评价与控制
3.1  单项风险后果严重性等级评价

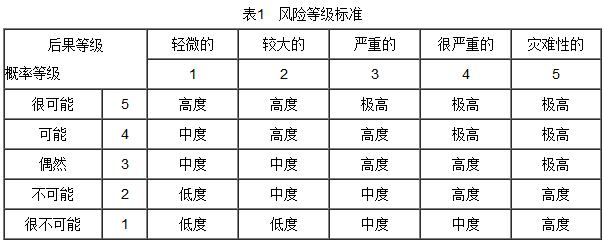

针对工程现场实际情况,评价人员综合运用计算、分析和专家打分法确定每一种风险的后果严重性等级,并分析后果发生的概率(分为5级:很可能、可能、偶然、不可能、很不可能)。对于每一种风险,参考文献[4],将其风险后果等级和概率等级列于表1。风险后果等级和概率等级的组合就决定了风险的级别,分为低度、中度、高度、极高度。
3.2  单项风险分级控制
  对于单个风险,施工项目部应根据是后果的严重程度进行分级控制:
(1)低度:可忽略,此类风险较小,不需采取风险处理措施和监测;
(2)中度:可接受,此类风险次之,一般不需采取风险处理措施,但需予以监测并加强风险管理;
(3)高度:不期望,此类风险较大,必须采取风险处理措施降低风险,加强监测与风险管理,且满足降低风险的成本不高于风险发生后的损失;
(4)极高:不可接受,此类风险最大,必须高度重视并规避,否则要不惜代价将风险至少降低到不期望的程度。
3.3  项目风险的动态综合控制
  项目风险综合评价值是对项目的整体性评价,适合于加强项目施工安全管理的依据。业主、监理单位可对所管辖项目风险综合评价值排序,风险综合评价值排名前几位者为重点检查督促对象。
  随着工程进度和时间的变化,风险不断变化,各项风险的概率、损失以及对于整个项目风险的权重也在不断变化。随着工程施工进展采取有效的风险处理措施后,先前的风险能得到控制,又会产生新的风险,故施工阶段应进行动态评估与管理。业主单位应组织相关单位对可能增大的风险(和前期已识别的风险比较)进行动态评定,确认风险预警级别,了解风险处理结果,分析变化趋势;设计单位应及时了解施工中新出现的风险,参加有关会议,协助进行风险评估与管理,提出风险处理措施供业主决策;监理单位应审核施工期间的风险因素和等级,审批风险监测方案,监督、检查施工单位监测信息的采集、报送和预警的执行情况,对于异常情况则应组织施工单位及时处理并检查风险处理效果。

参考文献
[1] 罗富荣.轨道交通工程建设安全风险实施指南[M].中国建筑工业出版社,2011.
[2] 梁青槐,黎忠文,王甦,等.地铁工程施工安全管理与技术[M].中国建筑工业出版社,2012.
[3] 王帆.地铁施工安全风险建模及演化研究[D].华中科技大学,2013.
[4] 中国中铁二院工程集团有限责任公司.铁路隧道风险评估与管理暂行规定(铁建设[2007] 200号)[S].中国铁道出版社,2009.

相关文章

回到顶部
请复制以下网址分享
繁忙路口地铁站盖挖法施工风险分析与控制
https://m.gc5.com/gcaq/aqwz/10290653.html
