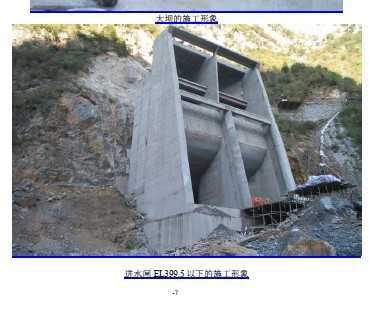

介绍: 拌和楼连续出现故障,对施工进度带来一定的影响,厂房的基础清 理工作对混凝土生产形成了制约,导致厂房的混凝土浇筑没能按计划完成生产。11 月份实 际完成混凝土浇筑12589.62 m3,原计划完成混凝土浇筑15632m3,占原计划的81%,工程 进度略有滞后,主要是厂房及引水洞混凝土工程量严重不足,大坝混凝土生产比月计划略 有超前。在业主的大力支持下、设计的有力配合下、监理的有效的控制下,承包人加大了 资源的投入(人员、设备),对工程整体的形象进度有较好的促进。
