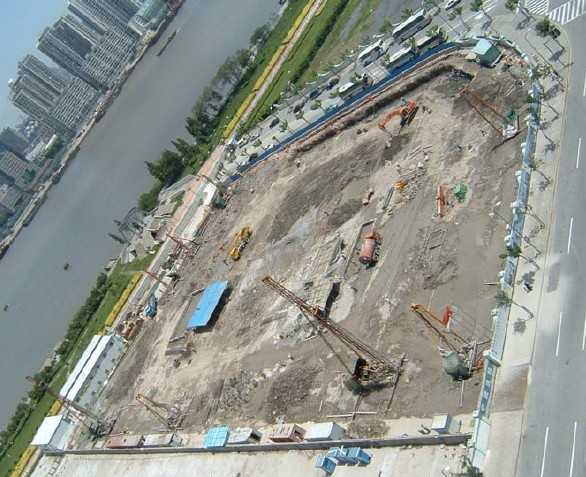

介绍: 围护灌注桩为关键线路,其计划完成时间为5 月31 日。根据实际进度来看,灌注桩施工已经发生拖延,无法如期实现,因此总进度目标也很可能会造成拖延。为此,施工单位只有在加强内部管理的基础上,对今后各施工工序合理进行穿插安排,避免对相邻施工操作面互相产生影响;同时还要增加作业人员,积极组织后期施工,以尽量向总进度目标靠拢。
