首页

  1. 首页
  2. 监理论文
  3. 内容

抹灰工程施工质量监理的监控要点都有哪些?

抹灰工程施工质量监理的监控要点都有哪些?

一、抹灰工程的预控工作:
1.抹灰工程进行之前,结构工程必须通过质量监督站的备案验收,合格后方可进行抹灰施工。
2.抹灰前施工单位应做好以下检查和修正:
1)检查门窗框位置是否正确,与墙连接是否牢固。
2)对砼蜂窝、麻面、露筋等处应剔到实处,做好修补。砼胀膜部位应剔平。
3)管道穿越的墙洞、脚手眼、模板洞和楼板洞用相应的材料嵌实。
4)各种管道已安装完毕,电线管、消火栓箱、配线盒的管口应封堵严实。
5)所需材料(水泥、砂等)已经现场见证取样复试,复试结果合格。
6)正式大面积抹灰前应先做样板间,经鉴定合格和确定施工方案后再安排正式施工,(在样板间基础上修订完善工艺做法,做好技术交底和技术培训)。
二、抹灰工程施工质量监理要点:
1.材料及后台计量控制
1)水泥:检查现场所用水泥与复试报告是否一致,重点检查厂家、品种、标号、编号。当在使用中对水泥质量有怀疑或水泥出场超过三个月时,应要求施工单位重新复试,并按复试结果使用。
2)砂:宜采用中砂,使用前用8mm孔径的筛子过筛,不得含有杂物,特别时泥块、铁渣等。
3)石灰膏:石灰膏应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过滤,并储存在沉淀池中,熟化时间,常温下一般不小于15d,石灰膏内不得含有未熟化的颗粒和其它杂质。
4)砂浆拌好后,应在初凝前用完,凡结硬砂浆不得继续使用。
5)砂浆搅拌现场应有砂浆配合比牌。施工中要检查砂、石灰膏等是否进行了计量,计量是否准确。
2.基层处理及检查完毕施工单位应报现场监理组验收。
1)基层上的残余砂浆、灰尘、污垢和油渍应清除干净,并根据不同材料按要求洒水润湿。
2)混凝土墙表面应进行“毛化处理”,如果采用机械喷涂或用扫帚甩水泥浆,水泥浆应良好的凝固在基层表面,浇水养护时间一般为3天,表面应有明显凹凸状,并用手掰不动为好。
3. 抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施。不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。对附加的钢丝网或复合耐碱网格布要按隐蔽工程进行控制,及时上报监理核验,在监理未验收前,不得进行隐蔽。
4.涂抹水泥砂浆每遍厚度宜为5~7mm。涂抹石灰砂浆和水泥混合砂浆每遍厚度宜为7~9mm。
5.室内墙面、柱面和门洞口的阳角做法应符合设计要求,设计无要求时应采用1:2水泥砂浆做暗护角,其高度不应低于2m,每侧宽度不应小于50mm
6.抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓、面层应无爆灰和裂缝。注:空鼓而不裂的面积不大于200cm2者,可不计。
7.抹面层砂浆前应检查底层灰是否空鼓,如有空鼓现象应剔凿返修后再做面层,另外应注意底层砂浆上的尘土污垢等应先清净,浇水润湿后,方可进行面层抹灰。
8.普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。
9.护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。
10.抹灰分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。
11.有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于10mm。
12.窗台成活必须内高外低,内平外坡。窗口两侧宽窄一致,并确保阳角方正。
13.水泥砂浆抹灰层应在砂浆凝结后及时进行养护,一般应连续浇水养护7天。

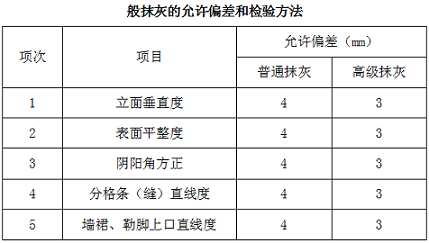

14.抹灰工程质量的允许偏差和检验方法


相关文章

回到顶部
请复制以下网址分享
抹灰工程施工质量监理的监控要点都有哪些?
https://m.gc5.com/gcjl/jllw/10288032.html
