哪些部位施工需要旁站?旁站工作程序和内容是什么?《旁站记录》如何写?

旁站是项目监理机构对工程的关键部位或关键工序的施工质量进行的监督活动,是项目监理机构的用以监督工程质量的一种手段。

那么哪些部位施工需要旁站?旁站工作程序和内容是什么?《旁站记录》如何写?

一、哪些部位需要旁站?

(一)《建设工程监理规范》GB/T 50319-2013第5.2.11条规定:
项目监理机构应根据工程特点和施工单位报送的施工组织设计,确定旁站的关键部位、关键工序,安排监理人员进行旁站,并应及时记录旁站情况。
什么是关键部位、关键工序?
影响工程主体结构安全的,完工后无法检测其质量的或者返工会造成较大损失的部位及其施工过程作为旁站的关键部位、关键工序。
(二)编制《监理规划》要明确旁站的部位和要求,房屋建筑工程旁站的关键部位、关键工序是:
  1. 基础工程包括:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装。
  2. 主体结构工程包括:梁柱节点钢筋隐蔽工程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。
  3. 其他工程的关键部位、关键工序,根据工程类别、特点及有关规定和施工单位报送的施工组织设计确定。

二、旁站的工作程序

(一)开工前,项目监理机构根据工程特点和施工单位报送的施工组织设计,确定旁站的关键部位、关键工序,并书面通知施工单位。
(二)施工单位在需要实施旁站的关键部位、关键工序进行施工前书面通知项目监理机构
(三)接到施工单位书面通知后,项目监理机构安排监理人员实施旁站。

三、旁站的工作内容

旁站在总监理工程师的指导下,由现场监理人员具体实施。
在旁站实施前,项目监理机构根据旁站方案和相关施工验收规范,对旁站人员进行技术交底。
旁站的主要内容如下:
(一)检查施工单位现场质检人员到岗、特殊工种人员持证上岗及施工机械、建筑材料准备情况。
(二)在现场监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况。
(三)核查进场建筑材料、构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工单位进行检验或者委托具有资格的第三方进行复验。
(四)做好《旁站记录》,保存旁站原始资料。
旁站过程中发现施工单位有违反工程建设强制性标准行为的,责令施工单位立即整改。
发现其施工活动已经或者可能危及工程质量的,应当及时向专业监理工程师或总监理工程师报告,由总监理工程师下达暂停令,指令施工单位整改。

四、《旁站记录》的内容和作用

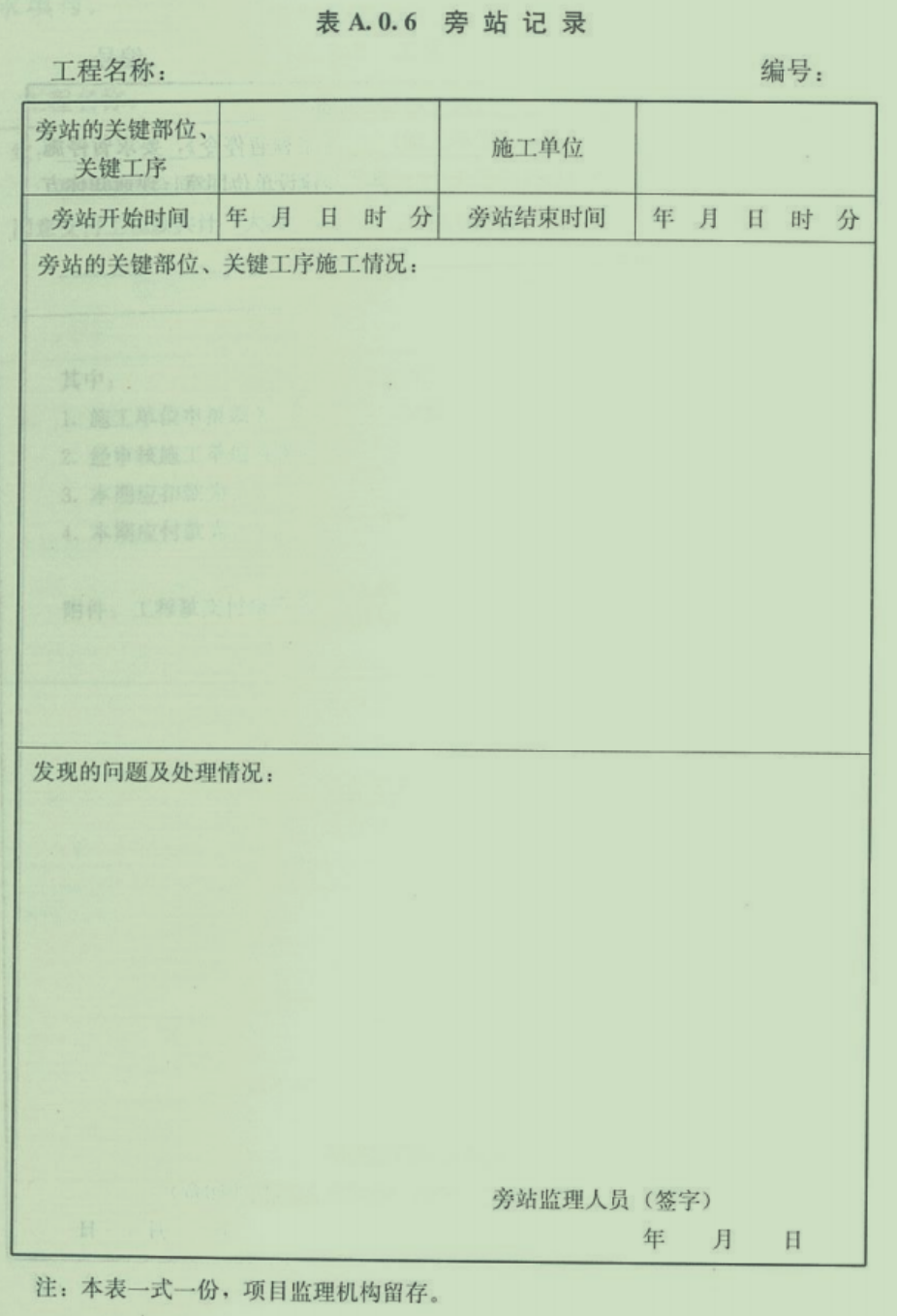

《旁站记录》如图所示:

1 - 副本(1).png

(一)《旁站记录》中,“关键部位、关键工序的施工情况”应记录所旁站部位(工序)的施工作业内容、主要施工机械、材料、人员和完成的工程数量等内容及监理人员检查旁站部位施工质量的情况。
“发现的问题及处理情况”应说明旁站所发现的问题及其采取的处置措施。
(二)对需要旁站的关键部位、关键工序的施工,凡没有实施旁站监理或者没有《旁站记录》的,专业监理工程师或总监理工程师不得在相应文件上签字。
(三)《旁站记录》内容真实、准确并与监理日志相吻合。
对旁站的关键部位、关键工序,应按照时间或工序形成完整的记录。必要时可进行拍照或摄影,记录当时的施工过程。
(四)工程竣工验收后,项目监理机构将《旁站记录》存档备查。
《旁站记录》是监理单位必须归档的资料,建设单位和施工单位可以选择归档,城建档案馆不归档。
结语:以上就是监理旁站部位,工作程序、工作内容和《旁站记录》,你们项目关于旁站还有其他要求吗?欢迎讨论。
