工期零延误,监理该如何科学控制工程进度?

工期延误是工程项目最令人头疼的问题之一。它不仅带来经济损失,更影响项目声誉。如何科学控制工程进度?一套严谨的程序是关键。本文将详解工程进度控制的九步基本程序,助你牢牢掌握项目进度主动权。






01

编制施工总进度计划

工程开工前,施工单位应根据建设工程施工合同约定的工期目标,编制施工总进度计划,并填写《施工进度计划报审表》报项目监理机构。

当总进度计划为施工组织设计的一部分时,可不单独审批。



02

监理严格把关

项目监理机构审查施工总进度计划,具体由进度控制专业监理工程师进行审查,提出审查意见并签字,再由总监理工程师审核,签认审核意见。当所报计划与建设工程施工合同约定的工期目标不符或计划明显不合理时,应要求施工单位重新编制、重新申报,并应限定再报日期。施工单位修改后重新申报的施工总进度计划经专业监理工程师审查合格后由总监理工程师审核同意并报建设单位。



03

目标分解落实

施工单位应根据审批后的施工总进度计划,按照目标控制要求,编制年、季、月、旬、周进度计划,进度计划可用横道图或网络图表示,并应附有文字说明。填写《施工进度计划报审表》报项目监理机构审批。专业监理工程师应对进度计划的报审日期提出明确要求。



04

审批时效保障

项目监理机构对进度计划的审查时限应严格遵守监理合同中的有关约定。当无约定时,对总进度计划、年度进度计划的审查时限应在14日内,对季度、月进度计划的审查时限应在7日内,对旬、周进度计划的审批时限应在2日内。



05

计划刚性执行

施工单位根据审核通过后的年、季、月、旬、周进度计划组织实施。



06

现场核查比对

项目监理机构进度控制专业监理工程师在工程计划实施过程中,应深入现场了解工程进度计划中各分部(或分项)工程施工的实际进度情况,收集有关数据进行对比分析。



07

偏差识别与干预

检查实际进度,并与计划进度进行比较分析,发现实际进度偏离计划目标时,项目监理机构应签发《工作联系单》或《监理通知》,要求施工单位及时分析原因,采取调整措施,加快施工进度,力争实现总计划进度,并向建设单位报告工期延误风险。项目监理机构监督施工单位落实应采取的措施,对进度计划进行跟踪控制,并将实施情况及时报告建设单位。



08

滚动调整与强化管理

督促施工单位编制下个月的进度计划,对已产生的进度滞后要采取调整措施。督促施工单位对关键工序加强管理,持续增加投入并检查其有效性,以此循环往复使之实现总进度计划目标。



09

定期总结与汇报

项目监理机构应检查月进度计划的完成情况,通过监理月报向建设单位报告当月工程进度情况,及项目监理机构进度控制工作,提出下月进度控制工作的重点及建议。

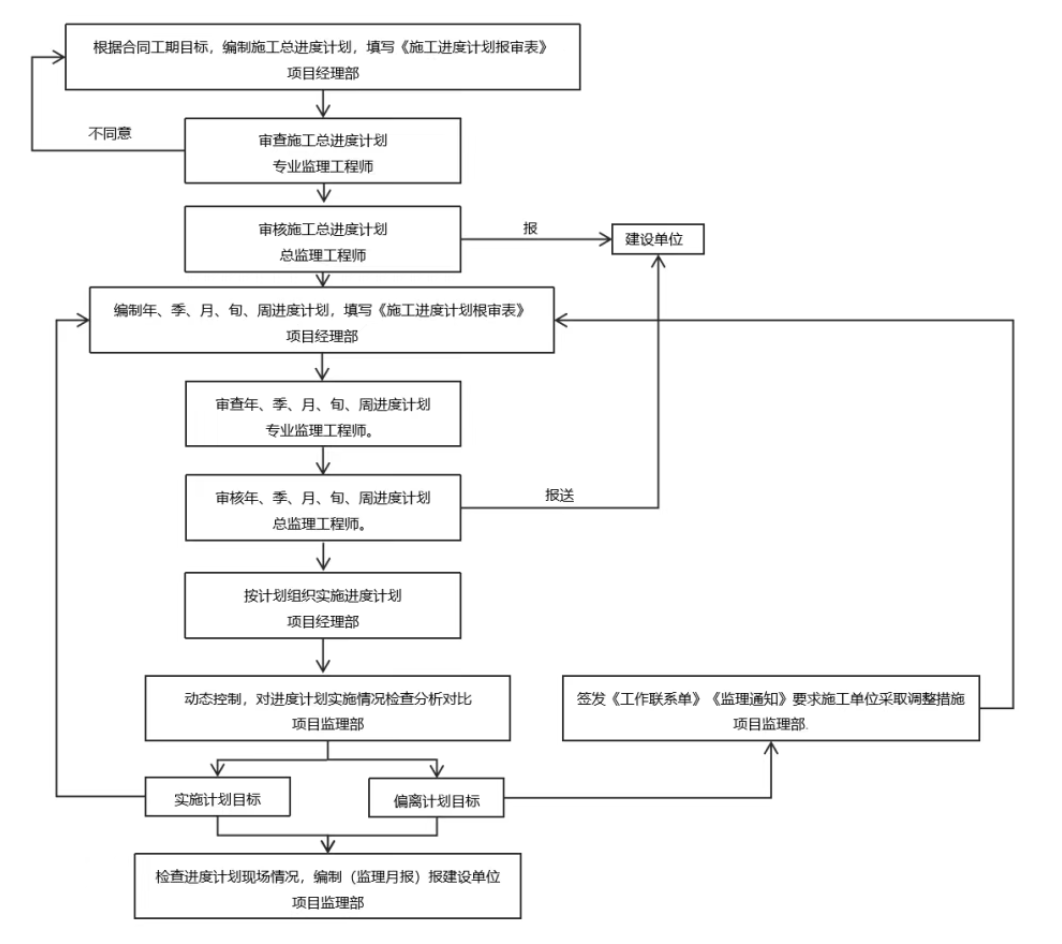

工程进度控制流程图



1 - 副本(1).png

工程进度控制绝非静态计划,而是一个动态循环、持续优化的过程。从科学编制总计划开始,到层层分解目标,再到严密的实施监控与果断的偏差干预,每一步都至关重要。清晰的责任界面、严格的时限要求、高效的沟通机制、闭环的纠偏措施是保障项目按时交付的核心。

掌握这九步程序,让进度管理真正成为项目成功的坚实保障!
