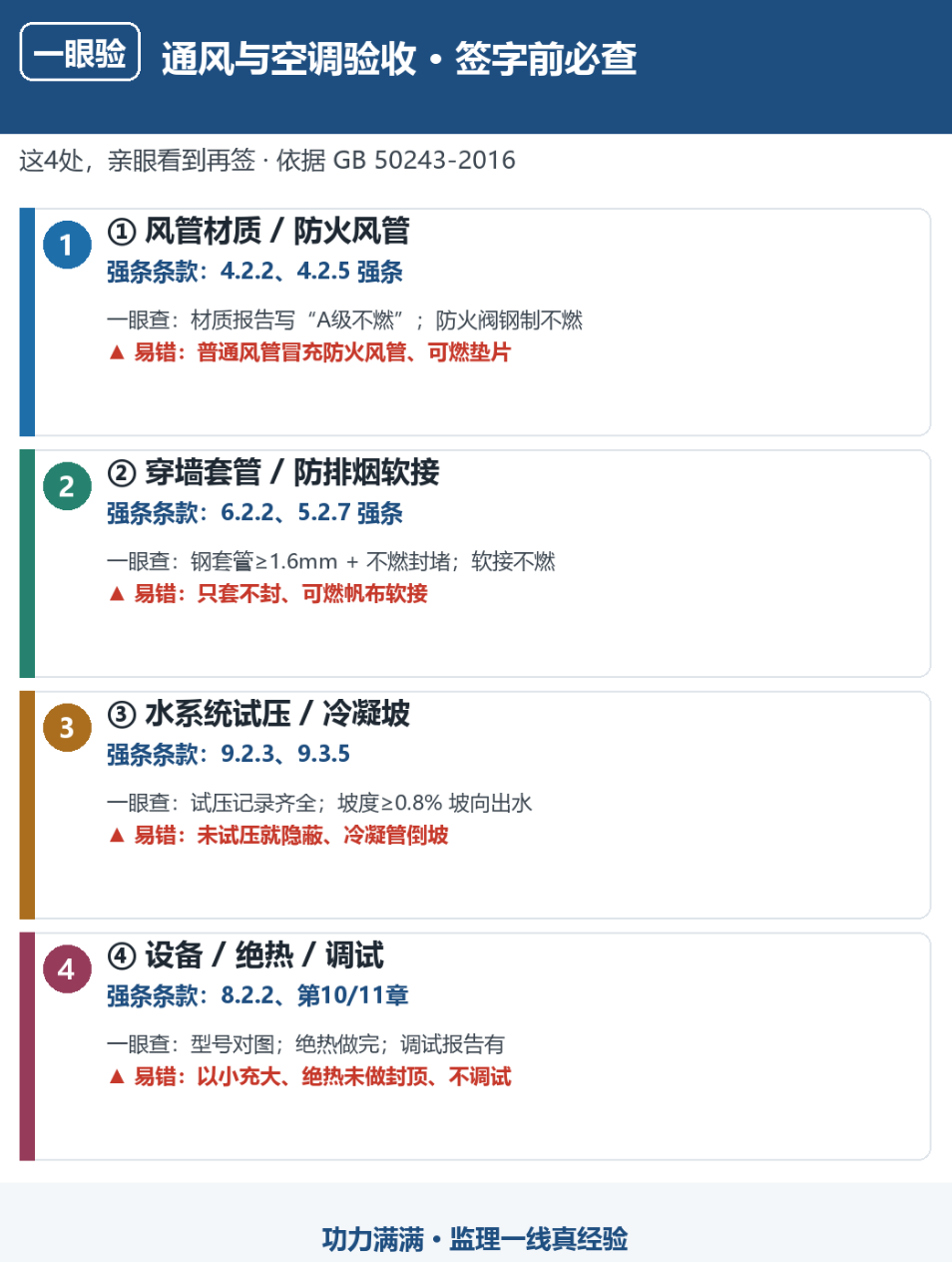

通风空调这分项,是监理签字最容易"事后背锅"的几个之一。精装一交付,业主打开空调——不制冷、冷凝水倒坡泡了吊顶、消防验收时排烟软接用的还是可燃帆布——甲方第一句话准是"监理当时验了没、签字前你到底看没看"。我两边都干过,甲方管理岗管过精装交付,监理位也签过字,这套活通风空调验收怎么查、哪些必查,得在脑子里先过一遍再下笔。 签字前这 4 处,建议你亲眼看到再签: ① 风管材质和防火风管本体(是不是不燃材料)② 风管穿墙穿楼板、防排烟软接(套管、封堵、软接材质)③ 空调水系统试压冲洗、冷凝水管坡度(千万别倒坡)④ 设备进场核对 + 隐蔽前绝热 + 系统调试记录 很多人以为通风空调是公建、商场专属,其实住宅新风、多联机一样要卡这 4 处,家装反而更容易松。下面这张表签字前照着过一遍: 必查 4 处 强条 / 条款 一眼查动作 ⚠️ 易错标注 ① 风管材质 / 防火风管 4.2.2、4.2.5 强条 材质报告写"A 级不燃";防火阀钢制不燃 普通风管冒充防火风管、可燃垫片 ② 穿墙套管 / 防排烟软接 6.2.2、5.2.7 强条 钢套管≥1.6mm + 不燃封堵;软接不燃 只套不封、可燃帆布软接 ③ 水系统试压 / 冷凝坡 9.2.3、9.3.5 试压记录齐全;坡度≥0.8% 坡向出水 未试压就隐蔽、冷凝管倒坡 ④ 设备 / 绝热 / 调试 8.2.2、第 10、11 章 型号对图;绝热做完;调试报告有 以小充大、绝热未做封顶、不调试 ① 风管材质、防火风管本体——强条卡死"不燃" (GB 50243-2016 第 4.2.2 条强条)防火风管的本体、框架、固定材料和密封垫料,必须全部采用不燃材料;第 4.2.5 条强条,复合材料风管的覆面材料必须不燃,内层绝热材料应为不燃或难燃且对人体无害。 一眼查:进场报验单上材质证明写没写"A 级不燃";防火阀、排烟防火阀本体是不是钢制不燃;复合材料风管别拿普通玻璃钢或者可燃保温风管来糊弄。 ⚠️ 易错:有人用普通镀锌钢板风管冒充防火风管,或者防火阀框垫了可燃垫片——着火时这俩都要命。监理签字前没核对材质报告,出事你说不清。(自保动作:材质进场报验单 + 合格证 + 见证取样,三样留档,别只签个"同意") ② 风管穿墙穿楼板、防排烟软接——套管 + 不燃封堵 + 不燃软接 (GB 50243-2016 第 6.2.2 条强条)风管穿过防火、防爆的墙体或楼板,必须设厚度不小于 1.6mm 的钢制防护套管,风管与套管之间用不燃柔性材料封堵严密。第 5.2.7 条强条,防排烟系统的柔性短管必须采用不燃材料。 一眼查:穿防火墙、穿楼板处有没有钢套管;套管厚度够不够 1.6mm;缝隙是不是不燃材料封死;排烟系统的软连接是不是不燃材质(常有人用普通帆布、甚至可燃软接,一烧就穿)。 ⚠️ 易错:只装了套管不封堵,或者封堵外面裹层塑料膜;排烟软接图省事用帆布——火灾时烟气直接串层。这条是消防验收必查项,监理签字前没看,验收卡壳先找你。(自保动作:隐蔽前拍照 + 软接材质合格证归档) ③ 空调水系统试压冲洗、冷凝水管坡度——别倒坡泡了顶 (GB 50243-2016 第 9.2.3 条)空调水系统管道安装完毕必须做水压试验,强度试验和严密性试验压力按设计来;第 9.3.5 条,冷凝水管道坡度不小于 0.8%,必须坡向出水口,严禁倒坡。 一眼查:试压记录有没有、试验压力达没达设计值;冷凝水管用手一摸坡向对不对、有没有倒坡存水;阀门安装方向、过滤器方向对不对。 ⚠️ 易错:试压没做就封吊顶,或者冷凝水管倒坡——精装一交付,吊顶里滴水泡了石膏板,业主投诉第一责任人就是监理。这条在住宅新风、多联机里也常犯,别因为是家装就松。(自保动作:试压记录 + 坡度隐蔽验收单,签字时一并附上) ④ 设备进场核对 + 隐蔽前绝热 + 系统调试——签字前看三样 (GB 50243-2016 第 8.2.2 条)空调机组、风机盘管、制冷设备等进场,型号、规格、技术参数必须和图纸、合格证一致;第 10 章防腐绝热要在隐蔽前做完并验收;第 11 章系统调试(风量、水流量、压差)要有记录。 一眼查:设备铭牌型号对不对得上图;吊顶封板前绝热层做没做、接缝严不严;调试报告出没出、风量水流量达没达标。 ⚠️ 易错:设备型号以小充大、绝热层没做就封吊顶、不调试就签字——运行了不制冷、结露滴水,全算监理漏验。(自保动作:设备开箱验收记录 + 绝热隐蔽验收 + 调试报告,三单一并归档)
