首页

  1. 首页
  2. 管理知识
  3. 内容

建筑工地雨季安全生产措施汇总

案例工程位于江苏省,部分主体工程正处于6、7、8、9三月为多雨期,雨季施工主要涉及基坑支护及排水、混凝土工程、砌筑工程、装修工程、屋面工程以及场区原材料的存放等防雨、防潮问题。针对工程的实际情况,雨季施工方案主要从准备雨季防雨材料,制定组织措施、技术措施、经济措施、安全措施以及预警方案等方面进行阐述。

一、 雨季防雨材料准备

1.塑料薄膜

2.草帘或土工布

3.污水泵、水管、电线

4.铁锹若干

5.雨衣、水鞋

项目工程部、安装部及项目部现场施工的其它相关人员每人一套,数量若干。

二、 组织措施

1.建立健全雨季施工领导小组,由项目经理担任雨季施工领导小组组长,全面负责雨季施工的所有工作;由生产经理任副组长,协助组长做好雨季施工的管理工作;由工程部、物资部及安装部组成现场雨季施工领导小组;机构设置如下图所示;

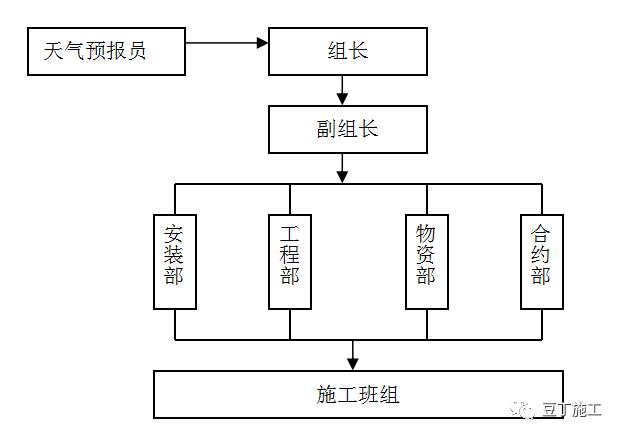

雨季施工领导小组机构设置图

2.雨季施工前认真组织有关人员分析雨季施工生产计划,根据雨季施工项目编制雨季施工措施,所需材料由工程部发布材料单,上报项目经理,由项目经理安排物资部购买,提前做好准备,并记录施工日志;

3.夜间均设专职的值班人员,保证昼夜有人值班并做好值班记录;

4.应做好施工人员的雨季施工培训工作,定期(每月初)组织相关人员进行一次全面检查,重点检查施工现场的准备工作,包括临时设施、临时用电、机械设备防护等项工作;

5.设专人负责收听和记录每天的天气预报,如发现气候有变化,立即通知相关人员做好准备工作。

三、 原材料的储存与堆放

1.根据施工进度,进场材料一定要有足够的储备,以保证工程的顺利进行;

2.材料堆场四周要有排水出口,防止有积水及淤泥渗入;

3.水泥仓库要封闭严密,不得进水、漏雨,防止造成水泥受潮结块;袋装水泥全部存入仓库,没有仓库的应搭设专门的棚子,保证不漏、不潮,下面应架空通风,四周设排水沟,避免积水;现场可充分利用结构首层堆放材料;

4.砌块应在底部用木方垫起,上部用防水材料覆盖;

5.装饰装修材料应进入仓库存储;

6.石子、砂堆场地面应硬化,在其周围砌高度200~500mm、半砖厚的砖砌围护结构,以防止被雨水冲散;

7.模板堆放场地应碾压密实,防止因地面下沉造成倒塌事故或模板变形;

8.钢筋加工场应该搭设钢筋加工棚,钢筋加工棚大小应覆盖加工场区;钢筋的堆积场地地面应该在其下部用方木架空,防止钢筋在雨水中浸泡生锈。

四、 分项工程雨季施工要点

1.基坑

(1)由于案例工程有一至二层地下室,最低-6.70m左右,同时近一阶段长时间降临暴雨,使边坡土体变软,必要时对塔吊基础予以加固支护,具体做法为:在塔吊基础下面基坑侧的土体注浆,使塔基持力层承载力增加,然后再砌筑300mm厚的毛石挡土墙,以防止塔基向基坑侧倾斜;同时做好塔基的沉降观测工作,一旦发现沉降速率超出常规现象,就应立即采取措施加固,如严重时则拆除塔吊;

(3)沿基坑上边口及基坑底部四周设置排水沟和集水井,具体做法如下(见相关专业施工图):

(4)严禁在基坑边坡一定距离(2m)内临时堆土或停放机械,以防阴雨天边坡土体变软,引起失稳造成塌方;

(5)基坑下人通道并采取防滑措施,用以上下人员;基坑四周及下人通道应做好1.5m高的安全栏杆。

2.混凝土工程

(1)雨季施工期间砼搅拌机必须搭设防雨棚。严格掌握砼配合比,并根据砂石的含水量随时调整加水量,保证砼强度;

(2)如支模的落地支撑座落于土地面上时,应用长板铺垫其下端,如土体松软则需夯实,并在下雨时注意观察支撑是否下沉使模板系统变形,如发现下沉或变形时,应立即进行加固;

(3)注意气候变化,在浇完砼后随时用草帘复盖砼表面,严防雨水冲刷,影响砼质量。

3.砌筑工程

(1)雨天如需砌筑时,砌筑砂浆应减小稠度。受雨水冲刷而失浆的砂浆应重新加水泥拌和后使用。遇暴雨停工时,应将新砌好的砌体覆盖;

大雨后,如有新砌体受雨冲,应翻砌最上面两层砌块;

(2)为保证砌块的含水率,密切注意天气变化情况。合理安排砌块进场时间,设法避开雨天。砌块尽量运进楼层,如遭雨淋,在使用前应适当让其风干,降低含水率,保证砌筑质量;

(3)雨季砌筑外墙时,应严格控制砂浆稠度,砌体的可砌高度应在保证墙体稳定的前提下适当降低。每天收工前或因雨停工时,竖缝应填满砂浆,顶部应摆干砖一皮或压铺复盖材料,以防雨水冲刷,冲刷过的顶皮砖应拆掉重砌;

(4)要严格控制砖块干湿度,所砌筑高度和灰缝厚度。避免砂浆在未凝固前,产生不均匀的沉陷,游动而影响墙体稳定。

4.装修工程

(1)雨季装修施工应精心组织,合理安排雨季装修施工工序。按照晴、雨、内、外相结合的原则安排施工,晴天多做外装修,雨天做内装修;

(2)外装修作业前要收听天气预报,确认无雨后方可进行施工,雨天不得进行外装修作业。雨天室内工作时,应避免操作人员将泥带入室内造成污染。一旦污染楼地面应及时清理;

(3)室内木器制作、油漆及装修在雨季施工时,其室外门窗采取封闭,防止作业面被雨水淋湿浸泡;

(4)内装修应先安好门窗或采取遮挡措施;

(5)各种惧潮装修材料应按物质保管规定,入库和覆盖防潮布存放,防止变质失效;

(6)雨天抹灰时,砂浆应减小稠度并适当加以遮盖,避免运输中水量过大,影响成品质量和外观;受雨水冲刷而失浆的砂浆应重新加水泥拌和后使用;

(7)外墙饰面应根据气候变化情况组织施工,避免被雨水冲垮,如雨天必须施工时,应组织有关人员研究制定保护措施后,方可进行。

5.屋面工程

屋面保温层和防水层施工不得在雨中施工,雨后卷材铺贴前必须认真检查基层是否潮湿,潮湿的情况下严禁施工。

五、 雨季施工安全措施

1、对工地的临时设施应及早检查,有漏雨或有倒塌危险的,要抓紧修理加固;

2、雷雨时,严禁在高层工作面上绑扎钢筋或其它露天高空作业,以防雷击,确保人身安全;

3、塔机及脚手架必须经常检查,塔机基础和脚手架立杆如发现有下沉现象,应随即采取加固措施,并应设置防雷接地设备,严防雷击事故发生;

4、现场施工电源线必须架设牢固,不得随意拖地,有破皮露芯处应用胶布包扎严密或更换;

5、雨季前对现场配电箱、电闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。电器设备要经常进行绝缘检查,绝缘不良,应立即进行修理干燥,电源闸盒要有防水措施,下班后要切断电源,锁上闸刀箱,保证设备安全;

6、机械设备应有防雨棚罩,四周设有排水沟,严防雨淋、水浸,造成受潮、生锈、失灵等事故。露天照明灯具必须有防雨罩;

7、凡遇六级以上的大风及雷雨等恶劣性气候条件,均不得进行高空作业,雨后施工要注意对施工坡道和脚手架架板采取防滑措施,所有马道、斜梯均应钉防滑条。

六、 雨季施工注意要点

1.检查施工现场及生产生活基地的排水设施,疏通各种排水沟道,清理雨水排水口,保证雨天排水通畅;

2.现场临时道路采用混凝土路面,道路平整,应中间高、两边低,设置一定坡度,主道路两旁设排水沟,保证不滑、不陷、不积水;清理现场障碍物,保持现场道路畅通;道路两旁和基坑四周边沿的一定范围内不要堆放物品,且高度不宜超过1.5m,保证视野开阔,保证安全;

3.现场、生产基地的工棚、仓库等暂设工程各分管单位应在雨期前进行全面检查和整修,保证基础、道路不塌陷,房间不漏雨,场区不积水;

4.雨季所需材料、设备和其它用品,如水泵、抽水软管、草袋、塑料布、苫布等由材料部提前准备,及时组织进行。水泵等设备应提前检修;

5.大风大雨前后,要检查工地临时设施、脚手架、机电设备、临时线路,发现倾斜、变形、下沉、漏雨漏电等现象,应及时修理加固,有严重危险的,立即排除;

6.脚手架、塔吊、易燃易爆仓库等应设置临时避雷装置,对机电设备的电气开关,要有防雨,防潮设施;

7.现场道路应加强维护,斜道和脚手板应有防滑措施;

8.雨季施工所需的器材及防洪物资,应提前做出计划,提交公司有关部门,以便及时供应。

七、 预警方案

预警方案是指在施工期间,一旦发生突发性降雨,为了降低降雨所带来的损失,承包商所采用的措施及方法。本预警方案主要从预警防雨材料准备、预警措施、工程项目赶工措施等角度考虑。

1.预警防雨材料准备

(1)预警防雨材料准备包括塑料薄膜、草帘或麻袋等;

(2)预警现场防雨材料应至少满足一个施工区的覆盖;

(3)预警防雨材料的用途:A 进场材料的紧急覆盖;B 现场防雨材料使用不足的补充;C 工地现场临时设施漏雨的紧急覆盖;D 工地现场其它物资的防御覆盖。

(4)预警防雨材料必须经过组长同意方可使用,否则任何人不得随意使用;如遇特殊情况,必须在使用后向组长以书面报告的形式汇报。

2.预警措施

(1)组织机构的组成、职责及人员组成

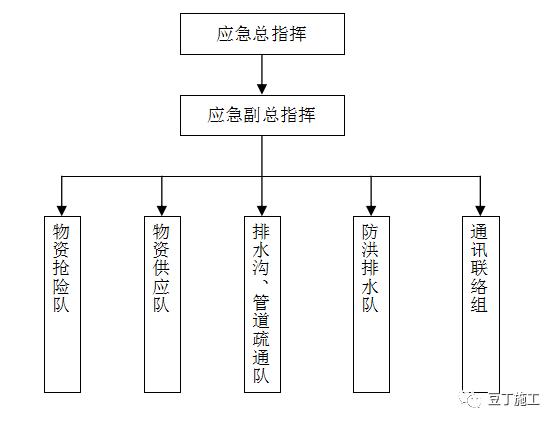

A. 组织机构图


B.组织机构各部门的职能及职责

a. 应急总指挥(具体负责人)

指挥、协调应急反应行动;

最大限度地保证现场人员及项目相关人员的安全;协调物资供应方面以支援应急反应组织;决定应急撤离;负责与全体管理相关的其它工作。

b. 副总指挥(具体负责人)

直接负责物资抢险物资供应的指挥协调;保证现场人员和公众应急反应行动的执行;控制紧急情况;做好与医疗、交通等各公共救援部门的联系;

总指挥交办的其它工作。

c. 物资抢险队(具体负责人)

对现场新浇混凝土进行紧急覆盖;对现场砂浆、混凝土等进行紧急覆盖;

对露天已砌砌体进行紧急覆盖;对现场其它怕雨物资进行紧急防护或转移至安全地区;对降雨过程中发生人员伤亡及时抢救,需要时送至医院抢救;

总指挥交办的其它工作。

d. 物资供应队(具体负责人)

迅速调配抢险物资至事故发生地;提供和检查抢险人员的装备与安全防护;及时提供后续的抢险物资;总指挥交办的其它工作。

e. 排水沟、管道疏通队(具体负责人)

对排水沟、集水井、排水管道、排放点沟、管道进行疏通,确保排水通畅;总指挥交办的其它工作。

f. 防洪排水队(具体负责人)

负责基坑、场区内积水的排放;总指挥交办的其它工作。

g. 通讯联络组(具体负责人)

一旦发生突发降雨,及时通知给项目相关人员;发生人员伤亡时,及时向120求救;总指挥交办的其它工作。

C.组织机构的人员组成

应急反应组织机构在应急总指挥、应急副总指挥的领导下由项目部的成员及各施工队长分别兼职构成。

a.应急总指挥由项目经理担任;

b.应急副总指挥由生产经理担任;

c.防洪排水队由机电员担任队长,各作业班组分别抽调人员组成;

d.排水沟、管道疏通队由地库区施工员担任队长,各作业班组分别抽调人员组成;

e.物资抢险队材料科长担任队长,各作业班组分别抽调人员组成;

f.物资供应队由材料员担任队长,各职能部分别抽调人员组成;

g.通讯联络由办公室负责。

(2)应急救援的培训

雨季施工预警方案确立以后,按照计划组织项目部及施工队的全体人员进行有效的培训,从而具备完成其应急任务所需的知识和技能,至少一次。并在工人进场安全教育的同时进行雨季施工教育。

主要培训内容如下:

A.现场场地临时宿舍、临时用电等进行定期检查;

B.排水沟、排水管线的位置及路线;

C.对排水设备进行定期检查,排水设备的使用方法;

D.对危险源的突显特性进行辨识;

E.事故报警;

F.现场抢救的基本知识。

(3)报警指定机构人员、联系电话

项目部办公室是突发降雨、人员伤亡报警的指定机构:联系人:——,电话:——,办公室接到报告后或发现人员伤亡向120求救,并马上通知总指挥。

(4)雨季施工预警方案的启动、终止和终止后工作恢复

当突发暴雨、长时间降雨等,应由应急总指挥启动应急反应预案令;

应急救援预案实施终止后,应采取有效措施防止事故扩大;

对应急救援预案实施的全过程,认真科学地作出总结,完善预案中的不足和缺陷,为今后的预案建立、制定、修改提供经验和完善的依据。

3.工程项目赶工措施

(1)建立多级网络计划和施工作业计划体系;

(2)分清主次轻重,抓住重点工作和关键工作,着力解决好对总进度目标有举足轻重作用的问题;

(3)采用先进的检查手段(如横道图检查法、实际进度前锋线等),严格监控工程实施过程;

(4)严格控制设计变更,如发生变更,严格按照变更程序进行;

(5)按照工程进度,督促建设单位及时支付工程进度款;

(6)如发生工程延误,可采用以下手段进行赶工:

A:增加同时作业的施工面;

B:各工序间交叉平行作业;

C:采用高效能的施工机械设备;

D:采用施工新工艺、新技术,缩短工艺过程间和工序间的技术间隔时间。

八、 经济措施

1.突发降雨时,应该出工抢险的而没有出工,视情节轻重,对直接责任人处以200~5000元人民币不等的罚款;

2.天气预报有雨时,应该对怕雨材料未采取措施防护的,一旦降雨,视情节轻重,对直接责任人处以200~5000元不等的罚款;

3.降雨时,有对工作不负责的,草草了事,造成损失的,如搭设钢筋棚仍然漏雨等,对直接责任人处以200~5000元不等的罚款;

4.降雨后,对暴雨造成破坏的结构应该采取措施改善,而没有改善的,视情节轻重,对直接责任人处以200~5000元不等的罚款;

4.本罚则最终解释权归雨季施工领导小组。

相关文章

回到顶部
请复制以下网址分享
建筑工地雨季安全生产措施汇总
https://m.gc5.com/gczs/glzs/10361207.html
