脚手架是为了保证各施工过程顺利进行而搭设的工作平台,作为建筑工程中几乎必不可少的内容,其搭设作业对整个项目都是至关重要的。
一、脚手架构配件的质量标准

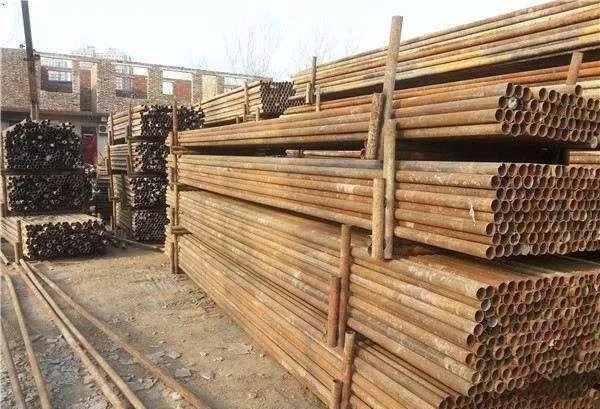

1、钢管
(1)钢管采用外径为48mm,壁厚3.5mm的3号钢焊接钢管,应有产品质量合格证和检验报告。锈蚀严重的必须更换,不得用于搭设架体。
(2)钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,有严重锈蚀、弯曲、压扁、损伤和裂纹的不得使用。
(3)钢管涂防锈漆。立杆及横杆刷黄色防锈漆,剪刀撑及扶手杆用管刷红白相间油漆。每根钢管的最大质量不应大于25Kg。钢管上严禁打孔。
(4)立杆、纵向水平杆(大横杆)的钢管长度为3-6米,横向水平杆(小横杆)钢管长度为1.1~1.3米,横向斜撑钢管长度为3-4米。

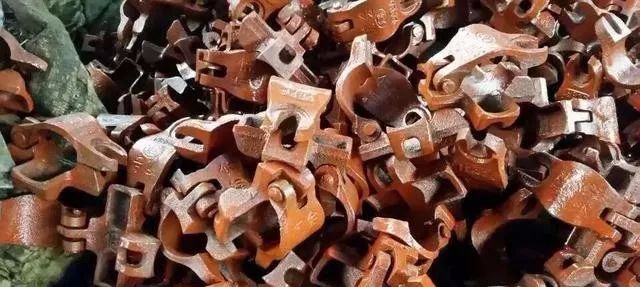

2、扣件
(1)新扣件应有生产许可证、产品质量合格证和检验报告。
旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
新、旧扣件均应进行防锈处理。锈蚀严重的扣件及损坏的扣件及时修理更换螺栓。螺栓上油保障使用方便。
(2)扣件与钢管的贴合面要接触良好,扣件夹紧钢管时,开口处的最小距离要小于5mm。所用扣件在螺栓扭紧力达65N.m时,不得发生破坏。
二、脚手架的搭设施工工序、方法及要求

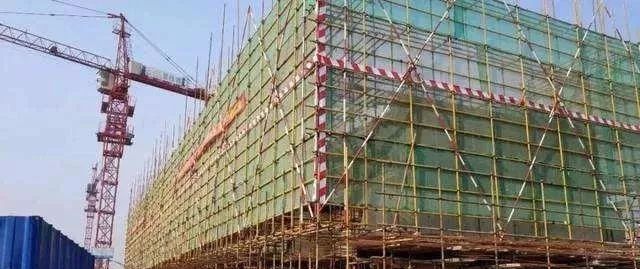

(一)脚手架的架体形式
本工程采用16#工字钢悬挑单立杆双排外脚手架。悬挑脚手架步距1.8m,立杆纵距1.5m,内外排立杆间距0.85m;小横杆设在大横杆下方,外侧大横杆间距为0.9米,内侧大横杆间距1.8米,小横杆中部增加一条水平横杆。
(二)脚手架的搭设施工工序
1、架子悬挑梁安放
(1)挑梁吊环按方案要求预埋,位置准确,尺寸合适。
(2)按脚手架的纵距、横距要求进行放线、定位。
(3)逐一安放挑梁工字钢,工字钢安放好,拉通线定位后,用钢筋焊接锚固。
(4)挑梁吊运时轻吊轻放,减小对混凝土的结构挠动安全影响。

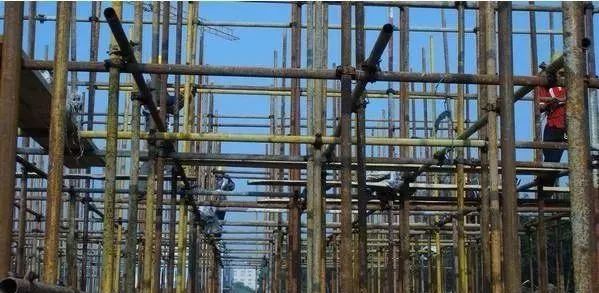

2、脚手架的搭设顺序
自建筑物角部一端起逐根树立立杆→放置纵向扫地杆(贴近挑梁的大横杆),随即与立杆扣紧→装设横向扫地杆(贴近挑梁的小横杆),并与立杆扣紧→竖起3-4根立杆后,安装第一步大横杆(注意与各立杆扣紧)→安装第一步小横杆(与大横杆扣紧)→安装连墙件(或临时抛撑)→安装第二步大横杆→安装第二步小横杆→第三、四步大横杆和小横杆→在相应位置加设连墙杆→接各立杆(长度均为6m)→加设剪刀撑和横向斜撑→搭设拦腰扶手杆、挡脚板→满铺底层脚手板→张挂安全网(包括平网和立网)。
3、脚手架搭设注意事项
(1)固定立杆底端前,应吊线确保立杆垂直。
(2)校正立杆垂直和大横杆水平,使其符合要求后,拧紧扣件螺栓,形成架体的起始段,按上述搭设顺序依次向前延伸搭设,直至第一步架交圈完成。每搭完一步脚手架,校正步距、纵距、横距及立杆垂直度,确保符合要求后,设置连墙件,搭设上一步。
(3)脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步。
(三)脚手架的搭设方法及要求

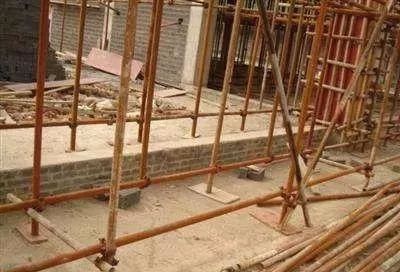

1、扫地杆搭设要求
纵向扫地杆采用直角扣件固定在距底座上皮不大于100mm处的立杆上。横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
2、立杆搭设要求
(1)立杆所用钢管必须涂防锈漆,且不得选用弯曲钢管。立杆要至少高出作业面1.5—1.8m。
(2)立杆接头的详细做法:立杆必须采用对接方式接长,立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,两相邻立杆接头高度方向错开的距离不应小于500mm,各接头中心距主节点的距离不应大于步距的1/3。
3、大横杆搭设要求
(1)大横杆设置在立杆内侧,用直角扣件固定在立杆上,其长度不应小于3跨。在脚手架的同一步中,大横杆应四周交圈,并与内外角部立杆固定。
(2)大横杆接头的详细做法:大横杆应采用对接方式接头,对接接头应交错布置,不应设在同步同跨内,相邻接头水平距离不应小于500mm,接头与相近立杆的距离不应大于立杆间距的1/3。
4、小横杆搭设要求
主节点(立杆与大横杆交点)处必须设置一根小横杆,并采用直角扣件扣紧在大横杆上部,外端头伸出长度不小于100mm,靠墙一端外伸长度不小于200mm,至墙装饰面的距离不应大于100mm。该杆轴线偏离主节点的距离不应大于150mm。
5、扣件安装要求
(1)扣件规格必须与钢管外径相同。
(2)扣件的拧紧扭力矩宜为40—50N.m,最大不得超过60N.m,必须保证每个扣件都达到要求。
(3)在主节点处固定小横杆、大横杆、剪刀撑、横向斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm。
(4)对接扣件开口应朝向架子的内侧,直角扣件的开口不得朝下。
(5)各杆件端头伸出扣件盖板边缘的长度不应小于100mm。
6、架体与建筑结构拉结要求

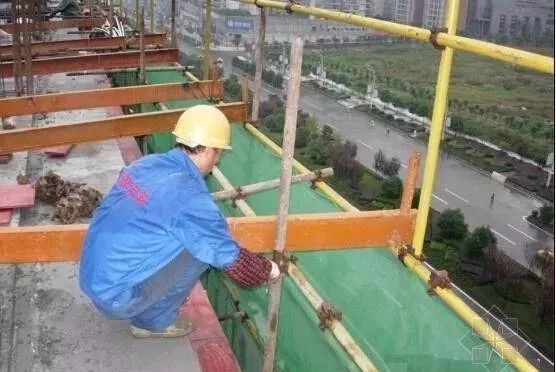

(1)构造形式:拉结点用钢管扣件固定在预埋的钢管上,悬挑水平钢梁采用钢丝绳与建筑物拉结。拉结杆必须设置在立杆上,同时拉住里外立杆。拉结杆件呈水平布置,当不能水平布置时,与脚手架连接的一端应下斜连接,不得上斜。
(2)布置要求:连墙件布置取两步三跨,竖向间距3.6m,水平间距4.5m,采用双扣件连接。脚手架必须同建筑物主体拉结牢固。设置时尽量靠近主节点,偏离主节点的距离不应大于300mm。必须从底部第一根大横杆处开始设置,采用菱形布置形式。
(3)拉结点使用扣件必须达到要求,不得出现扣件松动或预埋钢管弯曲现象。
7、剪刀撑的搭设方法
(1)在脚手架外侧整个长度和高度方向连续设置剪刀撑。每道剪刀撑连接5根立杆。剪刀撑应随立杆、大横杆、小横杆等同步搭设。
(2)剪刀撑斜杆用旋转扣件固定在与之相交的大横杆的伸出端或立杆上,旋转扣件中心线距主节点的距离不应大于150mm。斜杆除两端与立杆扣紧外,在中间应增加2—4个扣结点。最下面斜杆端头与立杆的接点距离不大于500mm。斜杆与地面的倾角应在45°-60°之间。
(3)剪刀撑接长采用搭接,搭接长度不小于1米,用3个扣件等距布置,扣件扣在钢管端头小于100mm处。
8、脚手板的铺设
(1)脚手板应设置在3根小横杆上,要铺满、铺严、铺稳,距离墙面300mm。
(2)铺设方法:脚手板宜采用平铺,对头铺设的脚手板接头下面必须设置两根小横杆,脚手板外伸长度为130~150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时,接头必须支在小横杆上,搭接长度应大于200mm,其伸出小横杆的长度不应小于100mm。拐角处的脚手板必须交叉搭铺。脚手板探头用18#铁丝固定在大横杆上。在拐角、斜道平台口处的脚手板,应与小横杆可靠连接,防止滑动。
(3)施工层必须满铺脚手板。
9、脚手架架体内封闭与外防护
(1)脚手架每步外侧必须设置护身栏杆900mm高。
(2)脚手架外立杆内侧,必须从底到顶连续横向设置密目式安全网。
(3)外脚手架在悬挑层层楼面必须每三层封闭一次,本工程采用木模板进行封闭。
(四)脚手架的搭设的质量要求
1、立杆垂直度偏差:立杆垂直度偏差应不大于H/300,并同时控制其绝对偏差值不得大于75mm。高度偏差不大于H/300,且不大于100mm。
2、大横杆水平偏差:一根大横杆两端的高差,不能超过20mm,大横杆水平偏差不大于总长度的1/300,且全长平整度偏差不能超过±100mm。同跨两根大横杆高差不大于10mm;
3、小横杆水平偏差不大于10mm,外伸长度偏差不大于-10 mm。
4、脚手架步距、立杆横距偏差不大于20mm,立杆纵距偏差不大于50mm。
5、连墙件的数量、位置要正确,连接牢固,无松动现象点这免费下载施工技术资料。
6、安全网必须使用合格的产品,且绑扎牢固,不得有破损、绑扎不全现象。
7、钢笆片必须使用18#铁丝绑扎牢固,严禁出现松动、探头板等现象。
8、悬挑使用的工字钢和钢丝绳必须符合交底要求,不得违规使用其他不合格的材料。
三、脚手架搭设及使用安全技术措施
1、脚手架搭设人员必须是经过考核合格的专业架子工。上岗人员应定期体检,合格者方可持证上岗。
2、搭设脚手架人员必须正确佩戴安全帽,系好安全带,穿防滑鞋。搭设脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。
3、脚手架的构配件质量与搭设质量经检查验收,合格后方准使用。
4、脚手架使用中,应定期检查下列项目:
①杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;
②地基是否积水,底座是否松动,立杆是否悬空;
③扣件螺栓是否松动;
④立杆的沉降与垂直度的偏差是否符合规定;
⑤安全防护措施是否符合要求;
⑥是否超载。
5、在脚手架使用期间,严禁拆除下列杆件:①主节点处的大横杆、小横杆,纵、横向扫地杆;②连墙件。
6、工人在架上作业时,要注意自我安全和保护他人的安全,避免发生碰撞、闪失和落物;严禁在架上嬉闹和坐在栏杆上等不安全处休息。
7、在悬挑架上严禁堆放木方、钢管、扣件、顶托、钢筋等施工材料。
8、严禁任何班组将外架作与满堂架连接。
9、外架搭设时必须保证一次性连接牢固,如出现大雨大风天气需要停工必须保证架体的稳固。
10、大雨大风、雷电天气必须停工,不得冒险施工。
11、如停工时间较长,再次使用外架时,必须再次检查验收方可使用。
12、外架搭设必须按照方案实行。
补充内容:
a)电梯井等内架搭设要求同外架。悬挑位置的钢梁、封闭要求均按外架要求。
b)内架在操作层以下必须满铺钢笆片,且用短钢管或顶托顶在墙上固定架体。
c)悬挑水平钢梁采用16#工字钢,其中建筑物外悬挑段长度1.4m,建筑物内锚固段长度2.1 m。锚固压点压环钢筋直径20mm。
d)上部吊环采用Ω形Φ20钢筋预埋在梁内。
