家装水路施工流程及验收
一、【施工前准备】
1、办理好相关手续;
2、在空房内模拟今后日常生活状态,最好是,预选电器,量取尺寸,与施工方确定基本装修方案,确定墙体有无变动,家具和电器摆放的位置;3、确认楼上住户卫生间已做过闭水试验;自己家在物业、施工、业主三方都在 情况进行48小时闭水试验;4、确定橱柜安装方案中清洗池上下出水口位置(注意净水器的安装);5、确定卫生间面盆、坐便器、淋浴区(包括花洒)和洗衣机位置,是否安装浴缸和墩布池,提前确定浴缸和坐便器的规格。
二、【水路施工流程】

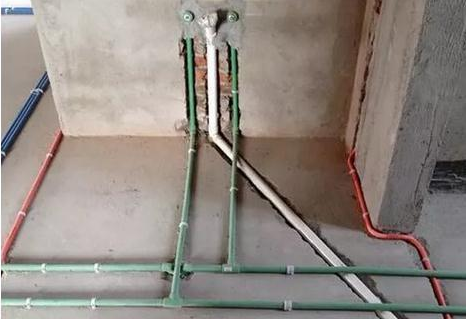

画线→开槽→下料→预埋→预装→检查→安装→调试→修补→备案注:施工应重点监控下面三个方面
1、开槽:有的承重墙内的钢筋较多较粗,只能开浅槽或走明管,或绕走其他墙面;
2、调试:即通过打压试验,如果没有出现问题,水路施工就算完成了;
3、备案:完成水路布线图,备案以便日后维修调试。
三、【水路施工注意事项】
0.走顶不走地
1、水工进场,要检查房屋是否有裂缝,各处水管及接头是否有渗漏;做48小时蓄水试验;业主在检查结果上签字;2、使用符合国家标准的后壁热镀管材、PPR管或铝塑管,PPR管材连接方式为焊接,PVC管为胶接;管道安装横平竖直,布局合理;管道接口螺纹在8牙以上,进管5牙以上,冷水管道连接生料带6圈以上,热水管道必须采用铅油,油麻不得反方向回纹;3、安装前应先清理管内,使其内部清洁无杂物。所有的排污管、排水管进场时都必须检查是否畅通,同时做相应的保护措施,防止沙石进入管内。安装前,应注意接口质量,同时找准各管道甩头的位置和朝向,以确保安装后连接各用水设备的位置正确。管线安装完毕,应清理管路。
4、水路走线开槽应该保证暗埋的管子在墙内、地面内装修后不应外露。开槽应注意要大于管径20㎜,管道试压合格后墙槽应该用1:3水泥砂浆填补密实,管道厚度应符合下列要求:墙内冷水管不小于10㎜,热水管不小于15㎜,嵌入地面的管道不小于10㎜。
5、管道暗敷在地坪面层内或吊顶内,均应在试压合格后做好隐蔽工程验收。试压前应关闭水表的闸阀,避免打压时损伤水表,将试压管道末端封堵缓慢注水,同时将管道内气体排出,充满水后进行密封检查。
6、管道敷设应横平竖直,尽量减少接头头和拐弯,以减少渗漏隐患点。连接配件的安装要保证牢固、无渗漏。冷热水交叉处,冷水管作过桥。管卡位置及管道坡度均应符合规范要求。各类阀门安装应位置正确且平正,便于使用和维修,并做到整齐美观。住宅室内明装给水管道的管径一般都在15——20㎜之间。
7、给卫浴间花洒龙头留的冷热水接口,安装水管时一定要调正角度,最好把花洒提前买好,试装一下。尤其应注意在贴瓷砖前把花洒先简单拧上,贴好砖后再拿掉,到最后再安装。防止出现贴砖时已经把水管接口固定了,结果会因为角度问题装不上而刨砖。
8、水路执行左热右冷的、横平竖直的原则;热熔套接PPR管时1CM左右,必须清晰热熔器的接头,不准冒套或少套;冷热水管离地面高度40CM。一定要平衡安装,不得有偏移现象。
9、冷热水管需分开开槽,铺设时应左热右冷,平行间距不小于200mm;洗手间及厨房沿墙身横向铺设时应上热下凉,间距100mm,最下面一条管必须走在做好的地面到墙身高度400mm处。开槽时须检查槽的深度。卫生间墙面管道处,先做好防水再固定管道。
10、铺设好的水管用专用管卡固定,直管的管卡间距为500mm(PPR管)有弧弯处应加装固定卡。否则水流通过时水管会晃动,会有噪音产生,也会减损水管的使用寿命。
11、水管与燃气管间距不小于50mm,水管和电管之间距离不少于50——100mm,并分别用管卡固定牢固。煤气管要接头的地方,用厚白漆封闭(不能用生料带)。
12、排水管道应畅通,无阻塞、渗漏,并做相应保护。地漏箅子应略低于地面,地漏落水的位置最好能够安排在地砖的中央,以利于排水。如有浴缸,它的底部应高于放水道弯。
13、冷热水阀的水口距离要正确水平,所有水口与墙体平齐,左热右冷,开关、阀门安装平整,要便于使用。距离地面30cm以下的开槽应作防水处理。
14、出水弯头离地面高度:立柱盆50CM,台盆50CM,墙面出水台盆100CM,拖把池60CM,标准浴缸75CM或协商(中心距15CM),按摩浴缸30CM,淋浴100CM(中心距15CM),热水器(燃气130CM,电170CM),标准洗衣机120CM,坐便器30CM,蹲便器10CM。
15、封水管时调整水管的平行度,弯头的中心距,内丝弯头出墙1.5-2公分。
16、排污管必须粘接牢固。固定牢靠。要有排水坡度。洗衣机落水考虑存水弯;连接主下水管的副下水管必须有存水弯(除马桶、蹲便器外),且改造位置处于冷热水管中间。墙排离地面高度450-550mm。
17、安装马桶、蹲便器、花洒、热水器、厨宝、洗衣机时。进出水位置预留准确,业主提前向施工队提供相关准确尺寸。马桶进水出口尽量安置在能被坐便器挡住视线的地方厨房洗涤盆处进水口离地高度为450mm,浴混水阀高度1000mm左右。
18、冷热水的出墙面的内丝弯用20cm长单头螺纹直管校正,包括水平试度,垂直度、间距,校好后再用水泥砂固牢。(固定高度高出墙面约15mm,以保证铺设墙砖后,内丝角湾高于墙砖2-3mm。)
四、【验收方法】
水路管道施工是家装隐蔽工程的重要内容。水路管道的施工工艺不到位,违规等情况,看似小如沙粒,实则祸患无穷。我们通常用试压的方法做管道检查。试压是管道检查渗漏的方法之一,先用堵头将所有内丝堵死。用压力表打压(家装一般6--8kg)试水。打压之后检查所有管道所有接头。第二种方法就是上了赌头之后,打开水闸二天二夜,第三天检查所有接头。正常采取前面那种方法。
五、【水路验收的流程】
1、试压
(1)打开进水阀,从管道最低出水口缓慢灌水,充分排出管道内气体后拧紧试压泵开关。
(2)封闭总进水阀,对管道缓缓升压,升压至划定的试验压力后,观察接头、堵头是否漏水。
(3)试压保持0.6-0.8Mpa(约6-8公斤),PPR、铝塑PPR、钢塑PPR等焊接管保持30分钟以上,铝塑管、镀锌管等非焊接管保持4个小时。测试时间结束,压力下降不超过0.05MPa为合格。
2、水卸压
确认试压合格后,将管端接上配水件,以工作压力供水,分批开启配水件,检测3、再次做防水
水路管道安装之后,用水泥沙子混合封好卫生间所有线槽(卫生间与厨房的地面尽量不开槽)。等线槽和地面干后,再次清洗地面与墙面,墙地面水分干了即可做防水,墙面防水最好作80cm以上高。如果厨卫墙背面有家具的墙面,必须做满墙。起到家具防潮作用。进场第一次做防水是为了能够确定地面不会漏水。管道安装好之后墙地面再做一次,使地面和墙面能够更有效的防水保障。在验收水电工程时一定要检测防水做的是否合格。
4、交底&保护
如果是在工程中间做水电路验收,业主还需要检查完工后的现场保护工作。在地面电路铺设完毕后,应在铺设的PVC管两侧放置木方,或者使用水泥砂浆做护坡,以防工人施工中因来回走动踩踏,以及其他安全事故的发生。
