首页

  1. 首页
  2. 结构知识
  3. 内容

水下混凝土浇筑施工工艺讲解

水下混凝土配置

1 、水下混凝土应具备良好的和易性,初凝时间应满足浇筑要求,现场混凝土坍落度宜为200mm±20mm。

2、 水下混凝土配制强度等级应先进行试验,然后参照下表确定。

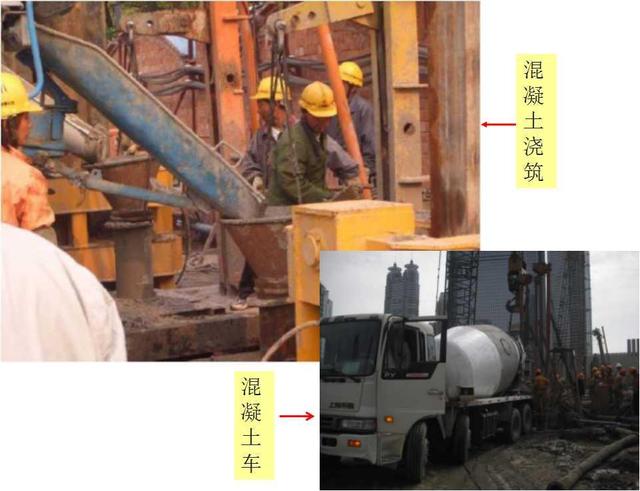

水下混凝土浇筑施工

1、导管宜采用直径为200mm~300mm的多节钢管,管节连接应密封、牢固,施工前应试拼并进行水密性试验。

2、导管水平布置距离不应大于3m,距槽段两侧端部不应大于1.5m。导管下端距离槽底宜为300mm~500mm。导管内应放置隔水栓。

3、浇筑水下混凝土应符合下列规定:

1)钢筋笼吊放就位后应及时灌注混凝土,间隔不宜超过4h。

2)混凝土初灌后,混凝土中导管埋深应大于500mm。

3)混凝土浇筑应均匀连续,间隔时间不宜超过30min。

4)槽内混凝土面上升速度不宜小于3m/h,同时不宜大于5m/h;导管混凝土埋入混凝土深度应为2m~4m,相邻两导管间混凝土高差应小于0.5m。

5)混凝土浇筑面宜高出设计标高300mm~500mm,凿去浮浆后的墙顶标高和墙体混凝土强度应满足设计要求。

6)每根导管分担的浇筑面积应基本均等。

4、墙顶落低3m以上的地下连续墙,墙顶设计标高以上宜采用低强度等级混凝土或水泥砂浆隔幅填充,其余槽段采用砂土填实。

5、浇筑混凝土的充盈系数应为1.0~1.2。

墙底注浆施工控制要求

1、墙底注浆应在墙体混凝土达到设计强度后方可进行。

2、注浆管应采用钢管,单幅槽段注浆管数量不应少于2根,注浆管与钢筋笼应固定牢靠。注浆管下段应伸至槽底200mm~500mm。

3、注浆器应采用单向阀,应能承受大于1MPa的静水压力。

4、注浆量应符合设计要求,注浆压力应控制在0.2MPa~0.4MPa之间。

5、地下连续墙混凝土初凝后终凝前应用高压水劈通压浆管路。

6、注浆液应采用P.O.42.5级水泥配置;水灰比宜为0.5~0.6;浆液应过滤,滤网网眼应小于40μm。

7、满足下列条件之一可终止注浆:

1)注浆总量达到设计要求。

2)注浆量达80%以上,且压力达到2MPa。

地下连续墙质量控制要求

1、混凝土坍落度检验每幅槽段不应少于3次;抗压强度试件每一槽段不应少于一组,且每100m3混凝土不应少于一组;永久地下连续墙每5个槽段应做抗渗试件一组。

2、混凝土抗压强度和抗渗压力应符合设计要求,墙面应无露筋和夹泥现象。

永久地下连续墙混凝土的密实度宜采用超声波检查,总抽取比例为20%;需要时采用钻孔抽芯检查强度。

3、地下连续墙各部位允许偏差应符合下表的规定。

相关文章

回到顶部
请复制以下网址分享
水下混凝土浇筑施工工艺讲解
https://m.gc5.com/gczs/jgzs/10321342.html
