首页

  1. 首页
  2. 结构知识
  3. 内容

模板拆除施工要点

1、模板拆除的一般要求

(1)拆模时混凝土的强度应符合设计要求;当设计无要求时,应符合下列规定:

1)不承重的侧模板,包括梁、柱、墙的侧模板,只要混凝土能保证其表面及棱角不因拆除模板而受损坏,即可拆除。

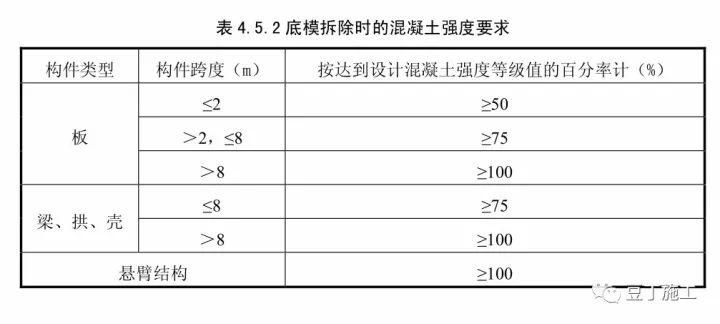

2)承重模板,包括梁、板等水平结构构件的底模,应根据与结构同条件养护的试块强度达到下表的规定,方可拆除。

3)在拆模过程中,如发现实际混凝土强度并未达到要求,有影响结构安全的质量问题时,应暂停拆模,经妥当处理,实际强度达到要求后,方可继续拆除。

4)已拆除模板及其支架的混凝土结构,应在混凝土强度达到设计的混凝土强度标准值后,才充许承受全部设计的使用荷载。当承受施工荷载的效应比使用荷载更为不利时,必须经过核算,加设临时支撑。

5)拆除芯模或预留孔的内模,应在混凝土强度能保证不发生塌陷和裂缝时,方可拆除。

(2)拆模之前必须有拆模申请,并根据同条件养护试块强度记录达到规定时,技术负责人方可批准拆模,如果私自拆除将按每根钢管2000元进行处罚。

(3) 后浇带的模板及支撑架体,未经技术负责人批准不能拆除(保留后浇带区域当跨不得拆除),如果私自拆除将按每跨20000元进行处罚。

(4)吊料洞口、悬挑端的模板及支撑架体未经允许当跨严禁拆除,如果私自拆除将按每跨2000元进行处罚。

(5)对于大体积混凝土,除应满足混凝土强度要求外,还应考虑保温措施,拆模之后要保证混凝土内外温差不超过200C,以免发生温差裂缝。

(6)模板拆除时,混凝土的强度必须达到一定的要求,如混凝土没达到规定的强度要提前拆模时,必须经过计算(多留混凝土试块,拆模前混凝土试块经试压)确认其强度能够拆模,才能拆除。

(7)拆模的顺序和方法,应按照模板支撑设计书的规定进行,或采取先支的后拆,后支的先拆,先拆非承重模板,后拆承重模板的方法,严格遵守从上而下的原则进行拆除。

(8)拆除的模板必须随拆随清理,拆除的方木和木胶板必须随拆随成捆成堆堆放,以防钢管砸坏。

(9)拆模时下方不能有人,拆模区应设警戒线,以防有人误入被砸伤。

(10)拆除的模板向下运送传递,要上下呼应,不能采取猛撬,以致大片塌落的方法拆除。用起重机吊运拆除的模板时,模板应堆码整齐并捆牢,才可吊运,否则在空中造成“天女散花”。

2、现浇楼盖及框架结构拆模

(1)现浇楼板或框架结构的模板拆除顺序:拆柱模斜撑与柱箍→拆柱侧模→拆楼板底模→拆梁侧模→梁底支撑系统→梁底模。

(2)拆除模板时,要站在安全的地方。

(3)拆除模板时,严禁用撬棍或铁锤乱砸,对拆下的大块胶合板要有人接应拿稳,应妥善传递放至地面,严禁抛掷。

(4)拆下的支架,模板应及时拨钉,按规格堆放整齐,工程完成(模板工程)应用吊兰降落(严禁模料从高处抛掷),到指定地点堆放,并安排车运到公司仓库存放。

(5)拆除跨度较大的梁下支柱时,应先从跨中开始,分别向两端拆除。

(6)对活动部件必须一次拆除,拆完后方可停歇,如中途停止,必须将动部分固定牢靠,以免发生事故。

(7)水平拉撑,应道先拆除上拉撑,最后拆除后一道水平拉撑。

(8)模板立柱有多道水平拉杆,应先拆除上面的,按由上而下的顺序拆除,拆除最后一道连杆应与拆除立柱同时进行,以免立柱倾倒伤人。

3、现浇柱子模板拆除

(1)拆除要从上到下,模板及支撑不得向地面抛掷。

(2)应轻轻撬动模板,严禁锤击,并应随拆随按指定地点堆放。

(3)柱模板拆除顺序如下:拆除斜撑或拉杆(或钢拉条)→自上而下拆除柱箍或横楞→拆除竖楞并由上向下拆除模板连接件、模板面。

4、拆除完的模板严禁堆放在外脚手架上。

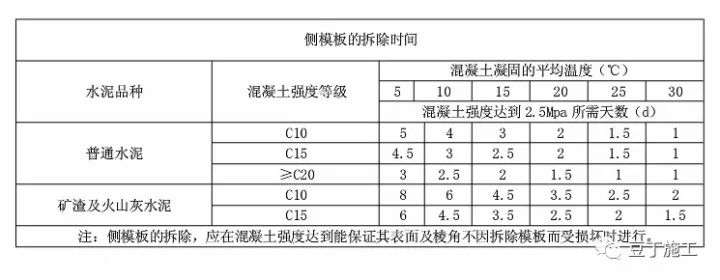

附拆除侧模、底模参考时间表。

相关文章

回到顶部
请复制以下网址分享
模板拆除施工要点
https://m.gc5.com/gczs/jgzs/10349115.html
