钢筋混凝土斜构件混凝土浇筑质量控制

常见的现浇钢筋混凝土倾斜构件有斜屋面梁板、拱形梁板和斜柱等,虽然都是倾斜构件,但如何选用适当的施工方法,是施工人员面临的一个问题,在这里,笔者推荐根据倾角的大小选用不同的施工方法。

斜构件施工方法

1.倾角小于30°

当斜构件倾角小于30°时,混凝土流动性对浇筑施工影响有限,构件常采用“开敞式”支模方式,即上表面不用模板,如果浇筑混凝土量少,可采用塔式起重机吊混凝土料斗浇筑,但应尽量减小混凝土坍落度,如浇筑量大,常采用坍落度140~160mm的混凝土泵送浇筑。

2.倾角在30°~45°间

当倾斜构件倾角在30°~45°时,采用“开敞式”支模浇筑斜构件时,必须采取约束混凝土流动的措施,否则混凝土振捣时将下滑,通常沿斜构件间隔0.5~1m设置钢丝网,钢丝网绑扎固定在构件上下层钢筋网上,混凝土沿坡度由下向上浇筑,混凝土振捣后间歇一段时间,待混凝土开始失去塑性时,进行斜构件混凝土厚度控制,并进行抹压收面工作。

3.倾角在45°~60°间

当斜构件倾角在45°~60°时,如采用“开敞式”支模,混凝土流动性难以控制,混凝土没有振捣就自然下滑,浇筑厚度无法控制,有的施工单位采取薄层浇筑,间歇等待至混凝土失去流动性,然后向构件补拍混凝土,在整个浇筑成型过程中不进行混凝土振捣,混凝土间歇时间长,易出现冷缝,不进行混凝土振捣,容易出现蜂窝、麻面甚至孔洞和露筋等质量缺陷,严重影响构件的施工质量。如采用“封闭式”支模,即增加上表面模板,尤其是当构件截面高度尺寸小、构件斜向长度较长时,混凝土和振捣棒受钢筋阻挠,无法顺利到达底部位置,致使底部混凝土无法密实。

4.倾角大于60°

当斜构件倾角大于60°,构件截面高度尺寸较大时,构件常采用“封闭式”支模方式,同竖直墙柱构件方法施工,常采用流动性好的混凝土分层振捣浇筑,坍落度宜为180~200 mm。

程实例

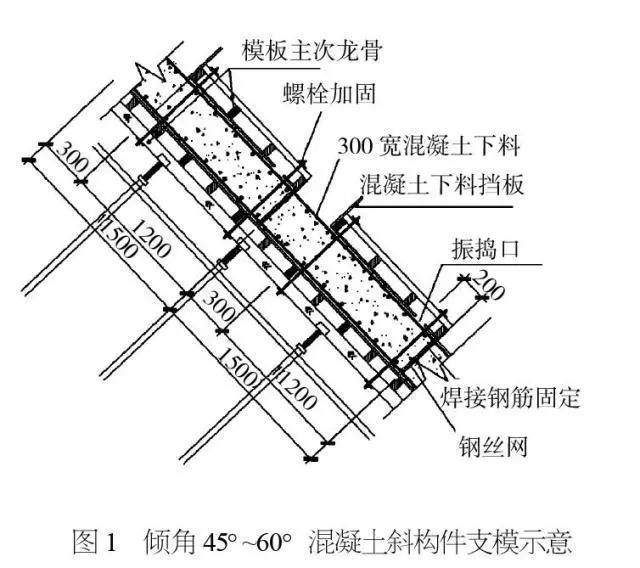

某住宅小区工程设计有倾角分别为50°和60°,厚度为120mm的斜屋面板和倾角为46.6°,截面尺寸为400mm×400mm,长6.8m的斜柱。两种构件均属于倾角45°~60°范围的斜构件,为避免出现上述“开敞式”和“封闭式”支模的质量问题,经认真分析决定采用“半开敞半封闭”分段支模方式,沿长斜构件间隔1.5m用钢丝网绑扎在上下排钢筋网上,在上下排钢筋网上焊接直径12mm的钢筋,用于加固钢丝网和固定上表面模板,上表面模板采用1.2m宽多层板沿钢丝网位置封闭,上端留300mm宽不封闭(图1)。


钢筋混凝土斜构件混凝土浇筑质量控制

模板和钢丝网能有效约束混凝土的流动,并将混凝土斜长构件分隔成1.5m的短斜构件。开敞部分作为混凝土下料口和振捣口,采用坍落度为140~160mm的混凝土进行浇筑,在钢丝网200mm高处的模板上设80mm×100mm振捣口,保证封闭部分混凝土振捣密实,封闭部分浇筑完成后,采用小块多层板封闭振捣口。开敞部分浇筑振捣后,待混凝土开始失去塑性时再进行抹压收面工作。本工程通过上述有针对性的措施,保证了钢筋混凝土斜构件的施工质量。
