梁、板、柱工程模板施工全方位讲解!

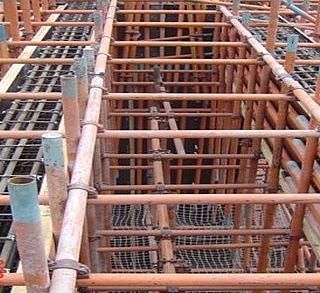

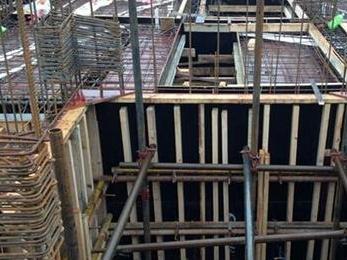

一、梁模板施工

(一)施工工艺:

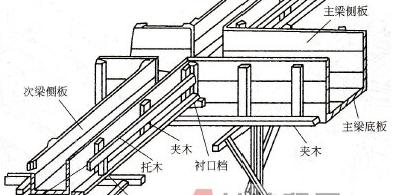

弹梁轴线并复核 → 搭支模架→调整托梁→摆主梁→ 安放梁底模并固定 → 梁底起拱 → 扎梁筋 → 安侧模 → 侧模拉线支撑(梁高加对拉螺栓)→ 复核梁模尺寸、标高、位置 → 与相邻模板连固。


(二)模板施工方法

1、模板组拼

模板组装要严格按照模板配板图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢固,以保持模板的整体性。拼装的精度要求如下:

(1)两块模板之间拼缝 ≤1

(2)相邻模板之间高低差 ≤1

(3)模板平整度 ≤2

(4)模板平面尺寸偏差 ±3

2、模板定位

(1)首先根据渡槽或隧道的暂变段宽度大于3.6m的位置进行定位,作为承重梁的定位轴线,依照设计图纸每组梁结构4.2m依次推进。

(2)梁底标高根据设计要求,用水准仪标出梁底的标高位置。

(3)支撑梁(L2)和承重梁(L1)的支撑部位,采用C10砼作为垫层,垫层强度达到1.2MPa后方能进行下道工序。

3、模板的支设

模板支设前用空压机将楼面清理干净。不得有积水、杂物,并将施工缝表面浮浆剔除,用水冲净。所有内侧模板必须刷油性脱模剂。

4、梁模板支撑

模板(扣件钢管架)

(1)梁侧模板采用木方作为内楞间距400mm,钢管作为外楞间距600mm,采用可回收的M12普通穿墙螺栓加固水平间距600mm,竖向间距同外楞。梁模板采用18mm胶合面板作为面板,梁底采用小头直径为50mm 圆木横向布置,间距300mm。纵向支承为φ48×3.5钢管。扣件式钢管脚手架作为撑系统,脚手架梁跨方向1.2m,梁两侧立杆间0.75m,步距1.3m。

(2)梁模板施工时注意以下几点:

a、横板支撑钢管必须在楼面弹线上垫木方;

B、钢管排架搭设横平竖直,纵横连通,上下层支顶位置一致,连接件需连接牢固,水平拉撑连通;

C、L1(承重)梁于相邻的L1(承重)梁之间的间隙为20mm,在设计未作出相应的要求时,两梁模板同时安装,中间隔开模板无需拆除,如有设计要求需要拆除时,应改变施工工序和方法,对两梁之间侧立模板无法拆除时,应按照顺序间隔施工作业,两梁之间的间隙应隔开,有利于砼梁的变形要求。

d、根据梁跨度,决定顶板模板起拱大小:<4不考虑起拱,4≤L<6起拱10mm,≥6 的起拱15mm;


(三)模板拆除

1、模板拆除根据现场同条件的试块指导强度,符合设计要求的百分率后,由技术人员发放拆模通知书后,方可拆模。

2、模板及其支架在拆除时混凝土强度要达到如下要求。在拆除侧模时,混凝土强度要达到1.2MPa(依据拆模试块强度而定),保证其表面及棱角不因拆除模板而受损后方可拆除。混凝土的底模,其混凝土强度必须符合相关规定后方可拆除。

3、拆除模板的顺序与安装模板顺序相反,先支的模板后拆,后支的先拆。核梁模尺寸、标高、位置 → 与相邻模板连固。

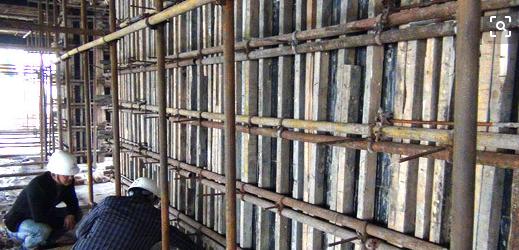

一、楼板模板施工

(一)板模板安装工艺流程:

地面夯实→支立柱→安大小龙骨→铺模板→校正标高→加立杆的水平拉杆→办预检

(二)施工方法:

1、土地面应夯实,并垫通长脚手板,楼层地面立支柱前也应垫通长脚手板。采用多层支架支模时,支柱应垂直,上下层支柱应在同一竖向中心线上。

2、从边跨一侧开始安装,先安第一排龙骨和支柱,临时固定;再安第二排龙骨和支柱,依次逐排安装。支柱与龙骨间距应根据模板设计规定。一般支柱间距为80~120cm,大龙骨间距为60~120cm,小龙骨间距为 40~60cm。

3、调节支柱高度,将大龙骨找平。

4、铺定型组合钢模板块:可从一侧开始铺,每两块板间边肋用U形卡连接,U形卡安装间距一般不大于30cm(即每隔一孔插一个)。每个U形卡卡紧方向应正反相间,不要安在同一方向。楼板在大面积上均应采用大尺寸的定型组合钢模板块,在拼缝处可用窄尺寸的拼缝模板或木板代替,但均应拼缝严密。

5、平台板铺完后,用水平仪测量模板标高,进行校正,并用靠尺找平。 标高校完后,支柱之间应加水平拉杆。根据支柱高度决定水平拉杆设几道。一般情况下离地面20~30cm处一道,往上纵横方向每隔1.6m左右一道,并应经常检查,保证完整牢固。

6、将模板内杂物清理干净,办预检。


(三)模板拆除:

1、应先拆梁侧帮模,再拆除楼板模板,拆楼板模板先拆掉水平拉杆,然后拆除支柱,每根龙骨留1~2根支柱暂不拆。

2、 操作人员站在已拆除的空隙,拆去近旁余下的支柱,使其龙骨自由坠落。用钩子将模板钩下,等该段的模板全部脱模后,集中运出,集中堆放。 楼层较高,支模采用双层排架时,先拆上层排架,使龙骨和模板落在底层排架上,上层钢模全部运出后,再拆底层排架。

3、拆下的模板及时清理粘连物,涂刷脱模剂,拆下的扣件及时集中收集管理。 拆模时严禁模板直接从高处往下扔,以防止模板变形和损坏。

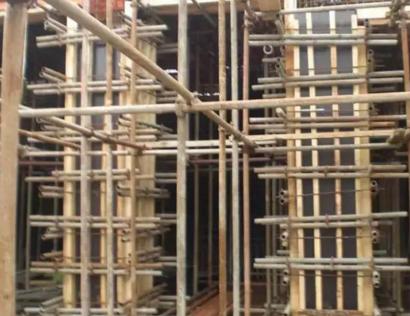

一、柱模板施工

(一)施工工艺:

搭设安装架 → 模板安装就位 → 检查对角线、垂直和位置 → 安置柱箍 → 全面检查校正 → 群体固定→冲洗封底。

(二)模板安装

1、弹线找平定位组装柱模涂刷脱模剂安装柱箍安装拉杆或斜撑校正轴线、垂直度固定柱模预检封堵清扫口

2、先弹出柱的轴线及四周边线。

3、根据测量标高抹水泥砂浆找平层调整柱底标高,并作为定位的基准,支侧模时应与其靠紧。

4、通排柱(或多根柱)模板安装时,应先将柱脚互相搭牢固定,再将两端柱模板找正吊直,固定后,拉通线校正中间各柱模板.柱模除各柱单独固定外还应加设剪刀撑彼此拉牢,以免浇灌混凝土时偏斜。

5、柱脚应预留清扫口,柱子较高时应预留浇灌口,高度不得高于柱脚2米。

6、柱模应根据柱断面尺寸和混凝土的浇灌速度加设柱箍及对拉螺栓。

7、柱模板的安装必须待钢筋检查无问题并办好验收手续后方可进行封模,封模前必须将模内垃圾清理干净,施工时要留出梁口位置(或砼只浇到梁底),紧固夹具间距不大于500,柱模安装时在下部留设清除口,待模板内垃圾清除干净后再封模。


构造柱模板安装

先砌墙体,然后施工构造柱。构造柱两侧墙体应按设计要求沿柱高砌成马牙槎,马牙槎外伸段至边柱边缘并在一条垂线上。砌筑时,按设计要求埋设柱墙拉结钢筋。一般做法为:沿墙高500㎜处设2Ф6钢筋,钢筋两端弯钩,一端埋入墙体灰缝1000㎜,另一端伸入构造柱内200㎜,与构造钢筋绑扎连接。砖墙砌筑完工,然后绑扎构造柱钢筋,继而支模浇筑构造柱砼。

(三)模板拆除

(1) 拆模板前先进行针对性的安全技术交底,并做好记录,交底双方履行签字手续。

(2) 支拆模板时,2米以上高处作业设置可靠的立足点,并有相应的安全防护措施。拆模顺序应遵循先支后拆,后支先拆,从上往下的原则。

(3) 模板拆除前必须有混凝土强度报告,强度达到规定要求后方可拆模
