绑扎连接
绑扎目前仍为建筑施工钢筋连接的主要手段之一。钢筋绑扎时,钢筋交叉点用铁丝扎牢;受拉钢筋和受压钢筋接头的搭接长度及接头位置符合施工及验收规范的规定
一、建筑钢筋绑扎安装要求
1、钢筋的钢号、直径、根数、间距及位置符合图纸要求。
2、接头位置及搭接长度应符合设计及施工规范要求。
二、钢筋绑扎搭接接头
1、钢筋绑扎搭接位置
距弯折处≮10d;不在最大弯矩处; 相互错开:在1.3倍搭接长度范围内,梁板墙类≯25%,柱类 ≯50%。
2、钢筋绑扎搭接长度

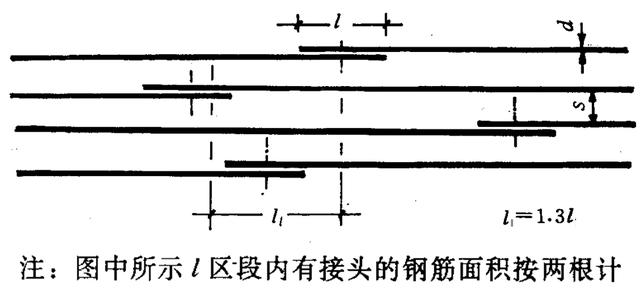

(1)受拉钢筋搭接长度ll不应小于300mm,受压筋搭接长度按受拉筋×0.7,且≮200mm。应按下式计算:

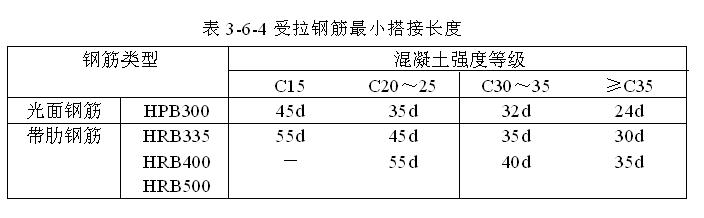

(2)受拉钢筋的最小搭接长度应满足要求
(3)搭接区内箍筋直径及间距:

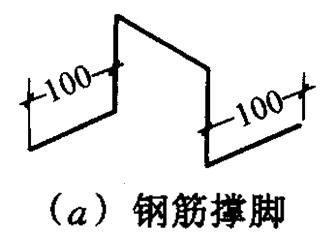

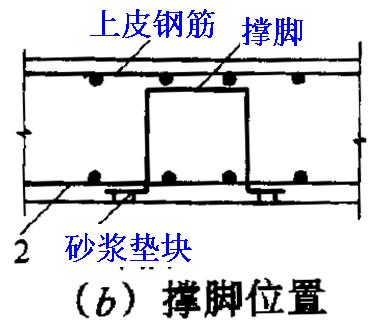

箍筋直径不应小于搭接钢筋较大直径的0.25倍;
受拉区≯5d且≯100mm, 受压区≯10d且≯200mm。
(4)光面钢筋一般应在末端做弯钩。
钢筋绑扎前的准备工作
一、绑扎工具
钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
二、辅助材料的准备
1、绑扎用的铅丝
铁丝:可采用20~22#铁丝(火烧丝)或镀锌铁丝(铅丝)。铁丝切断长度要满足使用要求。
2、垫块 用水泥砂浆制成50mm见方,厚度同保护层,垫块内预埋20~22﹟火烧丝,或用塑料卡、拉筋、支撑筋。
三、绑扎方法和流程
(一)柱钢筋绑扎
套柱箍筋—→搭接绑扎或焊接竖向受力筋—→画箍筋间距线—→绑箍筋
(二)剪力墙钢筋绑扎
立2~4根竖筋—→画水平筋间距—→绑定位横筋—→绑其余横竖筋
(三)梁钢筋绑扎
1、模内绑扎:画主次梁箍筋间距—→放主梁次梁箍筋—→穿主梁底层纵筋及弯起筋—→穿次梁底层纵筋并与箍筋固定—→穿主梁上层纵向架立筋—→按箍筋间距绑扎—→穿次梁上层纵向钢筋—→按箍筋间距绑扎
2、模外绑扎(先在粱模板上口绑扎成型后再入模内): 画箍筋间距—→在主次梁模板上口铺横杆数根—→在横杆上面放箍筋—→穿主梁下层纵筋—→穿次梁下层钢筋—→穿主梁上层钢筋—→按箍筋间距绑扎—→穿次梁上层纵筋—→按箍筋间距绑扎—→抽出横杆落骨架于模板内
(四)板钢筋绑扎 清理模板—→模板上画线—→绑板下受力筋—→绑负弯矩钢筋
(五)楼梯钢筋绑扎 •划位置线—→绑主筋—→绑分布筋—→绑踏步筋
四、成品保护
1、楼板的弯起钢筋、负弯矩钢筋绑好后,不准在上面踩踏行走。浇筑混凝土时派钢筋工专门负责修理,保证负弯矩筋位置的正确性。
2、绑扎钢筋时禁止碰动预埋件及洞口模板。
3、钢模板内面涂隔离剂时不要污染钢筋。
4、安装电线管、暖卫管线或其他设施时,不得任意切断和移动钢筋。
五、应注意的质量问题
1、浇筑混凝土前检查钢筋位置是否正确,振捣混凝土时防止碰动钢筋,浇筑混凝土后立即修整甩筋的位置,防止拄筋、墙筋位移。
2、梁钢筋骨架尺寸小于设计尺寸:配制箍筋时应按内皮尺寸计算。
3、梁、柱核心区箍筋应加密,熟悉图纸按要求施工。
4、箍筋末端应弯成135°,平直部分长度为10d。
5、梁主筋进支座长度要符合设计要求,弯起钢筋位置准确。
6、板的弯起钢筋和负弯矩钢筋位置应准确,施工时不应踩倒。
7、绑板的盖铁钢筋应拉通线,绑扎时随时找正调直,防止板筋不顺直,位置不准,观感不好。
8、绑竖向受力筋时要吊正,搭接部位绑3个扣,绑扣不能用同一方向的顺扣。层高超过4m时,搭架子进行绑扎,并采取揩施固定钢筋,防止柱、墙钢筋骨架不垂直。
9、在钢筋配料加工时要注意,端头有对焊接头时,要避开搭接范围,防止绑扎接头内混入对焊接头。
