脚手架怎么验收,验收的要点是哪

 脚手架是建筑、安装维修施工中必不可少的临时设施,它随工程进度而搭设,搭设完成后,需要经过验收合格才能投入使用,脚手架应由项目生产经理组织方案编制人、技术负责人、安监负责人、搭设班组参加验收,公司技术部、安全部可以派人参加验收,各类验收要填写验收记录,参加验收的各方签字存档。


班前交底

脚手架验收时的具体检查项目:

1、 脚手架地基、基础验收

(1)脚手架地基与基础的施工,必须根据脚手架搭设高度、搭设场地土质情况按照有关规定进行计算;

(2)脚手架地基与基础是否夯实;

(3)脚手架地基与基础是否平整;

(4)脚手架地基与基础里是否积水。


2、脚手架架体排水沟的验收

(1)脚手架搭设场地杂物清除、平整,并使排水通畅;

(2)排水沟的设置与脚手架最外排的立杆的距离;

(3)排水沟的宽度和坡度。

3、脚手架垫板、底托的验收

(1)脚手架垫板、底托的验收是根据脚手架高度及承载来定的;

(2)脚手架的垫板面积、厚度必须经过严格计算;

(3)脚手架底托必须摆放在垫板中心部位;

(4)脚手架底托宽度大于100mm厚度不得小于50mm。

4、脚手架扫地杆的验收
(1)扫地杆必须与立杆连接,水平高差不得大于1m,距边坡的距离不得小于0.5m;
(2)纵向扫地杆应采用直角扣件固定在距底座不大于200mm处的立杆上;
(3)横向扫地杆宜采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
5、脚手架主体验收标准
(1)脚手架的荷载不得超过300kg/m2,特殊脚手架必须另行计算。
(2)立杆的垂直偏差应根据架体高度来验收,并同时控制其绝对差值。
(3)脚手架立杆接长时除顶层顶部可以使用搭接外,其余各层各步接头必须使用对接扣件连接,脚手架架体的接头应交错布置。
(4)脚手架大横杆必须连续设置,不得设置在同一跨内,脚手架侧面横杆伸出架体宜在10~15cm之间。
(5)脚手架小横杆应设置在立杆和大横杆的交点处,必须与立杆使用直角扣件连接,固定在纵向水平杆上。
(6)在架体搭设过程中扣件必须合理使用,不得代用和错用扣件,滑丝或带裂纹的扣件绝不得使用在架体中。
6、脚手板的验收标准
(1)施工现场脚手架搭设完成脚手板铺设必须满铺脚手板对接必须正确,在架子拐弯处,脚手板应交错搭接,并且必须绑牢,不平处用木块垫平钉牢;

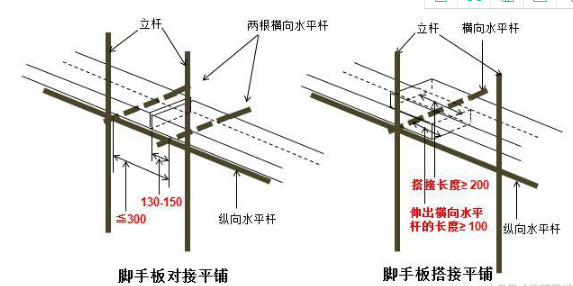

(2)作业层的脚手板应铺平、铺满挤严、绑扎牢固,离开墙面12~15cm端部脚手板探头长度不得大于20cm,脚手板的铺设可采用对接平铺也可采用搭接铺设。
7、脚手架连墙件的验收
(1)脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m(两步),当脚手架下部暂不能设连墙件时可搭设抛撑;
(2)脚手架架体高度在24m以下的单、双排脚手架,应采用刚性连墙件与建筑物可靠连接,也可采用脚手管、拉筋和顶撑配合使用的附墙连接并在两头设置防滑措施;
(3)脚手架架体高度在24m以上的单、双排脚手架必须应采用刚性连墙件与建筑物可靠连接;
(4)连墙件中的连墙杆或拉筋宜呈水平设置,当不能水平设置,与脚手架连接的一端应下斜可靠连接;
(5)连墙件应从脚手架体底层第一步纵向水平杆处开始设置,连墙件应靠近主节点设置,优先采用菱形布置,也可采用方形、矩形布置。
8、脚手架剪刀撑的验收
(1)24m以上的脚手架均必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置;

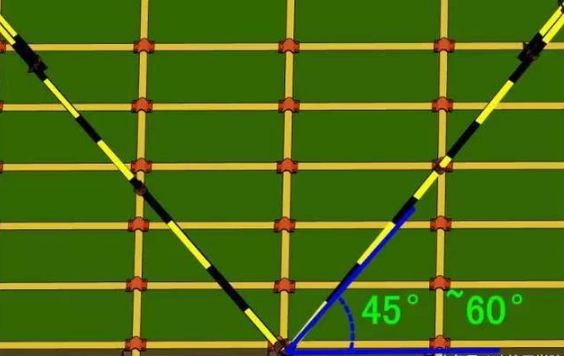

(2)承重及特殊架子内部设置多个由底到顶的连续剪刀撑,剪刀撑的斜杆与地面的倾角是否在45°~60°之间,每道剪刀撑的宽度不应小于4跨,且不应小于6m。
9、脚手架上下措施的验收
(1)脚手架上下措施有两类:挂设爬梯和搭设“之”形步道或斜步道;
(2)爬梯挂设必须由低到高连续垂直的设置,每垂直约3m必须固定一次,顶部挂钩使用8#铅丝绑扎牢固;
(3)上下步道必须同脚手架高度一起搭设,人行步道宽度不得小于1m,坡度1:6,运料步道宽度不小于1.2m,坡度1:3。防滑条间距0.3m,防滑条高度约3~5cm。
10、架体防坠落措施的验收
(1)施工脚手架如需要挂设安全网,检查安全网必须平整、牢固、齐全;
(2)建筑施工脚手架外侧必须设有密目网,密目网必须平整,齐全;
(3)在脚手架垂直高度每10~15m需设置防坠落措施,在架体外侧要及时设置密目网。
