工法特点及原理
利用压型钢板自身重量轻、强度高、承重大、抗震性好的特点,取消了传统模板支撑体系,工程中作为混凝土楼板的永久性模板,其设计的钢板肋在使用阶段起代替板底部分钢筋的作用方便施工、节约成本、且与混凝土具混凝土粘结强度,提升结构的承载能力。
多层与高层钢结构施工通常采取一柱二~三层,施工速度较快,随着结构高度增加,压型钢板以其快捷的施工速度,可以作为施工时的操作平台,保证施工的安全。
适用范围
本工法适用于钢结构与混凝土楼板组合的结构工程,特别适用于楼层较高、面积较大、不适宜搭设满堂脚手架体系的建筑。
施工准备

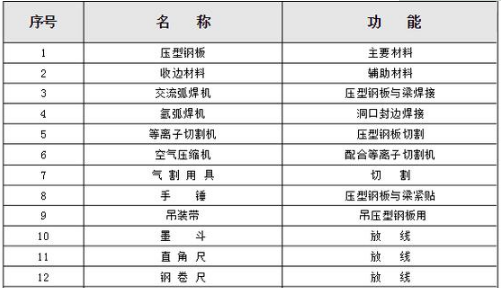

材料及机具
劳动力组织
压型钢板施工中要求作业人员具备较高的技术水平,能够多个小组同时作业,需要配置的工种类型包括:铆工、电焊工、气焊工、起重工、测量工和力工。
作业条件
体框架结构焊接完毕并已经超声波探伤合格。
主体框架结构焊接完成后,柱垂直度偏差复测试合格。
上层次梁安装前,应先将压型钢板放置于下层梁上,若在次梁安装后再吊压型钢板,势必造成斜向进料,容易损坏钢板甚至发生危险。
施工顺序
平面施工顺序
随主体结构安装顺序铺设压型钢板,只要施工条件具备后即可从各自的单元开始。
里面施工顺序
为保证上节钢柱施工人员操作安全,应先铺设本节柱的上层压型钢板,后铺设下层压型钢板。
安装方法
安装前的准备:
认真熟悉图纸,了解压型钢板的排版分布、尺寸控制要求以及压型钢板在钢梁上位置关系等。
在安装之前,检查钢梁的平整度和钢结构梁的完善情况,认真清扫钢梁顶面的杂物,检查钢梁表面是否存在防腐工艺,如果存在必须要将防腐表层打磨去掉。
综合测量钢梁表面的平整度,并根据压型钢板的排版图及建筑轴线在钢梁表面上进行测量放线,并作好测量标记。
压型钢板安装:
吊放与铺设
压型钢板由指定的厂家供货。该公司在供货时,压型钢板应以安装单元为单位成捆运至现场,每
捆压型钢板按照该厂提供的布置图将压型钢板按照铺装顺序叠放整齐。
压型钢板起吊前,需按设计施工图核对其板型、尺寸、块数和所在部位,确认配料无误后,分别
随主体结构安装顺序和进度,吊运到各施工节间成叠堆放。堆放应成条分散。压型板在吊放于梁上时应以缓慢速度下放,切忌粗暴的吊放动作。
为保护压型钢板在吊运时不变形,应使用软吊索或在钢丝绳与板接触的转角处加胶皮或钢板下使
用垫木,但必须捆绑牢固。谨防垫木滑移,压型钢板倾斜滑落伤人。对超重、超长的板应增加吊点或使用吊架等方式,防止吊装时产生变形或折损。
压型钢板成捆堆置,应横跨多根钢梁,单跨置于两根梁之间时,应注意两端支承宽度,避免倾倒而造成坠落事故。

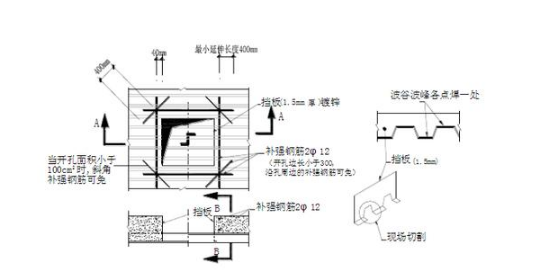

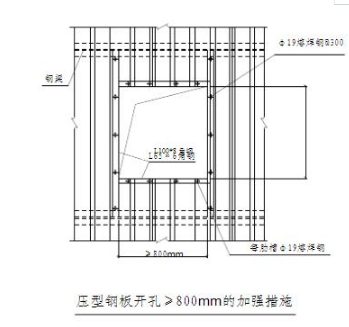

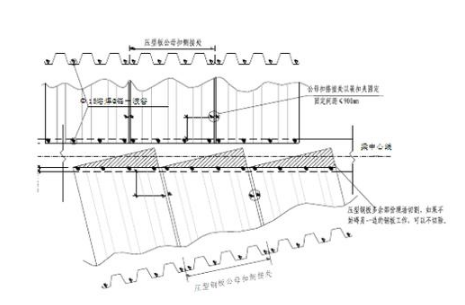

安装压型钢板前,应在梁上标出压型钢板铺放的位置线。铺放压型钢板时,先进行粗安装,保证其波纹对直,以便钢筋在“波谷”内通过。板吊装就位后,先从钢梁己弹出的起铺线开始,沿铺设方向单块就位,到控制线后应适当调整板缝。

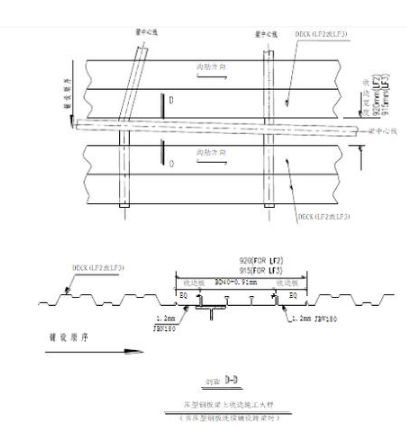

压型钢板起吊示意图:
