混凝土梁板拆模时间的控制及经验时间

 混凝土拆模强度的时间控制

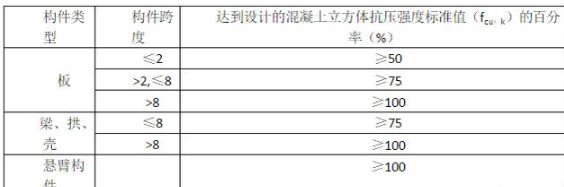

《混凝土结构工程施工质量验收规范》(GB50204-2002)第4.3.1条规定:底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合下表规定:


如何科学地确定达到上述拆模强度所需的时间, 是日常施工中经常遇到的难题, 长期以来一直未得到很好解决, 这使生产进度安排、质量控制造成极大盲目性; 尽管《规范》要求制作同条件养护试块强度作为拆模的依据, 但目前试块的养护很不规范, 虚假因素较多。同时, 具体操作上也还存在一定的难度, 即无法具体确定送检时间。另一方面, 施工单位为了追求利润, 降低成本, 减少投入, 模板与支架数量配置往往不足, 随意拆模的现象十分普遍, 对工程质量、施工安全造成隐患。

影响混凝土强度

1)、增长的主要因素

一是混凝土成熟度M。大家知道混凝土强度的增长是随着时间的增加而增长的,温

度越高增长越快,反之,温度越低增长也就越慢。混凝土成熟度就是时间与温度对于混

凝土强度增长的综合影响值, 可按下式确定:

M=t (T+10)

式中: M-- 混凝土成熟度(℃.d);

T-- 混凝土平均养护温度(℃)

t-- 混凝土养护时间(d)(从终凝开始起算 )

2)、是混凝土强度增长特征值A。

大家知道 同样的养护温度条件 混凝土强度的增长也各有不同 这种特性 我们用强度增长特征值A表示 A值大 早期强度高 A值小, 早期强度低 其大小与水泥、外加剂品种以及水灰比大小有关。

3.2 混凝土强度增长与成熟度的关系式

f t / f28 = M / (A .M + B)

式中: f t --某一龄期混凝土强度值;

f28 --混凝土28天强度值;

B—与A值大小有关的常数 B=840(1-A)

3.3 混凝土达到拆模强度所需的时间

1. 混凝土达到拆模强度所需成熟度

M =C.B / (1- C.A)

式中: C--规范规定的混凝土拆模强度与混凝土配制强度的比值,

例如 C30混凝土达到抗压强度标准值的75%时应为22.5N/mm2, 如果混凝土配制强度按设计强度标准值的1.15%考虑,则C=22.5/ (30×1.15)=0.65。 以8m跨度以内的梁为例(A=0.84), 混凝土达到拆模强度所需的成熟度应为192, 而跨度等于、大于8m 时, 混凝土达到拆模强度所需的成熟度M应为430。 混凝土达到拆模强度所需的养护时间 t 可按下式确定:

t = M / (T+10)

现以混凝土配置强度f0 按1.15f,cu,k,为例, 给出混凝土分别达到抗压强度标准值的75 %、100 %

从以上分析可以看出: 一是温度越高, 混凝土所需的养护时间越短, 冬季施工所需的养护时间几乎是常温季节时的2倍甚至更多 二是达到100%强度所需的养护时间几乎是75%强度所需时间的2倍甚至更多。

几点建议

1. 采用本方法预估混凝土的时间 其关键一是准确掌握各种水泥、外加剂、水灰比的

A值。为此, 需要进行必要的试验, 积累一定的试验数据 建议预拌混凝土厂对日常试验资料进行统计分析 为用户提供依据; 二是认真做好施工现场气温记录 (气象预温度与实际有一定误差, 只能作为参考)。

2.采用本方法预估拆模时间 拆模前尚需对试块进行试压, 并根据试压结果确定能否

拆模。

3. 冬季施工时应适当提高混凝土配制强度, 以降低混凝土拆模强度与混凝土配制强度的比值 C。

4. 如拆模时混凝土强度不能满足规范要求时, 也可根据混凝土实际强度通过结构验算确定。

经验值

1、跨度小于等于8米的梁板底模及小于等于2米跨的悬梁拆模时间为:

1)日平均温度为5度时,拆模时间为20天;

2)日平均温度为10度时,拆模时间为14天;

3)日平均温度为15度时,拆模时间为11天;

4)日平均温度为20度时,拆模时间为8天;

5)日平均温度为25度时,拆模时间为7天;日平均温度为30度时,拆模时间为6天。

2、跨度大于2M的悬梁及跨度大于8米的梁板底模拆模时间为:

1)日平均温度为5度时,拆模时间为50天;

2)日平均温度为10度时,拆模时间为40天;

3)日平均温度为15度时,拆模时间为30天;

4)日平均温度为20度时,拆模时间为28天;

5)日平均温度为25度时,拆模时间为20天;

6)日平均温度为30度时,拆模时间为18天。
