首页

  1. 首页
  2. 建筑知识
  3. 内容

封闭楼梯模板施工方案

 为保证楼梯踏步尺寸及外观,减少后期装修对踏步的剃打和减少踏步装修用砂浆,本工程楼梯踏步支模时踏面也支设模板,即采用封闭式楼梯模板。

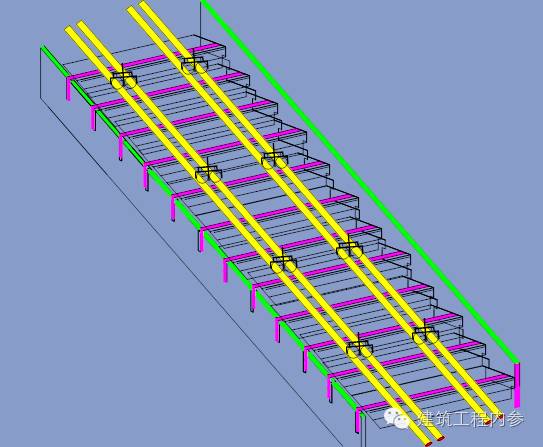

1)根据图纸设计放样,加工制作好楼梯踏步两侧向模板和踏面模板;

2)根据图纸设计放样,放好轴线和模板边线,定好水平控制标高,并定好斜板位置,确定楼梯板 底模高度和踏步平面、立面位置;

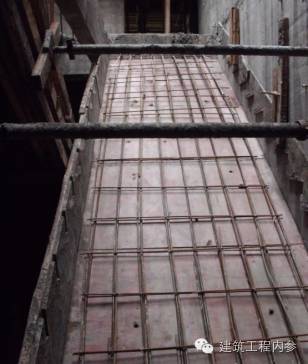

3)搭设竖向水平杆、水平连系杆和底模纵向脚手管,放置木枋,铺底层板;

4)梁、板钢筋绑扎完毕,有现场焊接的经取样合格,水电管及预埋件已安装,绑扎好钢筋保护层垫块,绑好墙体钢筋模板顶撑,并办完隐蔽验收手续,进行上层封闭模板施工。待绑扎好楼梯钢筋后安装楼梯外侧板,钉好固定踏步侧板的木枋及用螺栓固定好靠墙侧模;

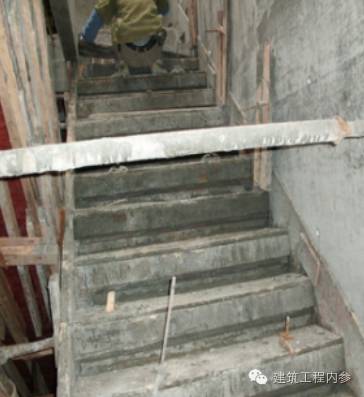

5)安装踏步立模、水平模板,同时加好上下层模板预制混凝土垫块。

6)每隔 2~3 个踏步用对拉螺栓将楼梯底板和踏步模板拉紧固定,对拉螺栓穿在双脚手管上,压紧木枋,并套上 PVC 管,便于拆除对拉螺栓;

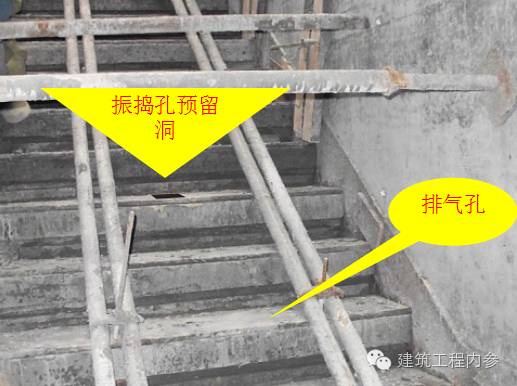

在楼梯踏步水平模板中间开预留振捣孔和排气孔,加强振捣,减少踏面蜂窝麻面现象,取得了良好的效果。

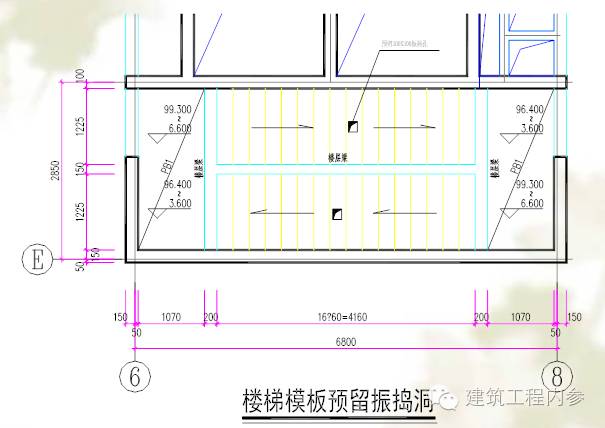

预留的振捣孔及排气孔

施工前进行方案交底,绘制互检表格,按照表格内容对施工部位进行认真检查,加强三检制度,并做好记录,定期举行质量培训,增强质量意识。

对木工进行方案交底

封闭楼梯效果图

相关文章

回到顶部
请复制以下网址分享
封闭楼梯模板施工方案
https://m.gc5.com/gczs/jzzs/10348432.html
