建筑厨房、卫生间防水反坎与主体结构同步施工工法

卫生间四周墙体除门口处,一般由楼板向上做一道高度不小于200mm的混凝土翻边止水墙,止水墙施工常采用二次支模、浇筑混凝土方法,止水效果并不理想。

我们开展了施工工艺创新,通过潜心研究和不断试验,采用将卫生间止水墙与楼板结构同时浇筑,避免二次浇筑形成结构施工缝的现象的发生,有效增强卫生间结构自防水能力,减少向无水房间窜水现象的发生,取得了较好的效益和社会效益,通过总结形成本工法。

1.工法特点

1.1 卫生间止水墙与楼板结构同时浇筑,避免二次浇筑形成结构施工缝。

1.2 卫生间止水墙与楼板结构同步施工,减少二次支模、降低工程施工成本。

1.3 利用卫生间止水墙与楼板结构同步施工工艺,可有效控制因二次施工造成的污染,做到绿色施工。

1.4 利用工地废钢筋短料,制作垂直及水平定型限位,重复利用。

1.5 利用卫生间止水墙与楼板结构同步施工工艺,提高卫生间结构防水能力,有效减少卫生间向相邻无水房间窜水现象的发生。

2.适用范围

适用于四周墙体做混凝土翻边止水墙的卫生间。

3.工艺原理

主体施工时,同步进行卫生间止水施工,采用定型模板与楼板结构同时施工。在楼板模板支设完毕后,弹出止水墙墙身线,钢筋施工完毕后,设置止水墙模板,采取垂直和水平限位相结合控制的施工工艺,止水墙混凝土与楼板混凝土同时施工,保证止水墙与楼板混凝土构件的完整性。

4.施工工艺流程及操作要点

4.1施工工艺流程

测量放线→定型模板及限位加工→垂直限位安装→止水墙模板支设→限位卡箍安装→标高测量→浇筑楼板混凝土→浇筑止水墙混凝土→拆除止水墙模板→混凝土养护。

4.2操作要点

4.2.1测量放线

底板模板支设完毕后,按图纸尺寸进行止水墙定位放线,必须将门洞位置显著标示,考虑到模板施工的需要,需将止水墙身里外边线均需在模板上显示。

4.2.2定型模板及限位加工

根据图纸尺寸要求设计卫生间止水墙模板,采用12mm厚多层板定型制作,固定背楞采用50mm*100mm木龙骨,上下各一根

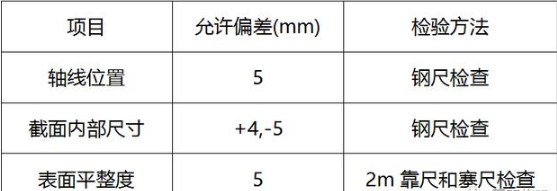

表4.2.1-1 止水墙模板加工允许偏差表

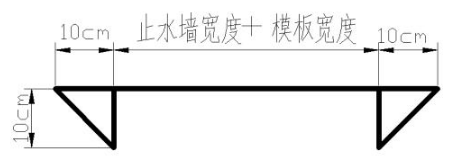

垂直限位采用废钢筋头制作成倒”开”型,考虑固定需要,下端采用5cm短钢筋方便固定止水墙模板,高度为板厚+止水平模板高度。


图4.2.1-1 垂直限位图

水平限位采用螺纹钢焊接而成,对称布置。


图4.2.1-2水平限位图

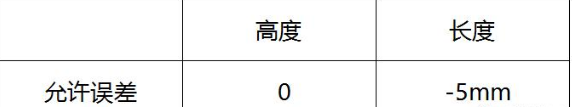

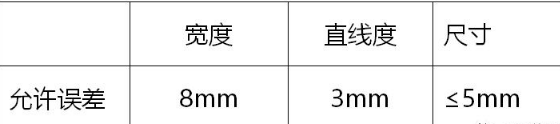

表4.2.1-2 限位安装加工允许偏差表


4.2.3垂直限位安装

根据墙身轮廓线,利用上下层板筋利用绑丝固定垂直限位,每个垂直限位固定点至少应有四个,保证限位位置准确、固定牢靠。

4.2.4止水墙模板安装

止水墙模板支设在垂直限位上,并在外龙骨在垂直限位安装处钉入固定钉,以便固定模板。止水墙模板应紧贴竖边处,用绑丝与龙骨上的铁钉绑扎,上下各两处固定。

4.2.5标高测量

水平限位卡箍安装

在止水墙模板上口安装水平限位卡箍,水平限位卡箍应卡在止水墙模板木龙骨外侧,确保混凝土施工时不会发生胀模现象。

4.2.6楼板混凝土施工

混凝土浇筑宜采用泵送方式进行,需连续浇筑,防止出现“冷缝”现象,有导墙部位施工至平立面交界位置。

4.2.7止水墙混凝土施工

在楼板混凝土初凝后终凝前浇筑止水导墙混凝土。

5.材料与设备

本工法无需特别说明的材料,采用的机具设备见下表5-1。

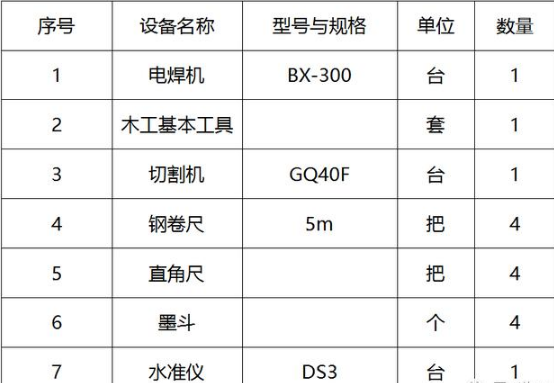

表5-1 机具设备统计表


6.质量控制

6.1工程质量控制标准

施工质量执行《混凝土结构工程施工质量验收规范》及设计图纸要求。

定型模板制作安装标准

表6.1-1

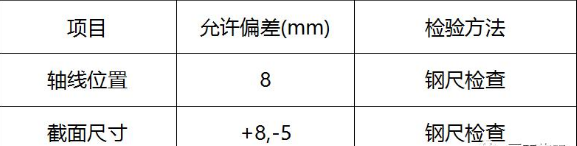

止水墙成型验收标准

表6.1-2


6.2质量保证措施

6.2.1 成立质量管理体系

建立由项目经理领导,技术负责人中间控制,专职质检员检查的三级管理体系,形成项目经理到各施工班组、分包单位的质量管理网。

6.2.2 质量保证程序

模板成型施工实行“三检制”,班组自检后,组织班组互检,合格后报依次报主管施工员、质检员检验后及时填写预检记录表格、质量评定表格和报验单,并向监理报验。对于不符合规范、验收标准要求的由责任班组负责返工。

6.3 质量控制注意事项

6.3.1浇筑混凝土前必须认真检查支撑、限位固定是否可靠。浇筑混凝土时必须由模板支设班组设专人护模,检查是否变形、松动、移动,及时恢复。

6.3.2振捣棒振捣时宜在模板中心位置处,避免冲击模板,造成模板几何尺寸不准。

6.3.3对于容易漏浆部位可采取水泥砂浆找平或加贴海绵条的方法进行处理,保证混凝土止水导墙的外观质量。

7.安全措施

7.1认真贯彻“安全第一,预防为主,综合治理”的方针,根据工程具体特点,组成专职安全员和班组兼职安全员参加的安全生产管理网络,执行安全生产责任制,明确各级人员的职责,抓好安全生产工作。

7.2施工现场按符合防火、防坠落、防触电等安全规定及安全施工要求进行布置,并完善布置各种安全标识。

7.3施工现场的临时用电严格按照《施工现场临时用电安全技术规范》的有关规范规定执行。

7.4浇筑混凝土严禁任意向楼下抛洒,防止落物伤人。

7.5夜间施工必须要有具备足够的照明。

8.环保措施

8.1材料进场应严格按照施工计划进场,堆放整齐,保持现场整洁。

8.2根据图纸精心排版,导墙模板尽量减少拼缝。

8.3采取各种有效措施,尽可能减少噪音,如振动器不准振动钢筋、模板、圆盘锯、刨床等尽量避免在公众休息时间使用,使用商品混凝土减少噪音和扬尘,夜间施工不得大声喧哗等。

8.4拆除模板按标识吊运到模板堆放地,由模板保养人员及时对模板进行清理、刷脱模剂,增加周转次数。

8.5现场模板加工垃圾及时清理,垃圾及时清运到指定垃圾站,做到模板工程施工工完料清。

9.效益分析

9.1本工法将卫生间止水墙二次结构施工转化为与主体同步,避免了二次零星施工、重复施工,消除了二次施工造成的污染,增强了止水墙与楼板的整体性,提高了结构自防水的能力,符合当代“节能减耗、低碳环保”的理念。

9.2本工法与普通施工工艺相比,无论是材料的控制、人工费,都产生了较好的经济效益。

我们以60套住户为例对其各方面比较如下表(表9.2-1):

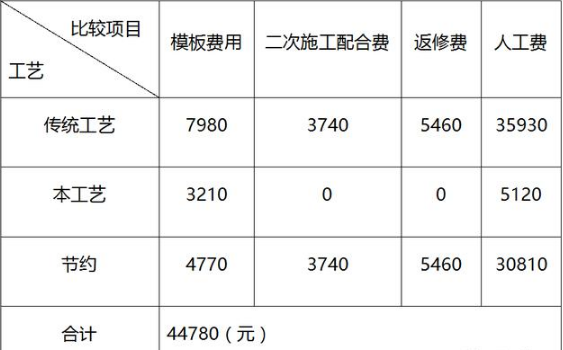

表9.2-1 经济效益比较表


10.应用实例

应用实例1:

安联风度柏林住宅小区项目总建筑面积为97808.46平方米,位于邢台市开发区建业路与冯庄街交叉口西南角。开工时间2012年4月23日,竣工时间为2013年10月15日,该工程应用卫生间止水墙随楼板结构一次成型施工技术,取得了良好的经济效益和社会效益。

应用实例2:

和力中心位于石家庄市体育北大街与谈南路交口西北角,总建筑面积约7万平方米。开工时间2011年8月26日,竣工时间为2013年4月20日,,该工程应用卫生间止水墙随楼板结构一次成型施工技术,取得了良好的经济效益和社会效益。

应用实例3:

城市中坚工程位于石家庄市中山路与大经街交叉口西南角,总建筑面积约7.6万平方米。开工时间2012年6月1日,该工程应用卫生间止水墙随楼板结构一次成型施工技术,取得了良好的经济效益和社会效益。

以上工程均应用卫生间止水墙随楼板结构一次成型施工技术,并经建设单位、监理单位验收合格。通过实践应用证明,此工艺不仅节约了大量的人力、物力,节约了工期,而且成型效果好,因此该工艺具有极大的推广应用价值。
