暖通工程水管道预留预埋施工方案

 01、空调水管道预留预埋

1.套管制作

1)套管的管径和材质:

DN15.20的管道采用大3号的套管,DN32~125采用大2-3号的套管,DN≥150的管道采用大1-2  号的套管;套管材质采用钢质管道(说明:套管大小要满足空调水管道在套管中保温不间断的要求)。

2)套管长度:

对于砼结构,参照土建结构图纸剪力墙和梁的横向尺寸即为相应管道套管的水平尺寸;

对于后砌筑墙体其套管长度则按照主体墙的厚度外加墙两面的成形装饰材料厚度作为套管的长度;

楼板部位的套管长度(随着管道的安装而制作安装)按照:有给排水设施的(如厨房卫生间及管道间)尺寸=结构板厚+装饰地面厚度+50mm;没有防水要求的楼板处套管长度=结构板厚+装饰地面厚度+20mm.

3)套管制作:

暖通套管类型分为普通刚性套管、刚性防水套管、柔性防水套管。

切割钢管:钢管切割时要先在钢管上画好尺寸,钢管切割长度为相应部位墙、梁宽度尺寸减3mm。如

400mm厚墙切成397mm的短钢管。切后钢管口要齐平,不能出现管口不平现象。除毛刺:将切割好的钢管的管口用打磨机除去管口毛刺。

钢管除锈及防腐:用钢刷子将钢管内外的锈除去,套管除锈后内侧刷防锈漆。填堵锯末、封堵管口:套管做完防腐后用湿锯末填堵套管,要填堵实,用黄胶带将管口封堵严密。

2.套管及模盒安装

1)水暖工长与土建工程部协调钢筋绑扎施工预留出套盒空间尺寸,按设计图纸在顶模板上画出套管模具的位置。遇到无法避免的钢筋时,必须事先经技术部门许可,并采取必要的补救措施后,方可将钢筋移位或断筋处理。

2)柔性防水套管的定位需要精确外侧法兰扣在剪力墙外表面上,和土建结构专业配合预先在非定型模板上划出套管两边的法兰外口尺寸并规范掏洞,使套管法兰正好嵌入模板中央。用不小于Ф8的钢筋与套管绑扎固定,并在结构钢筋内侧进行剪刀称或U型称与主筋绑扎固定牢固。

3)防水套管作合适的防锈防腐处理后,将套管固定在钢筋之间,防水套管固定应加附加筋,不得与结构钢筋焊接,附加筋与结构钢筋绑扎牢固。在浇注混凝土前按设计要求部位固定好,校对坐标、标高,平正合格后一次浇注。


4)在浇注混凝土过程中设专人看护,避免移位。保证预留、预埋孔洞、套管无位移跑偏歪斜等现象。

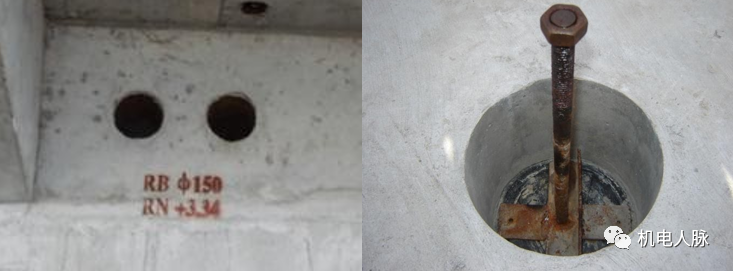

5)模盒起模时间要在初凝后硬化阶段,脱模后要及时清理,脱模时不要破坏周围结构,良好的预留洞口要完整,重要套管及预留洞及时做好标记。


6)二次砌筑时对于空调水穿墙的套管,砌筑到相应位置,由机电位置进行套管安装。套管的长度要考虑相应部位墙体的相应做法,套管的长度应为抹完灰后的墙体厚度。空调水管道均有坡度要求,在墙体厚度较厚并且管道规格较小时,安装时套管时应考虑将套管按坡度倾斜放置并加大套管规格。

02、风管孔洞预留预埋

1.通风立管穿楼板处均要预留洞

预留洞采用木盒方式,由木工统一制作,由土建按结构图放置,机电相关专业人员复查尺寸、位置及数量。

2.二次结构期间风管孔洞预留

进行墙体砌筑施工期时,通风专业人员随时跟踪施工部位,对于通风管道横穿墙体部位均要预留孔。预留孔及穿墙套管的位置及数量由通风与空调专业进行统计,出图发给技术部及相关砌筑施工单位。

1)风管孔一般都较大,通风工长将洞体尺寸及标高、位置综合到一张图上,由砌筑单位按图进行预留,通风质检员进行复查。

2)风管孔洞不易过大,管道每侧预留法半通过尺寸即可,过大会造成安装后堵洞麻烦,一般每侧预留50MM空隙为宜。

3)在穿不同防火分区的通风管道,在穿墙处应加设不小于6mm厚的铁皮套管。

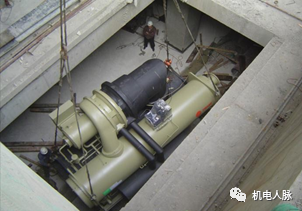

03、设备吊装孔

设备吊装洞位置、大小正确,设备运输通道通畅。设备吊装洞尺寸要充分考虑设备的外形尺寸,包括设备上的零部件尺寸。


04、强制性条文

在风管穿过需要密闭的防火、防爆的墙体或楼板时,应设预埋管或防护套管,其钢板厚度不应小于1.6mm。风管与防护套管之间,应用不燃且对人体无危害的柔性材料封堵。(详见《通风与空调工程施工质量验收规范》GB50243 第6.2.2条)

人防密闭套管预埋安装图

05、穿防火防爆墙体或楼板风管套管做法

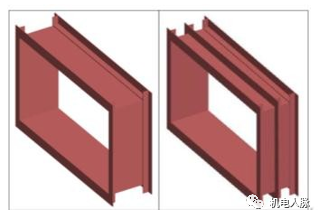

1.套管采用厚度δ≥1.6mm的铁皮焊接制作,两端安装角钢法兰式加固 框,风管与加固框翻遍铆接或焊接均可;如果边长大于等于 1500mm,则应在套管  中间再安装角钢加固框进行加固。以防止套管边向内凸。


2.预埋在后砌墙上的套管内外均应除锈干净,再刷防锈漆两道,且内表  面再刷两道防火涂料;预埋在剪力墙或楼板内的套管,其内表面除锈干净后刷防  锈漆两道、防火涂料两道,外表面只做除锈处理。3.套管应随结构浇注或砌筑同步预埋,两端与墙体饰面或楼板底面饰面齐平,高出楼板地面50mm。4.套管与风管之间的间隙为30~50mm。5.注意事项:套管预埋后必须固定牢固、不得变形;套管与风管的四周的间隙均匀一致,套管边不得向内凸。

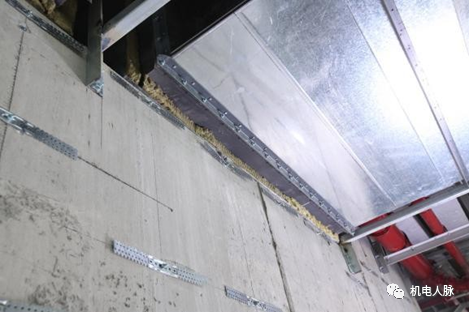

06、穿非防火防爆墙体或楼板风管套管做法

1.制作套管的钢板要用切割机进行切割,不得采用氧气乙快进行切割,  钢板按洞口的高、宽折成矩形套管。钢板对接处,采用咬口连接;套管材料选择应为 δ=0.6mm  的镀锌钢板;

2.吊顶内风管穿墙处套管饰面选用普通钢板喷涂优质面油漆处理;

3.外露风管穿墙处套管饰面按下图做法采用不锈钢或铝板处理,安装前的饰面材料需经业主审核认可。
