地下室外墙套管式穿墙管道/线缆防水构造做法是什么?

地下室外墙套管式穿墙管道/线缆防水构造做法是什么?

做法说明
    当管道/线缆伸缩较大,管道/线缆有更换要求时,应采用套管式防水构造,套管应加焊止水环。
    本做法为管道/线缆与结构的柔性连接,套管与管道/线缆之间不能承受水压力,所以必须在本节点的外部做积水井而使节点不承受水压。
    靠室内套管一端可与外墙平齐,浇筑混凝土时该端口预留套管要用胶布等密封好,避免堵塞孔洞。
    靠室外套管应突出外墙不少于150mm,在外墙模板上准确确定预留穿墙管位置并在模板上开洞,外墙合模前将穿墙套管插入模板孔洞中并固定牢固,合模后密封穿墙管与模板间的缝隙。
    套管与管道之间的缝隙应用柔性材料密实填充,且端面应光滑,管道接口不得设在套管内。当管道位置较低,地下水位较高时,应在套管周设置紧固装置,确保套管与管道之间的缝隙填料持续密实且不产生位移。
工艺流程
       止水套管预埋——套管清理——安装管道/线缆——内侧堵塞——外侧堵塞——打密封胶——防水附加层——防水层
节点图

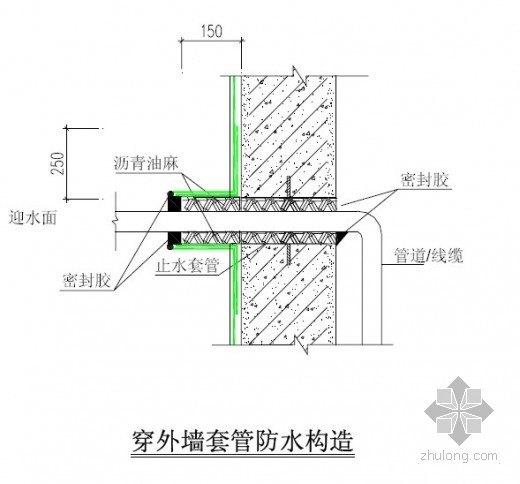

按此在新窗口浏览图片

构造做法
1、止水套管预埋
    止水环与套管必须满焊。
    浇筑混凝土前将套管内表面清理干净并将孔口临时封闭。按要求定位并安装牢固。
2、套管清理
    在安装管道/线缆前须先清除套管内的杂物、铁锈,并在管壁刷防锈漆,等防锈漆干透之后安装管道/线缆。
3、安装管道/线缆
    管道接口不得设在套管内。
    调整管道坡度及支吊架,固定好管道/线缆后方可进行管道/线缆与套管间隙的封堵。
4、内侧堵塞
    先从内侧用沥青油麻丝填充至套管的中间部位,并填充密实。
5、外侧堵塞
    从外侧填堵沥青油麻丝。
6、打胶
    打室内套管与管道密封胶,在室内采取措施顶实密封材料后打室外套管与管道间隙密封胶。
7、防水附加层及防水层
    在迎水面一侧,沿套管周边施工防水附加层。防水附加层沿套管及套管外墙周边各不小于150mm。
    防水附加层经验收合格后与外墙一起施工防水层。
质量控制点
1、止水套管安装
2、管道/线缆安装
3、油麻、沥青油膏堵塞密实
4、防水附加层及防水层范围、厚度控制
