高耸钢结构施工测量规定有哪些?
14.6.1 高耸钢结构的施工控制网宜在地面布设成田字形、圆形或辐射形。
14.6.2 由平面控制点投测到上部直接 测定施工轴线点,应采用不同测量法校核,其测量允许误差为 4mm。
14.6.3 标高±0.000m 以上塔身铅垂度的测设宜使用激光铅垂仪,接收靶在标高 100m处收到的激光仪旋转 360°划出的激光点轨迹圆直径应小于 10mm。
14.6.4 高耸钢结构标高低于 100m 时,宜在塔身中心点设置铅垂仪;标高为 100m~200m时,宜设置四台铅垂仪;标高为 200m 以上时,宜设置包括塔身中心点在内的五台铅垂仪。铅垂仪的点位应从塔的轴线点上直接测定,并应用不同的测设方法进行校核。

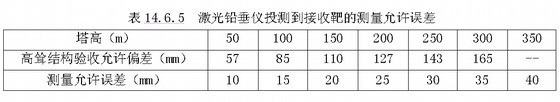

14.6.5 激光铅垂仪投测到接收靶的测量允许误差应符合表 14.6.5 的要求。有特殊要求的高耸钢结构,其允许误差应由设计和施工单位共同确定。
14.6.6 高耸钢结构施工到 100m 高度时,宜进行日照变形观测,并绘制出日照变形曲线、列出最小日照变形区间。 14.6.7 高耸钢结构标高的测定,宜用 钢尺沿塔身铅垂方向往返测量,并宜对测量结果进行尺长、温度和拉力修正,精度应高于 1/10000。
14.6.8 高度在 150m 以上的高耸钢结构,整体垂直度宜采用 GPS 进行测量复核。
