地下防水工程施工知识

一、卷材防水层

(一)地下油毡防水层的施工方法

地下油毡防水层的施工方法,有外防外贴法和外防内贴法。

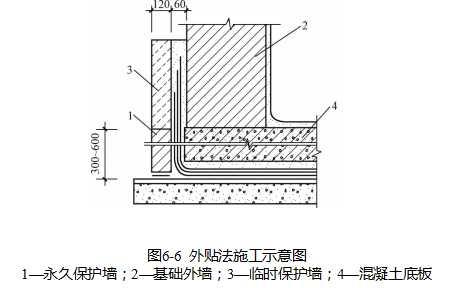

(1)外防外贴法施工。外防外贴法(简称外贴法),如图6-6所示,待混凝土垫层及砂浆找平层施工完毕,在垫层四周砌保护墙的位置干铺油毡条一层,再砌半砖保护墙高约300~500 mm,并在内侧抹找平层。

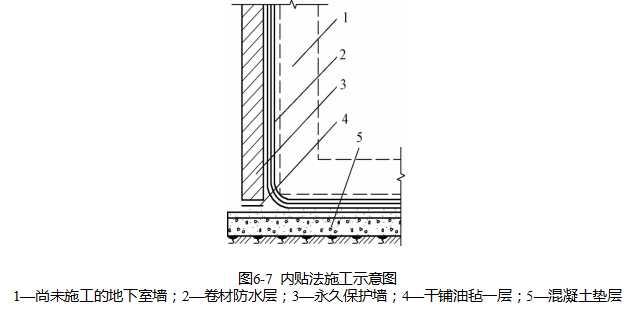

(2)外防内贴法施工外防内贴法(简称内贴法)如图6-7所示。先做好混凝土垫层及找平层,在垫层四周干铺油毡一层并在其上砌一砖厚的保护墙,内侧抹找平层,刷冷底子油1~2遍,然后铺贴油毡防水层,完成后,表面涂刷2~4 mm厚热沥青或加填充料的沥青胶,随即铺撒干净、预热过的绿豆砂,以保护油毡。接着进行钢筋混凝土底板及砌外墙等结构施工。


(二)油毡铺贴要求及结构缝的施工

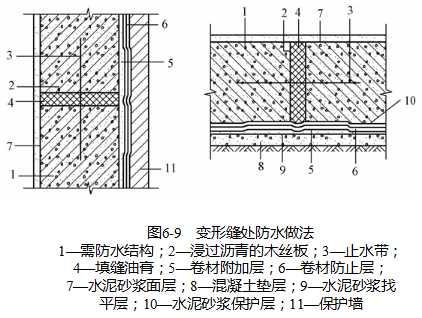

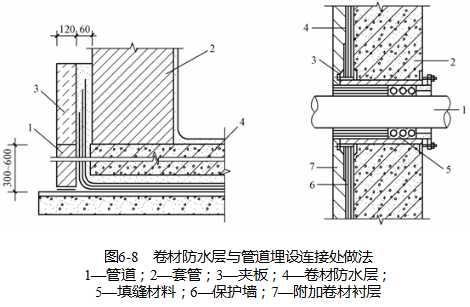

应特别注意阴阳角部位,穿墙管(图6-8)以及变形缝(图6-9)部位的油毡铺贴,这是防水薄弱的地方,铺贴比较困难,操作要仔细,并增贴附加油毡及采取必要的加强构造措施。



二、水泥砂浆防水层

(一)材料要求

水泥砂浆防水层所用的水泥宜采用不低于325号普通硅酸盐水泥或膨胀水泥,也可以用矿渣硅酸盐水泥。砂浆用砂应控制其含泥量和杂质含量。

配合比按工程需要确定。水泥净浆的水灰比宜控制在0.37~0.40或0.55~0.60范围内。水泥砂浆灰砂比宜用1∶2.5,其水灰比为0.6~0.65之间,稠度宜控制在7~8 cm。如掺外加剂或采用膨胀水泥时,其配合比应执行专门的技术规定。

(二)水泥砂浆防水层施工

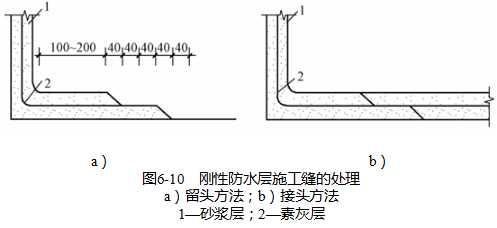

采用水泥砂浆防水层时,结构物阴阳角、转角均应做成圆角。防水层的施工缝需留斜坡阶梯形,层次要清楚,可留在地面或墙面上,离开阴阳角200 mm左右,其接头方法见图6-10。接缝时,先在阶梯形处均匀涂刷水泥浆一层,然后依次层层搭接。


三、冷胶料防水层

JG-2防水冷胶料(即水乳型橡胶沥青冷胶料)是一种新型建筑防水材料,它是以沥青、橡胶和水为主要材料,掺入适量的增塑剂及防老化剂,采用乳化工艺制成。其粘结、柔韧、耐寒、耐热、防水、抗老化能力等均优于纯沥青和沥青胶,并且有质量轻、无毒、无味、不易燃烧、冷施工等特点,而且操作简便,不污染环境,经济效益好,与一般卷材防水层相比可节约造价30%左右,还可在比较潮湿的基层上施工。

冷胶料可单独作为防水涂料,也可衬贴玻璃丝布,当地下水压不大时做防水层或地下水压较大时做加强层,可采用二布三油一砂做法;当在地下水位以下做防水层或防潮层时,可采用一布二油一砂做法。铺贴顺序为先铺附加层及立面,再铺平面;先铺贴细部,再铺贴大面。施工冷胶料应随配随用,当天用完;两层涂料的施工间隔时间不少于12h,最好24h,以利结膜和各项性能加强。雨天、雾天、大风天,以及负温条件下不得施工。冷胶料施工的适宜温度以10~30 ℃为宜。

冷胶料适用于屋面、墙体、地面、地下室等部位及设备管道防水防潮、嵌缝补漏、防渗防腐工程。

四、防水混凝土

(一)防水混凝土的性能与配制

普通防水混凝土除满足设计强度要求外,还须根据设计抗渗等级来配制。在普通防水混凝土中,水泥砂浆除满足填充、粘结作用,还要求在石子周围形成一定数量和质量良好的砂浆包裹层,减少混凝土内部毛细管、缝隙的形成,切断石子间相互连通的渗水通路,满足结构抗渗防水的要求。

普通防水混凝土宜采用普通硅酸盐水泥、火山灰硅酸盐水泥、粉煤灰硅酸盐水泥,水泥标号应不低于425号。如掺外加剂,亦可用矿渣硅酸盐水泥。石子料径不宜大于40 mm,吸水率不大于1.5%,含泥量不大于1%。

普通防水混凝土的配合比应通过试验选定。选定配合比时,应按设计要求的抗渗等级提高0.2 MPa,其他各项技术指标应符合下列规定:每立方米混凝土的水泥用量不少于320 kg;含砂率以35%~40%为宜;灰砂比应为1∶2~1∶2.5;水灰比不大地0.6;坍落度不大于60 mm,如掺用外加剂或用泵送混凝土时,不受此限。

外加剂防水混凝土是在混凝土中加入一定量的外加剂,如减水剂、加气剂、防水剂及膨胀剂等,以改善混凝土性和结构的组成,提高其密实性和抗渗性,达到防水要求。

(二)防水混凝土的施工

1.施工要点

防水混凝土工程的模板应平整且拼缝严密不漏浆,并有足够的强度和刚度,有水率要小。一般不宜用螺栓或铁丝贯穿混凝土墙固定模板;当墙高需用螺栓贯穿混凝土墙固定模板时,应采取止水措施。一般可在螺栓中间加焊一块100 mm×100 mm的止水钢板,阻止渗水通路。

为了阻止钢筋的引水作用,迎水面防水混凝土其钢筋保护层厚度不得小于30 mm,底板钢筋均不能接触混凝土垫层。墙体的钢筋不能用铁钉或铁丝固定在模板上。严禁用钢筋充当保护层垫块,以防止沿钢筋浸入。

防水混凝土应用机械搅拌、机械振捣,浇筑时应严格做到分层连续进行,每层厚度不宜超过300~400 mm。两层浇筑时间间隔不应超过2 h,夏季适当缩短。混凝土进入终凝(一般浇后4~6 h)即应覆盖,浇水湿润养护不少于14 d。

2.施工缝

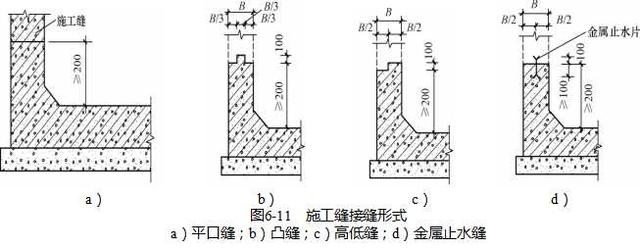

常用的施工缝种类有平口缝、凸缝、高低缝和金属止水缝,如图6-11所示。


五、堵漏技术

(一)块硬水泥胶浆(简称胶浆)堵漏

1.孔洞漏水堵漏方法

孔洞和水压较小时,可直接采用堵塞法处理。堵漏时,将漏点剔成10~30 mm、深20~50 mm的小洞,用水清洗干净,把配好的胶浆待开始凝固时,迅速压入小洞内,挤压密实,不再渗漏后,在其表面抹素灰和砂浆各一层并扫毛。待一定强度后,与结构层一起做防水层。

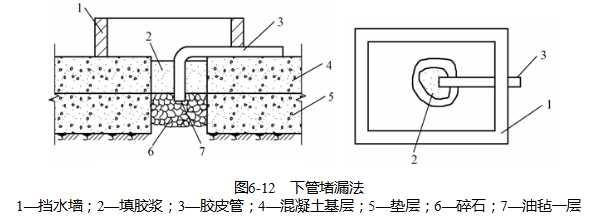

如孔洞和水压较大,可采用下管堵漏法处理,如图6-12所示。


2.裂缝漏水堵漏方法

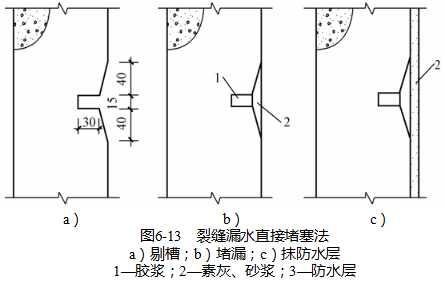

水压较小的裂缝,可采用直接堵塞法,见图6-13。堵漏时,先剔槽,在缝中堵塞胶浆,最后做防水层。如缝较长,可分段进行,接缝成斜槎。

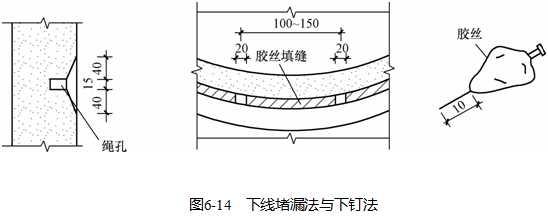

如水压较大的裂缝漏水,则采用下线堵塞法进行,见图6-14。剔槽洗净后,在槽内底部沿裂缝放置一根合适的小绳,缝长可分段,段间留20 mm空隙。操作时,每段用胶浆压紧,抽出小绳后,使水从绳孔中流出。段间空隙用下钉法缩小孔洞。用胶浆包住钉子塞进空隙,快凝固时拔出钉子,钉孔洞漏水用直接堵塞法堵住。


(二)氰凝灌浆堵漏

氰凝又名聚异氰酸脂。它是由多种化学原料按一定比例、一定顺序配制而成的氰凝浆液。

氰凝浆液的特点是:当浆液没有遇到水之前,不发生化学反应,是稳定的,故要密闭贮存;当凝液遇水后立即反应,粘度逐渐增加,生成不溶于水又不透水的凝固体,且具有较高的抗压强度。由于水是化学反应的组成部分,因此浆液不会被水冲淡或流失;浆液遇水反应时,放出二氧化碳,使浆液发生膨胀,向四周渗透扩散,直到反应结束时才停止膨胀和渗透。

堵漏时,施工操作可分为基层处理、布置灌浆孔、埋设注浆嘴、封闭漏水孔(除注浆嘴外,其他漏水部位均用快硬胶浆堵住,以免氰凝浆液漏出)、试灌、灌浆、封口等七个工序。

灌注浆液时,其动力可用空气压缩机、电机泵、手掀泵等机具。
