土方工程基础知识

土方工程是土木工程施工中主要部分工程之一,任何一项工程施工都是从土方工程开始。它包括土方的开挖、运输、填筑与弃土、平整与压实等主要施工过程,以及场地清理、测量放线、施工排水、降水和土壁支护等准备工作于辅助工作(见图)。

常见的土方工程

一、土方工程的特点与施工要求

土方工程施工,作业对象独特,施工方法多样,具有明显特点。

(一) 面广量大、劳动繁重

(二) 施工条件复杂

组织土方工程施工的要求有以下4点:

(一)在条件允许的情况下应尽可能采用机械化施工,尽可能减轻繁重的体力劳动。

(二)要合理安排施工计划,尽量避开冬季、雨季施工;否则,应做好相应的准备工作。

(三)为了降低土方工程施工费用,减少运输量和占用农田,要对土方进行合理调配、统筹安排。

(四)在施工前要做好调查研究,了解土壤的种类和工程性质,工期要求、质量要求及施工条件,施工地区的地形、地质、水文、气象资料,拟合合理的施工方案和技术措施。以保证工程质量和安全,加快施工进度。

二、土的工程分类

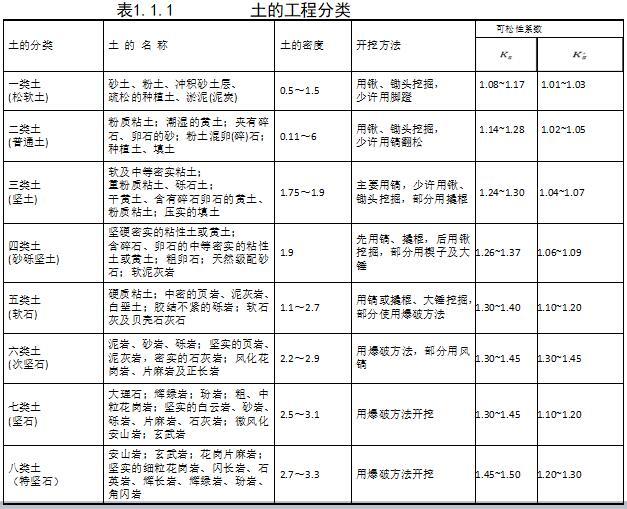

土的种类很多,其分类方法也很多,如按土的沉积年代、颗粒级配、密实度、液性指标分类等。在土木工程中,土方工程按土的开挖难易程度将土分为8类,如表1.1.1所示。表中列出了土的工程分类直观的鉴别方法,就是根据开挖难易程度和开挖中使用的不同工具和方法来进行分类。

土的开挖难易程度直接影响土方工程的施工方案,劳动量消耗和工程费用。土越硬,劳动量消耗越多,工程成本高。

三、 土的工程性质

土的工程性质对土方工程施工有直接影响,也是进行土方施工设计所必须掌握的基本资料。土的工程性质主要有土的可松性、土的压缩性、土的含水量、土的透水性和土的休止角等。

(一)土的可松性

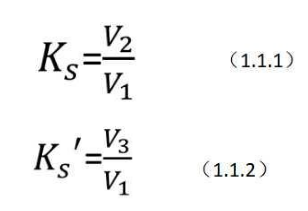

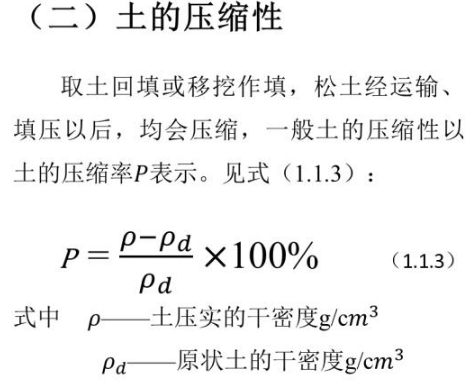

自然状态下的土经开挖后组织被破坏,其体积因松散而增大,以后虽经回填压实,也不能恢复为原来状态时的体积。土的可松性程度,一般用最初可松性系数和最后可松性系数来表示 ,见式(1.1.1)与式(1.1.2)。

式中:

V1--土在天然状态下的体积

V2--土经开挖后的松散体积

V3--土经回填压实后的体积

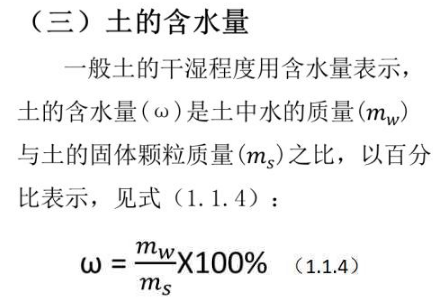

一般称含水量在5%以下的为干土;在5%-30%的称为潮湿土;大于30%的称为湿土。

(四)土的透水性

土的透水性是指水流通过土中孔隙的难易程度。地下水在土中渗流速度一般可按达西定律计算见(图),计算公式为式 :

水力坡度示意图

(五)土的休止角

土的休止角(安息角)是指在某一状态下的土体可以稳定的坡度(见图)。

土的休止角示意图

四、土方边坡坡度

(一)土方边坡的形式及坡度的表示方法

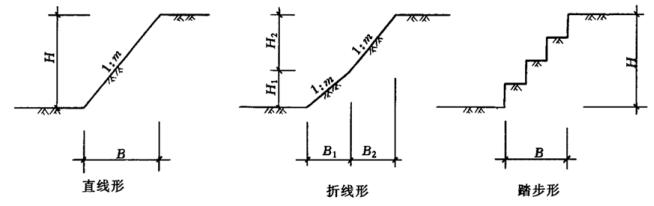

为保证土方工程施工时土体的稳定,防止塌方,保证施工安全,当挖土超过一定的深度时,应留置一定的坡度。土方边坡的坡度以其高度H与宽度B之比来表示(见图)

土方边坡示意图

(二)确定土方边坡坡度应考虑的因素

确定土方边坡坡度应该考虑如下因素:土质、开挖深度、施工工期、地下水水位、排水情况、施工方法、边坡留置时间、坡顶荷载、气候条件、相邻建筑物等。

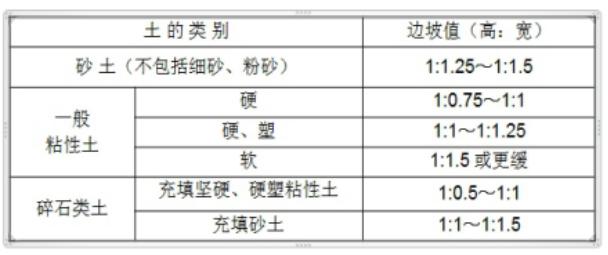

边坡坡度应根据不同的挖填高度、土的工程性质及工程特点而定,既要保证土体稳定和施工安全,又要节省土方。临时性挖方边坡可按《建筑地基基础工程施工质量验收规范》GB50202确定如表1.1.2所示:

表1.1.2 临时性挖方的边坡值

场地边坡开挖应采取沿等高线自上而下、分层、分段依次进行。在边坡上采取多台阶同时进行开挖时,上台阶应比下台阶开挖进深不少于30m,以防塌方。边坡台阶开挖,应作成一定坡势以利泄水。边坡下部设有护脚矮墙及排水沟时,在边坡修完后,应立即进行护脚矮墙和排水沟的砌筑和疏通,以保证坡面不被冲刷和坡脚范围内不积水。
