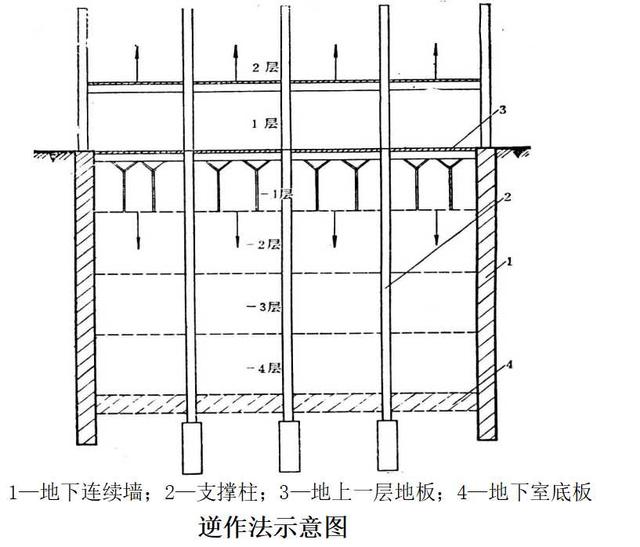

1.逆作法原理
沿建筑物地下室轴线或周围施工地下连续墙或密排桩等其他支护结构,同时建筑物内部的有关位置浇筑或打下中间支承桩和柱,作为施工期间于底板封底之前承受上部结构自重和施工荷载的支撑。然后施工地面一层的梁板楼面结构,作为地下连续墙刚度很大的支撑,随后逐层向下开挖土方和浇筑各层地下结构,直至底板封底。
同时,由于地面一层的楼面结构已完成,为上部结构施工创造了条件,所以可以同时向上逐层进行地上结构的施工。如此地面上、下同时进行施工,直至工程结束。
2.逆作法的分类
(1)全逆作法
利用地下各层钢筋混凝土肋形楼板对四周围护结构形成水平支撑。楼盖混凝土为整体浇筑,然后在其下掏土,通过楼盖中的预留孔洞向外运土并向下运入建筑材料。同时由于首层地板浇筑完成,可同时向上施工。
(2)半逆作法
利用地下各层钢筋混凝土肋形楼板中先期浇筑的交叉格形肋梁,对围护结构形成框格式水平支撑,待土方开挖完成后再二次浇筑肋形楼板。
(3)部分逆作法
用基坑内四周暂时保留的局部土方对四周围护结构形成水平抵挡,抵消侧向压力所产生的一部分位移。
(4)分层逆作法
此方法主要是针对四周围护结构,是采用分层逆作,不是先一次整体施工完成。分层逆作四周的围护结构是采用土钉墙。
3.全逆作法施工流程
施工时由上到下层逐层开挖土方和浇筑各层地下结构,同时,由于地上一层底板结构已完成,为上部施工创造了条件,这样可以同时向上逐层进行地上结构的施工。
4.半逆作法施工流程
其方法与全逆作法相同,只是地下施工时不同时向上施工。

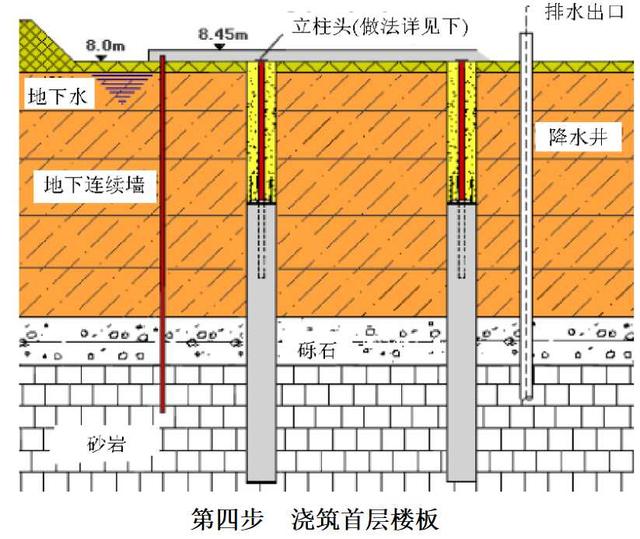

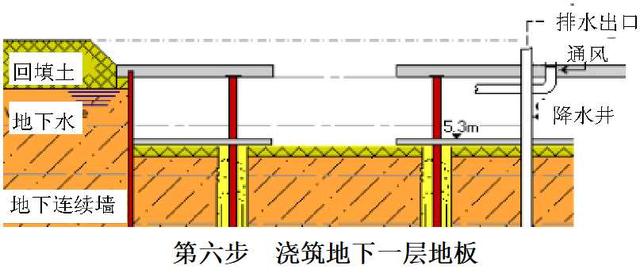

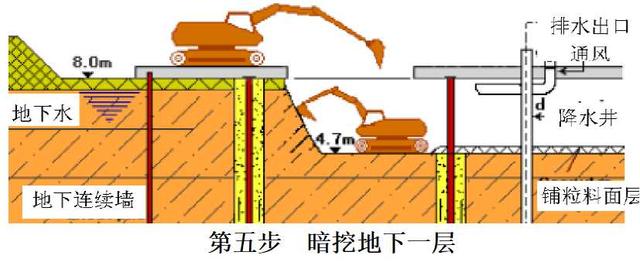

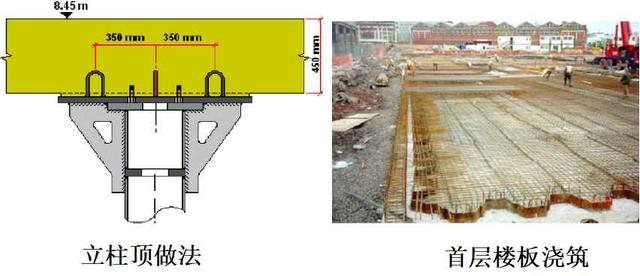

主要施工程序为:中间支承桩和地连墙施工→地下室-1层挖土→浇筑其顶T形楼盖和四周部分板带混凝土→地下-2层挖土→浇筑其顶T形楼盖和四周部分板带混凝土→以此循环至土方全部开挖完毕,地下室地板封底并养护至设计强度→从下而上逐层浇筑内衬墙、柱外包混凝土、剪力墙和未浇筑楼板→顺次进行地上结构施工,直至工程结束。
这种方法主要节省材料,缩短工期很有限。
5.部分逆作法施工流程
适用于建筑规模大,一层至二层地下室结构工程,围护结构可用地连墙兼做承重结构,亦可采用密排桩与内衬墙组成桩墙合一的地下室称重外墙。
一层多跨地下室中顺边逆施工程序:
工程桩与围护结构施工→地下室中部土方开挖,保留四周一跨土方以平衡围护结构外侧压力→地下室中部承台板混凝土浇筑→地下室中部柱或核心筒剪力墙混凝土顺(正)作法施工→首层梁板结构混凝土浇筑,并与四周围护结构联结形成水平内支撑→混凝土养护至→挖出地下室四周的保留土方,浇筑四周基础底板和内衬墙混凝土,完成地下结构施工→顺次进行地上结构施工,直至工程结束。
地质条件较好二层多跨地下室中顺边逆施工程序:
工程桩与围护结构施工→地下一层以上土方开挖,围护结构悬臂受力,继续开挖地下室中部地下一层以下至基础底板垫层底,保留地下二层四周一跨土方,以平衡围护结构外侧压力→地下室中部承台板混凝土浇筑→混凝土养护→地下室中部二层柱与剪力墙及地下一层梁板混凝土浇筑→混凝土养护→开挖地下二层四周的保留土方→地下室四周底板、地下一层柱与剪力墙及首层梁板混凝土浇筑→完成地下结构施工→顺次进行地上结构施工,直至工程结束。
