爬架施工作业安全监管要点

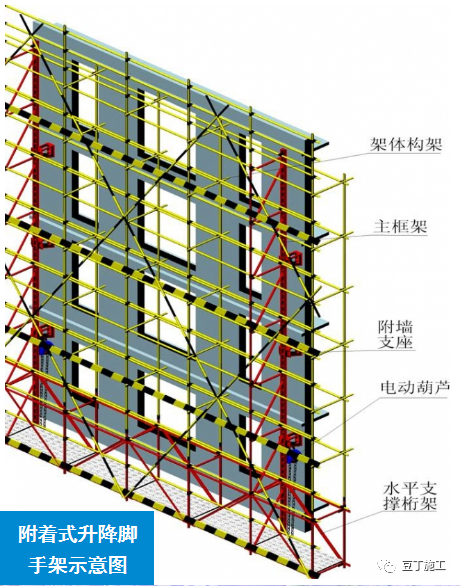

附着式脚手架简介

附着式升降脚手架是搭设一定高度并通过附着支撑结构附着于工程结构上,具有防倾覆、防坠落装置,依靠自身的升降设备和装置,随工程结构施工逐层爬升直至结构封顶,可满足结构施工、安装施工、装饰施工等施工阶段中工人在建筑外侧进行操作时的施工工艺及安全防护需要。

附着式升降脚手架的基本原理:利用建筑物已浇筑混凝土的承载力将脚手架和专门设计的升降机构分别固定(附着)在建筑物结构上,当升降时解开脚手架同建筑物的约束力而将其固定在升降机构上,通过升降动力设备实现脚手架的升降,升降到位后,再将脚手架固定在建筑物上,解除脚手架同升降机构的约束,将其安装在下次升降需要的位置,再将脚手架固定其上实现下次升降。

附着式升降脚手架施工作业安全监管分级


安全旁站监管内容

1.旁站人员在作业前必须熟知该分部分项工程安全技术交底内容,是否具备施工方案、技术措施是否到位,监督操作人员按技术交底内容进行安全作业。

2.旁站人员应监督检查操作人员是否通过三级安全教育,未通过安全教育并合格的不得作业。特殊工种操作人员所持证件是否符合要求,未持证或证件不符合要求的不得作业。

3.旁站人员在作业前应检查安全防护、应急通道、照明、有毒有害气体含量等作业环境是否符合要求。

4.旁站人员在作业前需检查作业人员个体安全防护措施。

5.旁站人员旁站过程应设置安全警戒措施,巡回检查施工作业点及周边环境,发现违章指挥、违章作业、违反操作工序现象,应给予及时纠正。

6.旁站人员应时刻关注天气环境的变化,在不符合施工要求的时候及时制止其施工。

7.高空作业旁站时应时刻注意周围人员走动情况,杜绝交叉作业。

附着式升降脚手架施工作业前监管要点

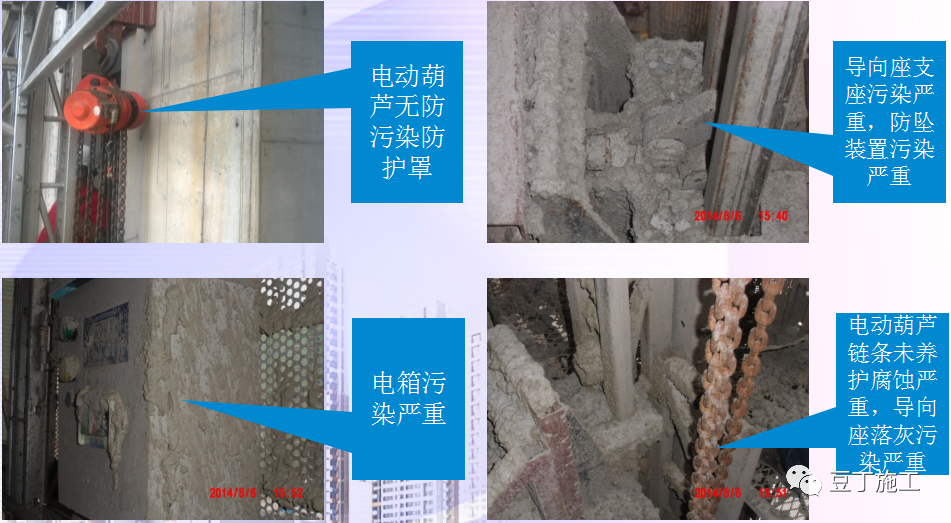

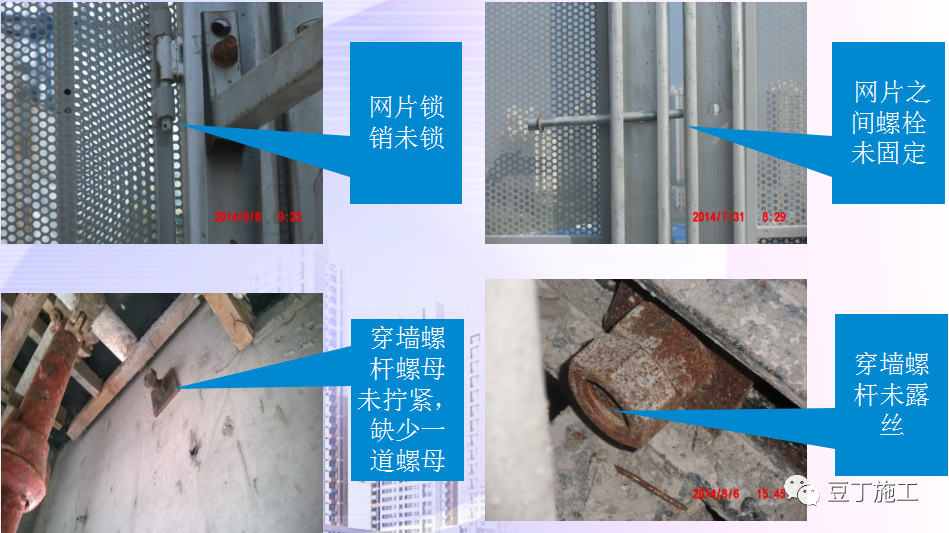

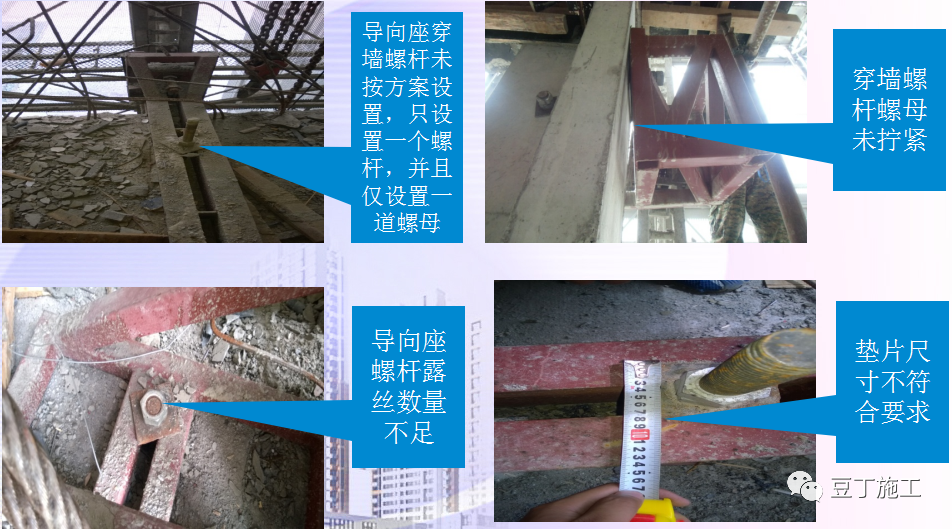

附着式升降脚手架施工作业风险监管要点

爬架安装



(1)架体高度不得大于5倍楼层高。

(2)架体宽度不得大于1.2米。

(3)直线布置的架体支承跨度不得大于7米,折线或曲线布置的架体,相邻两主框架支撑点处的架体外侧距离不得大于5.4米。折线布置只允许一跨二折,其支承跨度不应大于5米,且折点外边离跨中心不得大于2米。

(4)架体的水平悬挑长度不得大于2米,且不得大于跨度的1/2。

(5)架体全高与支承跨度的乘积不得大于110平方米。


防倾装置:

可以防止附着升降脚手架内外倾翻 。使用时在每个附墙支座上设置一组防倾装置,从上至下共三组。防倾装置上的导轮与主框架上的导轨形成导轮导轨装置,在提升过程中,使架体滑移并起到防倾导用。

防坠落装置:

防坠装置安装复位弹簧,当架体按照设计速度正常下降时,防坠装置复位时间为架体导轨横撑刚好通过。但是当升降架发生意外坠落时,由于重力加速度的存在,架体下降速度加快,使防坠装置无法匀速复位,导致导轨横撑不能通过防坠装置,完成防坠制动。

(1)防坠落装置应设置在竖向主框架处并附着在建筑物上,每一升降点不得少于一个防坠落装置,防坠落装置在使用和升降过程中都必须起作用。

(2)防坠落装置必须采用机械式的全自动装置,并应具有防尘、防污染的措施,并应灵敏可靠和运转自如。

(3)防坠落装置与升降设备必须分别独立固定在建筑结构上。


安装电动葫芦时应注意电动葫芦不能与架体相撞,链条应平顺,不得扭结,挂钩设有防脱钩。调试各电动葫芦吊钩的升降方向与电气控制装置指定应方向一致,并应安装拉力传感器,适量微紧电动葫芦。电动葫芦应定期检查保养。

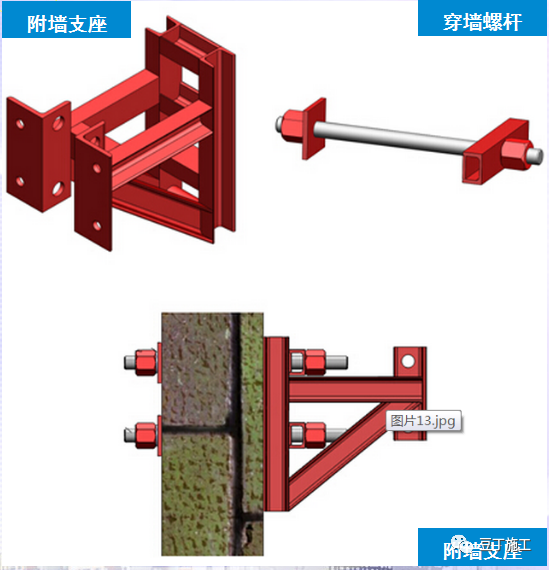

附墙支座:

(1)竖向主框架所覆盖的每个楼层处应设置一道附墙支座。

(2)在使用过程中,应将竖向主框架固定于附墙支座上。

(3)在升降过程中,附墙支座上应设有防倾、导向的结构装置。

(4)附墙支座应采用锚固螺栓与建筑物连接,受拉螺栓的螺母不得少于2个,或采用弹簧圈加单螺母,螺杆露出螺母端部的长度不得少于3扣,并不得少于10mm,垫板尺寸应由设计确定,且不得小于100mm×100mm×10mm。

(5)附着支座支承在建筑物上连接处混凝土的强度应按设计要求确定,且不得小于C10。

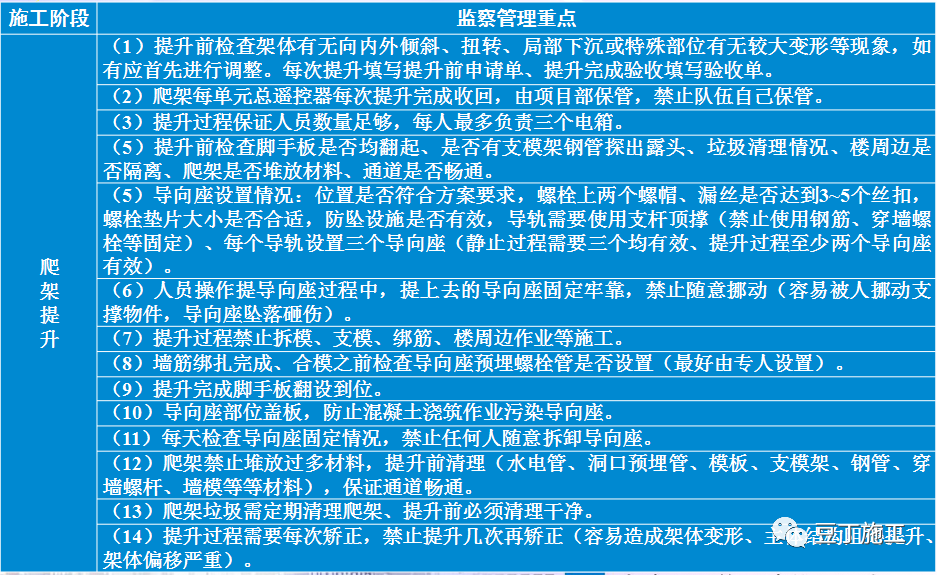

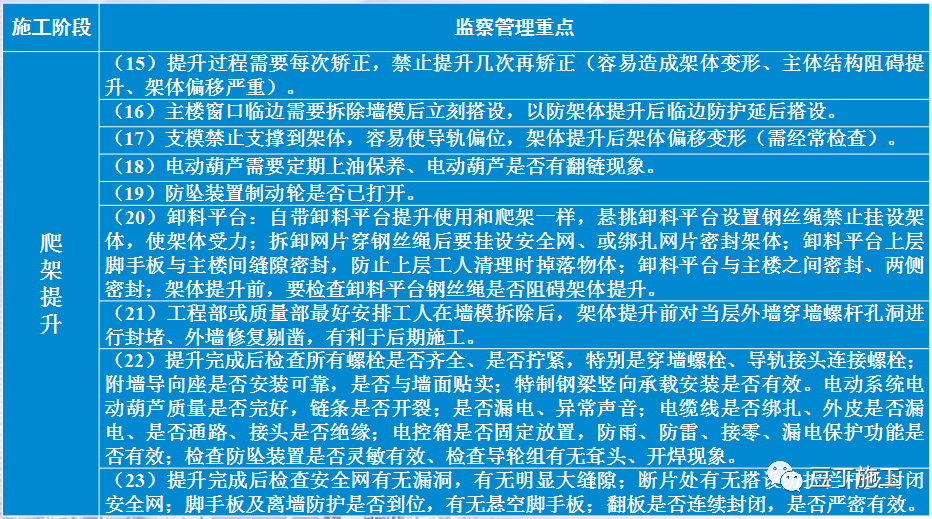

爬架提升









爬架拆除


附着式升降脚手架作业安全隐患及不符合项分级表
