首页

  1. 首页
  2. 施工技术
  3. 内容

静压法预制管桩施工工艺

一、预制管桩施工准备

1、认真研究工程地质资料,依据规范和规程,结合项目进度、成本和可行的安全、质量、环水保等施工要求编制实施组织计划。

2、勘察现场,调查周围构造物、管线,合理布置场地,规划好施工顺序及机械行走路线。

3、开工前确保场地“三通一平”特别是确保电力的供应。选择有资质的管桩生产厂家,组织材料进场。按规范要求进行检测,经检验合格后方可使用,对不合格产品另做标识处理并清理出场。

4、布置测量控制网,水准基点,基点设在受打桩影响范围之外,测量施工区段桩位地面高程。

二、预制管桩施工组织

根据预制管桩的施工特点、难点及工期要求,成立以项目经理部为核心的管理机构,分部具体实施,组织强有力的专业施工队伍,配备现代化的施工机械设备,确保工程在安全的前提下按质、按期完成。详见下页《施工组织机构图》。

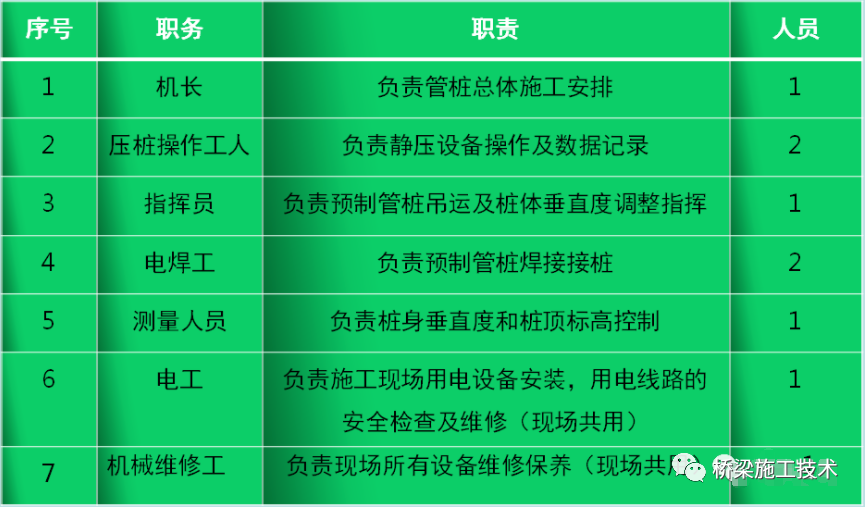

三、预制管桩施工人员配备及职责

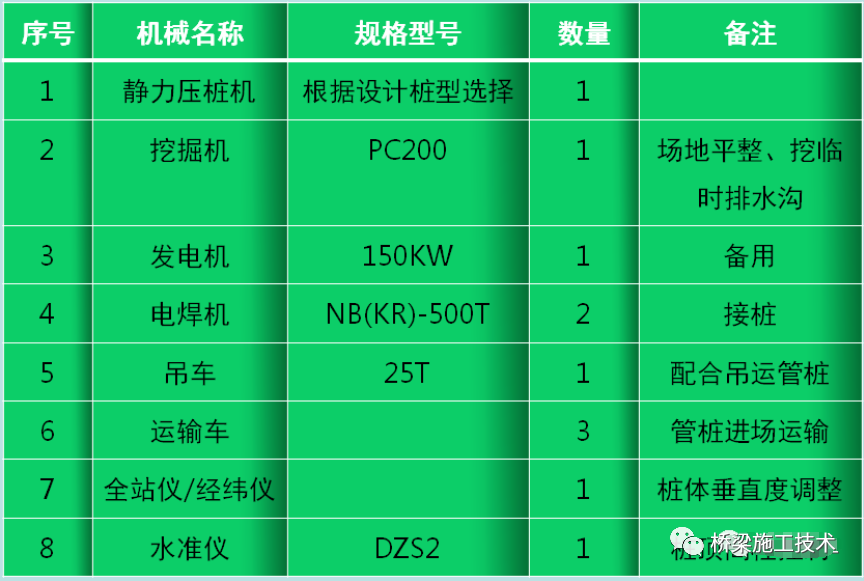

四、主要施工机械配备


五、选择静力压桩机参数表


六、预制管桩施工工序及工艺流程

6.1、预制管桩施工工序

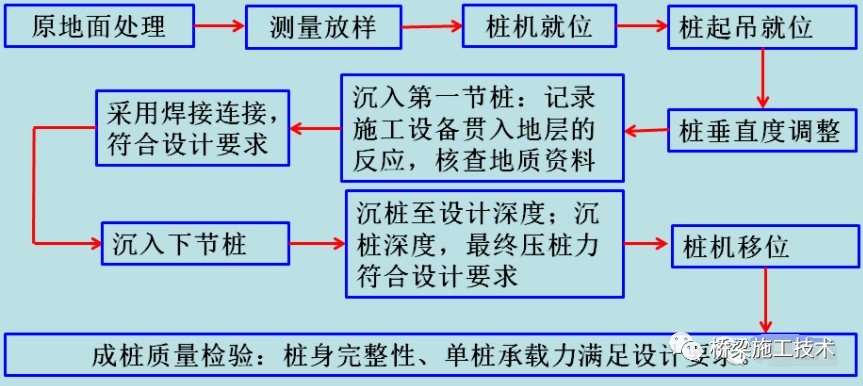

6.2、预制管桩工艺流程图


施工前做好人员的培训及技术交底工作,在施工中安排施工技术人员负责现场施工记录,收集相关数据资料,在施工中认真记录贯入地层时设备的反应,及时记录压力表读数,每沉入1m或压力表读数突变时记录仪表读数,记录成桩深度和终压桩力。

6.1场地平整

⑴一般地段:清除施工场地内地表附着物,挖除树根。对影响桩机作业的松软土地段采取压实处理,若压实质量不能满足机械施工要求时采用换填30~50cm化学改良土(掺3%石灰改良土)。确保施工场地表面应有足够的抗压承载力。施工场地设2%~4%横向排水坡,路基两侧设置临时排水沟,保障排水顺畅,避免因雨水造成路基基底被浸泡影响施工。

⑵鱼塘或低洼积水地段:对于鱼塘或低洼积水地段采取挖排水沟疏导排水或集中抽水处理,将积水排泄干净清除基底残留垃圾。基底晾晒后分层回填灰土,并逐层压实确保满足预制管桩静压施工要求。

6.2桩位放样

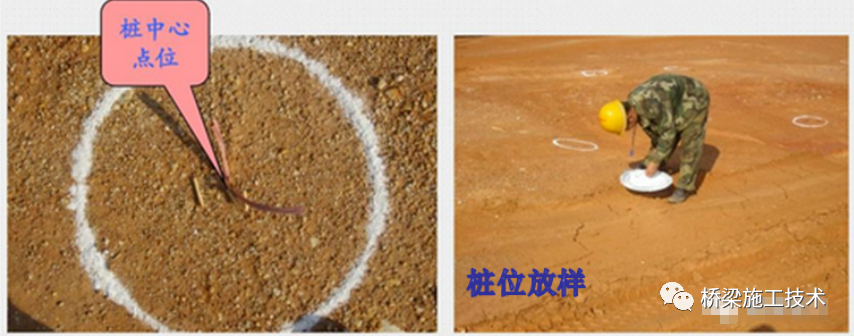

预制管桩按施工图断面分区段施工,场地平整后由测量班进行控制放样,使用全站仪或GPS精确放样出每个区段的最外侧4个桩位(插入钢钎)作为控制点,现场技术员根据布置图及控制点采用钢尺法进行布桩,使用竹筷插入桩位处并四周撒白灰(或绑红色布条),使桩位地面标识明显。


6.3桩机就位

设备调试完毕后,利用桩机上行走装置、移动行走就位,按不小于单桩承载力2.0倍配备荷载,最大荷载不超过桩身所能承担的应力。


6.4预制管桩起吊就位

预制管桩在起吊前,在桩身上设置尺寸标识(每1m设置一道),以便在施工中观测记录。起吊预制管桩时,采用布质吊运至桩机边,开始垂直起吊,平稳的将桩送到压桩机夹桩器中,同时使劲性桩中心对准桩位,开动桩机油泵抱桩、固定、下压预制管桩,缓缓下压插入土中约50cm。

相关文章

回到顶部
请复制以下网址分享
静压法预制管桩施工工艺
https://m.gc5.com/gczs/sgjs/10428331.html
