首页

  1. 首页
  2. 室内知识
  3. 内容

史上最全装饰质量通病及施工工艺汇总,果断收藏!

装饰质量通病汇总

在项目施工过程中,我们会遇到各式各样的装饰通病,既那些在装饰施工过程中出现的惯性错误(质量、施工及设计等)。

很多一线施工人员已身经百战,面对这些“病”也自有应对,但与其去浪费大量的人力、物力、财力去弥补错误,整改维修,最好的办法是从开始便把工程做好做对,一劳永逸。

以下就是小编总结的装饰装修施工中质量通病以及应对措施。

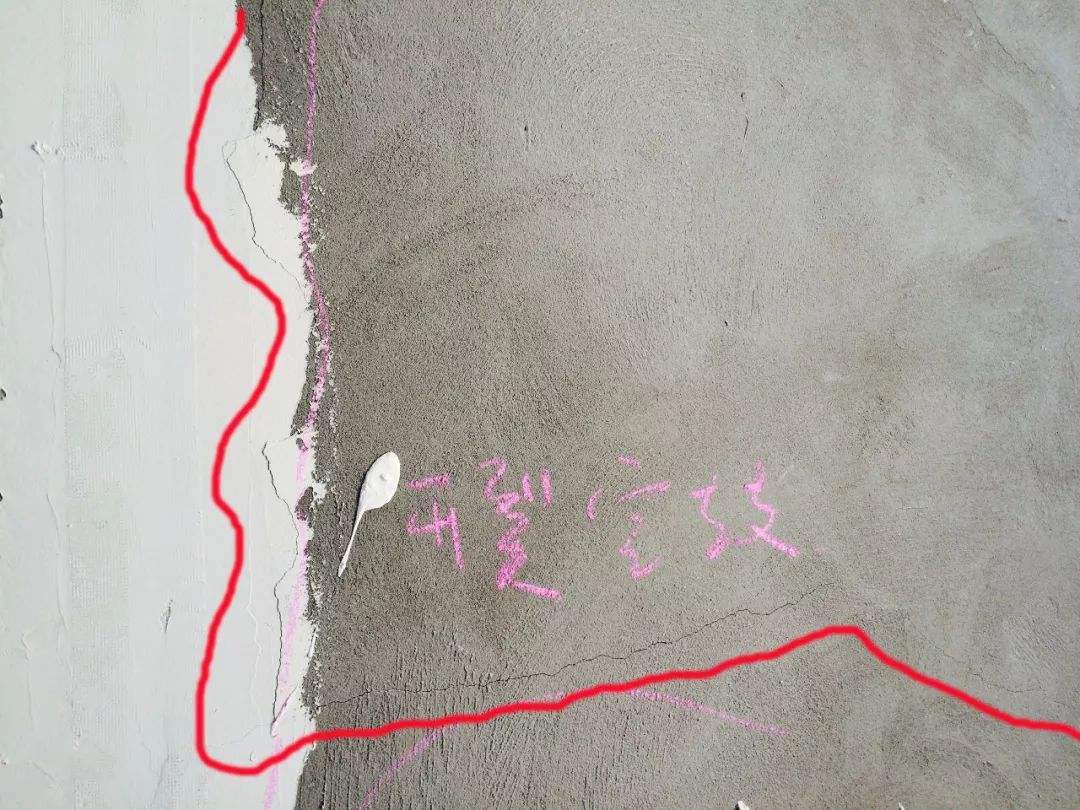

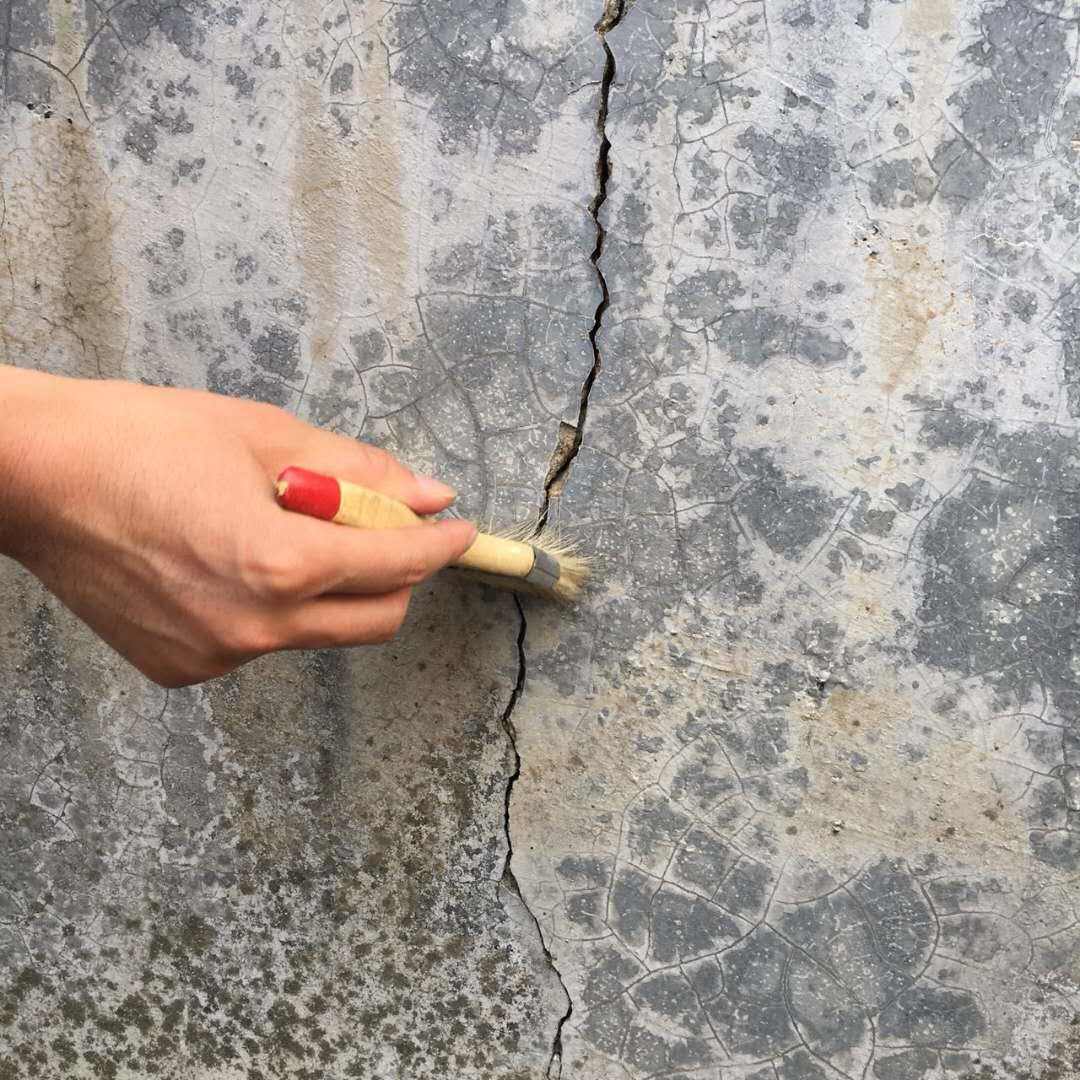

一、内、外墙抹灰空鼓、起壳、开裂

主要原因是外墙抹灰与墙体粘接不牢造成,在施工中要注意以下几点:

1、对墙体表面进行清扫,扫去浮层,同时要提前三天湿水,确保墙体的湿水深度。以免产生因墙体干燥造成砂浆中的水分丧失,致使砂浆与基层的粘结力差,产生空鼓;

2、控制砂浆配合比,确保砂浆的工作性能,提高砂浆的保水性和易性以利施工;

3、严格按要求分层施工,分层厚度不能过大。分层过大,造成砂浆水分蒸发过程中产生收缩裂缝,且各层抹灰间不能跟得太紧,应待前一层凝结后,方可再抹下一层;

4、根据砂浆失水情况,应适当加以养护;根据基层墙体的情况,正确选用界材料,保证砂浆与基层的粘结力。

二、内、外墙涂料颜色不一致,出现流坠、疙瘩、涂纹明显等

主要原因是底层颜色不一致,未进行均匀覆盖,配色前后有差异及施工过程跟得太紧、太急造成。因此在施工过程中要严格按要求配色,保证前后配色一致,刮腻子应分遍施工,不能一次成活,确保底层颜色一致,在涂刷过程中,要根据涂料的性质进行滚涂,不能走得太快,太快容易造成覆盖不均,太慢容易流坠,因此必须根据涂料的性质,选择合适的涂刷速度,且速度要均匀。

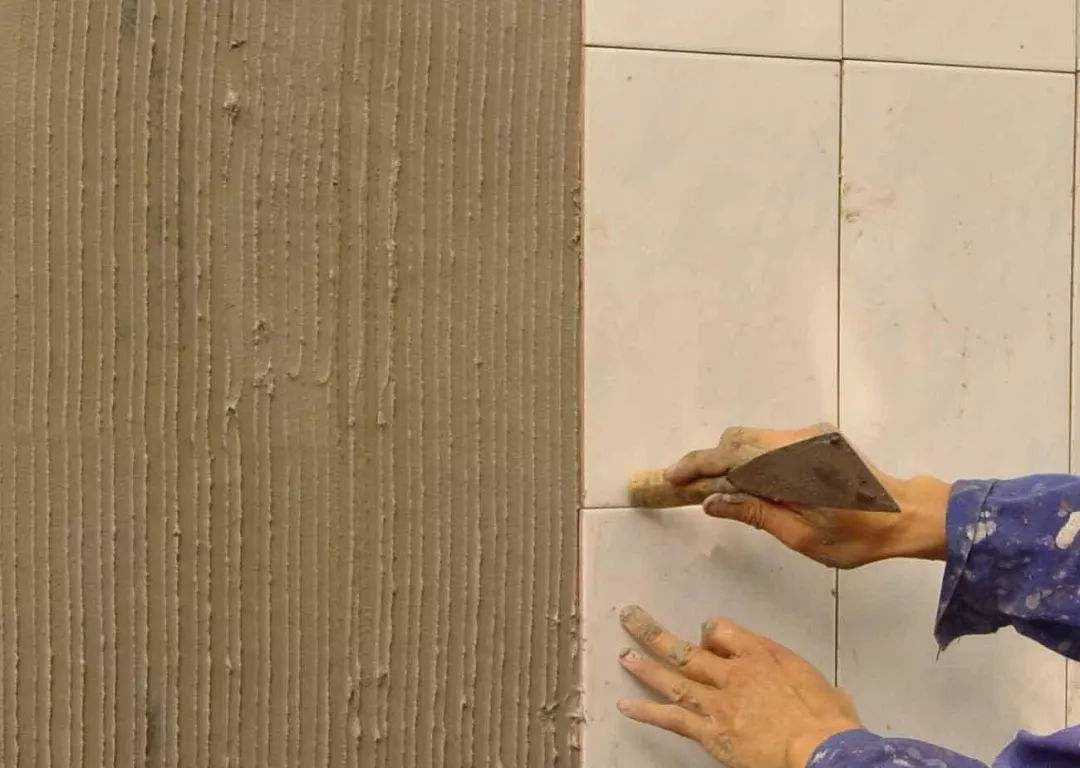

三、墙砖粘贴平整度差,拼缝不整齐、观感差

主要原因是面砖不规则,施工工序不到位造成的。在施工前,应严格按要求进行选砖,规格悬殊大且翘曲的不能使用,同时,施工前应进行排砖,对基层进行清理,同时要拉水平及竖向的基准线,以便在施工过程中控制面砖的平整度和拼缝的水平及竖向偏差;

四、地面砖拼缝不平,缝子不匀,空鼓现象

为了解决此类问题,应先在墙体周边弹水平控制线,高出地面50cm,以便控制地面砖的平整度。在铺贴前应选砖(主要是几何尺寸、色泽)。铺砖时采用的砂浆为干硬性水泥砂浆(以手捏成团,落地即散为宜,随拌随铺)。铺贴时先铺基准板,按定线取中拉十字线,于十字线交叉时最中间一块为基准板。基准板为水平标高及经线、纬线的基准点,铺设过程中随时检查校正。铺贴前应清理地面砖的浮土杂物,并适当浸润,铺砌砂浆前应在基层刷素水泥浆结合层。

五、卷材搭接处渗漏

防治措施:

①卷材与基层、卷材与卷材间粘结牢固。铺贴前应保证基层和卷材表面干燥,无潮湿情况,铺贴时应将卷材下面空气排净,加适当压力使其粘牢。

②要保证卷材搭接宽度和粘结力。各种卷材搭接宽度应符合规范要求。为保证搭接尺寸,一般在己铺卷材上弹出搭接宽度粉线作为标准。

六、卷材屋面开裂

防治措施:

对于基层未开裂的无规则裂缝,一般在开裂处补贴卷材即可。有规则横向裂缝在屋面完成后的几年内,正处于发生和发展阶段,只有逐年治理方能收效。治理方法:

①、用盖缝条补缝

盖缝条用卷材或镀锌铁皮制成,补缝时,在裂缝处先嵌入防水油膏或浇灌热沥青。卷材盖缝条应用油膏粘贴,周边要压实刮平。镀锌铁皮盖缝条应用钉子钉在找平层上,其中距为200mm左右,两边再附贴一层宽为200mm的卷材条。用盖缝条补缝,能适应屋面基层伸缩变形,避免防水层被拉裂。

②、用干铺卷材做延伸层

在裂缝处干铺一层250~400mm宽的卷材条作延伸层。干铺卷材的两侧20mm处应用油膏粘结。

③、用防水油膏补缝

补缝用的油膏,目前采用的有聚氯乙烯胶泥和焦油麻丝两种。用聚氯乙烯胶泥时,应先切除裂缝两边宽各50mm的卷材和找平层,保证深为30mm。然后清理基层,热灌胶泥至少高出屋面5mm以上。有焦油麻丝嵌缝时,先清理裂缝两边各50mm的保护层,再灌上油膏即可。油膏配合比(重量比)为焦油:麻丝:滑石粉=100:15:60。

七、卷材起鼓

防治措施:

①、直径100mm以下的中、小鼓泡可用抽气法治理。先在鼓泡的两端用铁钻子钻眼,然后在孔眼中各插入一较细的针管,其中一支抽出鼓泡内部的气体,另一支灌入纯10号建筑石油沥青稀液,边抽边灌。灌满后拔出针管,用力把卷材压平贴牢,用热沥青封闭针眼,并压上几块砖,几天后再将砖移去即可。

②、直径100~300mm的鼓起勇气泡,可采用"开西瓜"治理,先铲除鼓泡处的保护砂,用刀将鼓泡按斜十字形割开,放出气体,擦干水分,清除旧胶结材料,再用喷灯把卷材内部吹干。随后把旧卷材分片重新粘贴好,再新贴一块方形卷材(其边长比开刀范围大50~60mm),压入卷材下,最后粘贴覆盖好卷材,四边搭接处用铁熨斗加热抹压平整后,重新做保护层。

③、直径更大的鼓泡用割补法治理。先用刀把鼓泡卷材割除,按上一做法进行基层清理,再用喷灯烘烤旧卷材槎口,并分层剥开,除去旧胶结材料后,依次粘贴好旧卷材,上铺一层新卷材,周边用熨平压实,重新做保护层。

施工工艺和质量标准

住宅精装修工程施工工艺和质量标准根据:

◐《建筑装饰装修工程质量验收规范》

◐《住宅装饰装修工程施工规范》

◐《建筑地面工程施工质量验收规范》

◐《建筑装饰装修工程施工质量标准》

◐《建筑涂料工程施工及验收规程》

吊顶工程/槛石材设计

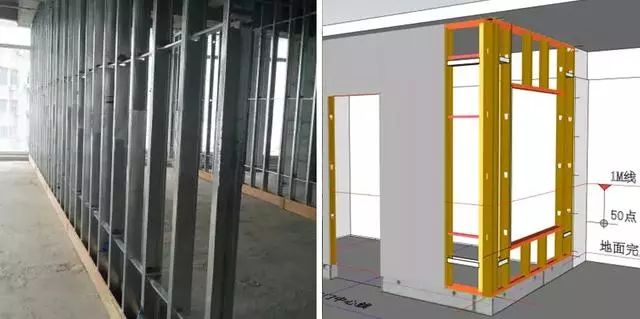

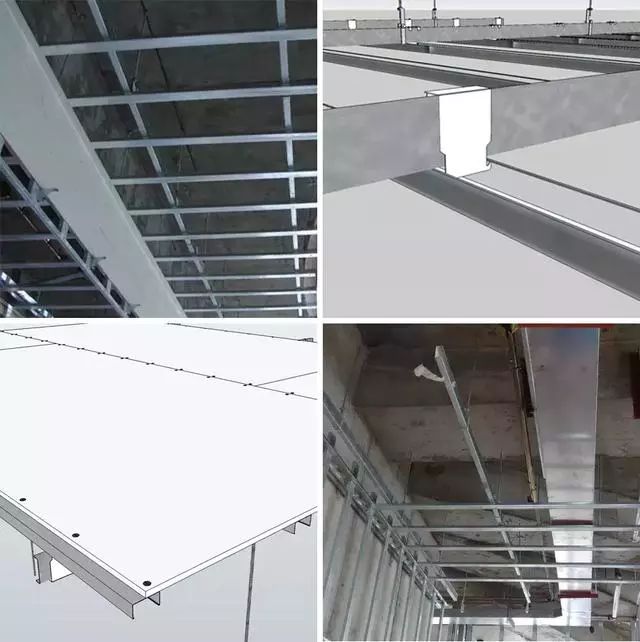

01轻钢龙骨吊顶工程

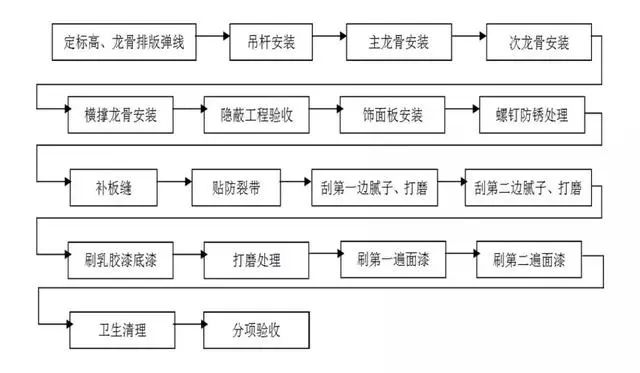

施工工艺流程

施工要点:

◐吊杆应通直,当吊杆长度大于1.5m时,应设置反支撑

◐重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上。

◐饰面板安装前必须进行隐蔽工程验收,完成吊顶内管道和设备的调试和验收。

◐板材应在自由状态下进行安装,固定时应从板的中间向板的四周固定。

◐纸面石膏板螺钉与板边距离:纸包边宜为10~15mm,切割边宜为15~20mm,水泥加压板螺钉与板边距离宜为8~15mm。

02窗帘盒安装工程

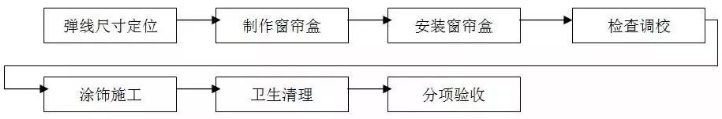

施工流程:

施工要点

◐窗帘盒宽度应符合设计要求,当设计无需求时,窗帘盒宜伸出窗口两侧200-300mm,窗帘盒中线应对准窗口中线并使两端伸出窗口长度相同,窗帘盒下沿与窗口上沿应平齐或略低。

◐当采用木夹板双包夹板工艺制作窗帘盒时,遮挡板外立面不得有明榫、露钉帽,底边应做封边处理。

◐窗帘盒底板可采用后置埋木楔或膨胀螺栓固定,遮挡板与顶棚交接处宜用角线收口,窗帘盒靠墙部分应与墙面紧贴。

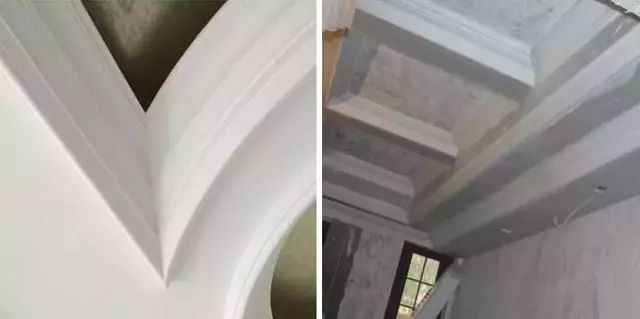

03石膏线安装

施工流程

施工要点:

◐自攻螺钉采用磷化螺丝或不锈钢螺丝等防锈制品,严禁采用射钉固定,防止泛锈、脱落。

◐石膏线拼接,用石膏粘粉填满、补平、打磨光滑,1米内无明显接缝。

◐螺钉孔与墙面天花缝隙用石膏腻子补平、打磨,不显螺钉孔印迹、无缝隙。

◐石膏线严防遇水受潮、变质、变色。

轻钢龙骨隔墙工程

01轻钢龙骨隔墙工程

施工流程:

施工要点:

◐隔墙位置放线应按设计要求,沿地、墙、顶弹出隔墙的中心线和宽度线,宽度线应与隔墙厚度一致,弹线清晰,位置准确。

◐应按弹线位置固定沿地、沿顶龙骨及边龙骨,龙骨的边线与弹线重合,龙骨的端部应安装牢固,龙骨与基体的固定点间距应不大于1m。

◐龙骨间距应符合设计要求,竖向龙骨间距不宜大于400mm。

涂饰乳胶漆工程

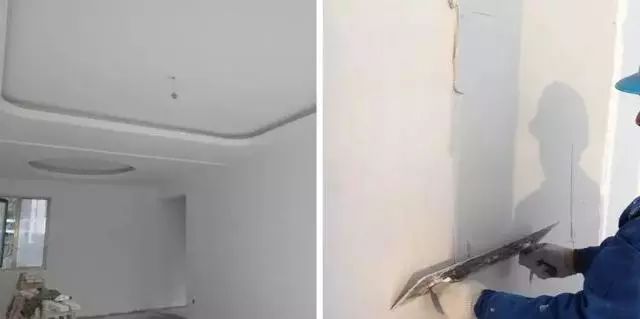

01涂饰乳胶漆工程

施工流程

施工要点

◐天花、墙面基层应干燥,涂刷溶剂型涂料时,基层含水率不得大于8%,涂刷乳液型涂料时,基层含水率不得大于10%,木材基层的含水率不得大于12%。

◐基层的pH值不得大于10。

◐涂料使用前应搅拌均匀,并在规定的时间内用完。

◐涂饰施工应按“底涂层,中间涂层,面涂层”的要求进行,后一遍涂饰材料的施工必须在前一遍涂饰材料表面干燥后进行。

墙面铺装工程

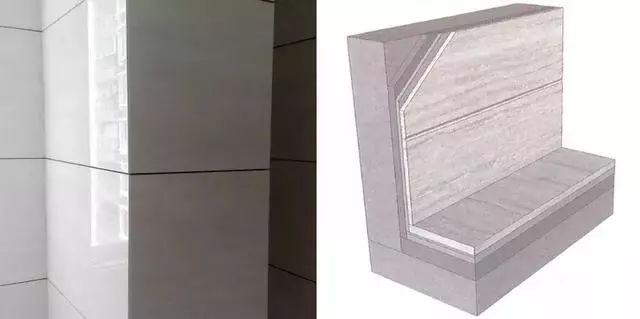

01墙面石材铺贴工程

施工流程:

施工要点:

◐石材品种、规格应符合设计要求。

◐采用湿作业法铺贴的天然石材应作防碱背涂处理。

◐强度较低或较薄的石材应在背面粘贴玻璃纤维网布。

◐石材海棠角需厂家切割、打磨、抛光。

◐石材需在厂家排版生产,并做镜面处理

02木饰面安装工程

施工流程:

施工要点

◐木饰面板制作安装前,木龙骨、木质基层板应进行防火处理,有防潮要求的应进行防潮处理。

◐木饰面分专业厂家生产的挂板形式和现场制作安装形式。

◐挂板形式、现场制作安装形式:木饰面基层采用阻燃木方、夹板为阻燃夹板。

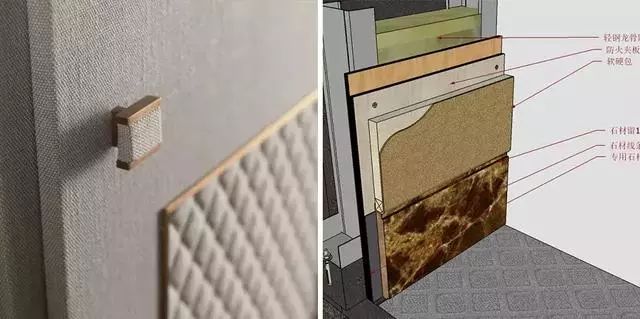

03软包安装工程

施工流程

施工要点

◐软包墙面所用填充材料、纺织面料和龙骨、木基层板等均应进行防火处理,软包墙面应进行防潮处理。

◐软包墙面施工前,先对墙面进行防潮处理,在墙面均匀涂刷一层清油或满铺油纸。

◐木龙骨宜采用凹槽榫工艺预制,可整体或分片安装,与墙体连接应紧密、牢固。

◐软包完成后,应及时清理,做好成本保护。

04墙纸安装工程

施工流程

施工要点

◐基层墙面在刮腻子前应涂刷抗碱封闭底漆,裱糊前应用封闭底胶涂刷基层。

◐墙纸裱糊前需现场制作施工样板,观察、检验墙纸拼缝处理效果,掌握墙纸干后收缩裂缝程度。

◐混凝土或抹灰基层含水率不大于8%,木材基层的含水率不得大于 12%。

地面铺装工程

01地面石材铺贴工程

施工流程:

施工要点

◐地面砖、石材的品种、规格、图案、颜色和性能符合设计要求。

◐阳台、露台、卫生间、厨房必须采用湿铺贴法施工。

◐采用湿作业法施工的天然石材应进行防碱背涂处理。

◐铺贴前应根据设计要求确定铺贴层砂浆厚度,拉十字线控制厚度和石材、地面砖表面平整度。

相关文章

回到顶部
请复制以下网址分享
史上最全装饰质量通病及施工工艺汇总,果断收藏!
https://m.gc5.com/gczs/snzs/10379417.html
